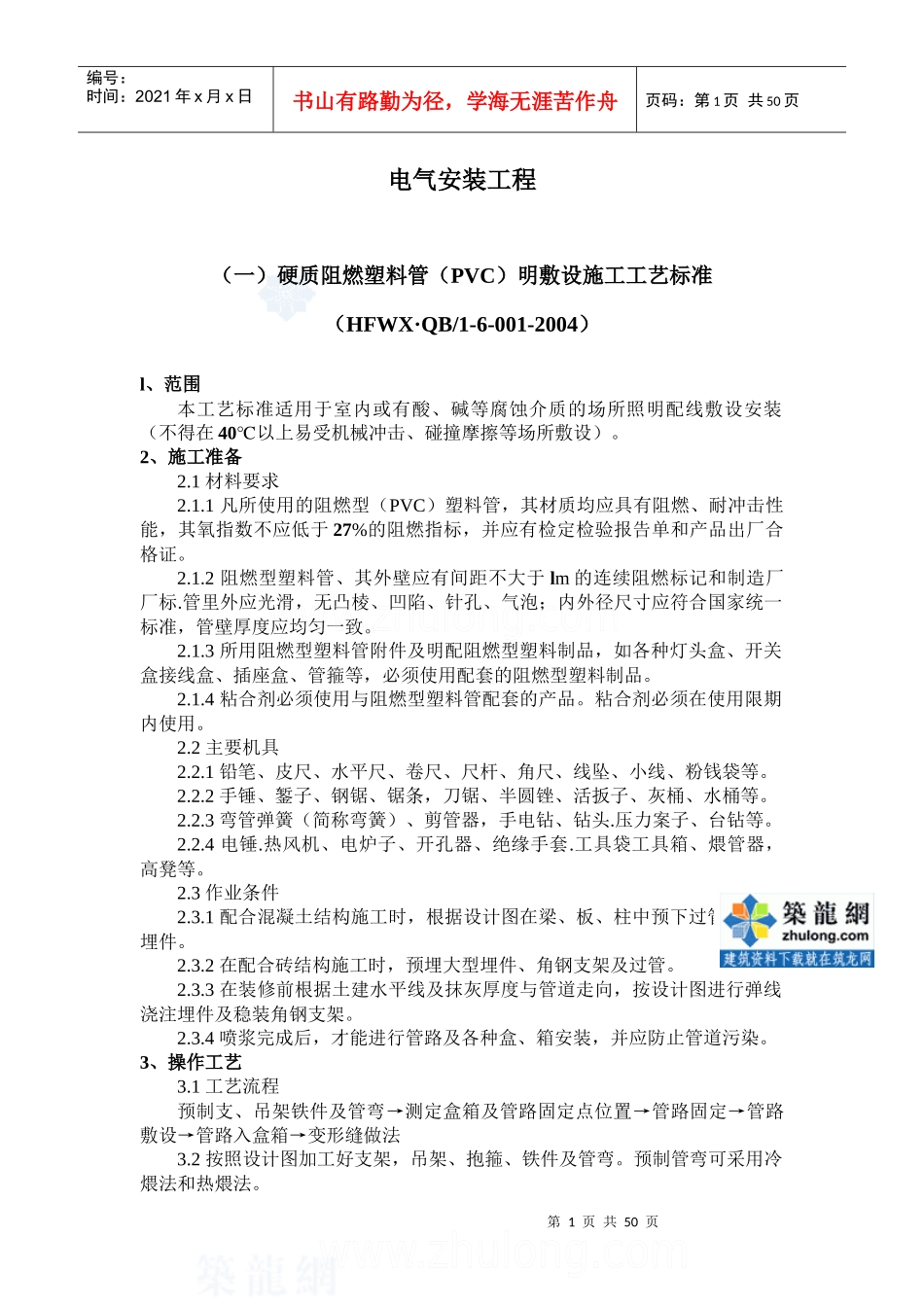

第1页共50页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共50页电气安装工程(一)硬质阻燃塑料管(PVC)明敷设施工工艺标准(HFWX·QB/1-6-001-2004)l、范围本工艺标准适用于室内或有酸、碱等腐蚀介质的场所照明配线敷设安装(不得在40℃以上易受机械冲击、碰撞摩擦等场所敷设)
2、施工准备2
1材料要求2
1凡所使用的阻燃型(PVC)塑料管,其材质均应具有阻燃、耐冲击性能,其氧指数不应低于27%的阻燃指标,并应有检定检验报告单和产品出厂合格证
2阻燃型塑料管、其外壁应有间距不大于lm的连续阻燃标记和制造厂厂标
管里外应光滑,无凸棱、凹陷、针孔、气泡;内外径尺寸应符合国家统一标准,管壁厚度应均匀一致
3所用阻燃型塑料管附件及明配阻燃型塑料制品,如各种灯头盒、开关盒接线盒、插座盒、管箍等,必须使用配套的阻燃型塑料制品
4粘合剂必须使用与阻燃型塑料管配套的产品
粘合剂必须在使用限期内使用
2主要机具2
1铅笔、皮尺、水平尺、卷尺、尺杆、角尺、线坠、小线、粉钱袋等
2手锤、錾子、钢锯、锯条,刀锯、半圆锉、活扳子、灰桶、水桶等
3弯管弹簧(简称弯簧)、剪管器,手电钻、钻头
压力案子、台钻等
热风机、电炉子、开孔器、绝缘手套
工具袋工具箱、煨管器,高凳等
3作业条件2
1配合混凝土结构施工时,根据设计图在梁、板、柱中预下过管及各种埋件
2在配合砖结构施工时,预埋大型埋件、角钢支架及过管
3在装修前根据土建水平线及抹灰厚度与管道走向,按设计图进行弹线浇注埋件及稳装角钢支架
4喷浆完成后,才能进行管路及各种盒、箱安装,并应防止管道污染
3、操作工艺3
1工艺流程预制支、吊架铁件及管弯→测定盒箱及管路固定点位置→管路固定→管路敷设→管路入盒箱→变形缝
