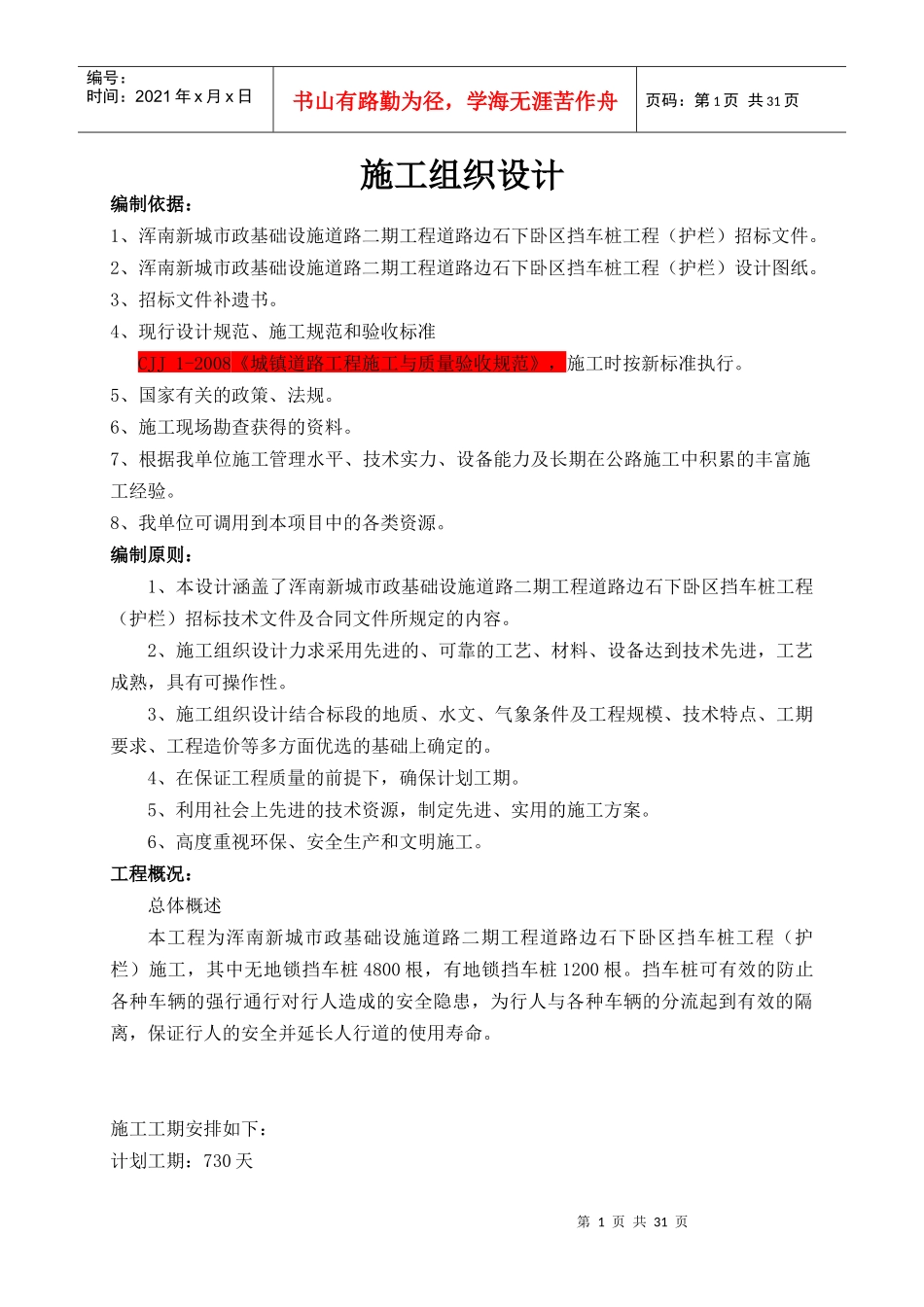

第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页施工组织设计编制依据:1、浑南新城市政基础设施道路二期工程道路边石下卧区挡车桩工程(护栏)招标文件
2、浑南新城市政基础设施道路二期工程道路边石下卧区挡车桩工程(护栏)设计图纸
3、招标文件补遗书
4、现行设计规范、施工规范和验收标准CJJ1-2008《城镇道路工程施工与质量验收规范》,施工时按新标准执行
5、国家有关的政策、法规
6、施工现场勘查获得的资料
7、根据我单位施工管理水平、技术实力、设备能力及长期在公路施工中积累的丰富施工经验
8、我单位可调用到本项目中的各类资源
编制原则:1、本设计涵盖了浑南新城市政基础设施道路二期工程道路边石下卧区挡车桩工程(护栏)招标技术文件及合同文件所规定的内容
2、施工组织设计力求采用先进的、可靠的工艺、材料、设备达到技术先进,工艺成熟,具有可操作性
3、施工组织设计结合标段的地质、水文、气象条件及工程规模、技术特点、工期要求、工程造价等多方面优选的基础上确定的
4、在保证工程质量的前提下,确保计划工期
5、利用社会上先进的技术资源,制定先进、实用的施工方案
6、高度重视环保、安全生产和文明施工
工程概况:总体概述本工程为浑南新城市政基础设施道路二期工程道路边石下卧区挡车桩工程(护栏)施工,其中无地锁挡车桩4800根,有地锁挡车桩1200根
挡车桩可有效的防止各种车辆的强行通行对行人造成的安全隐患,为行人与各种车辆的分流起到有效的隔离,保证行人的安全并延长人行道的使用寿命

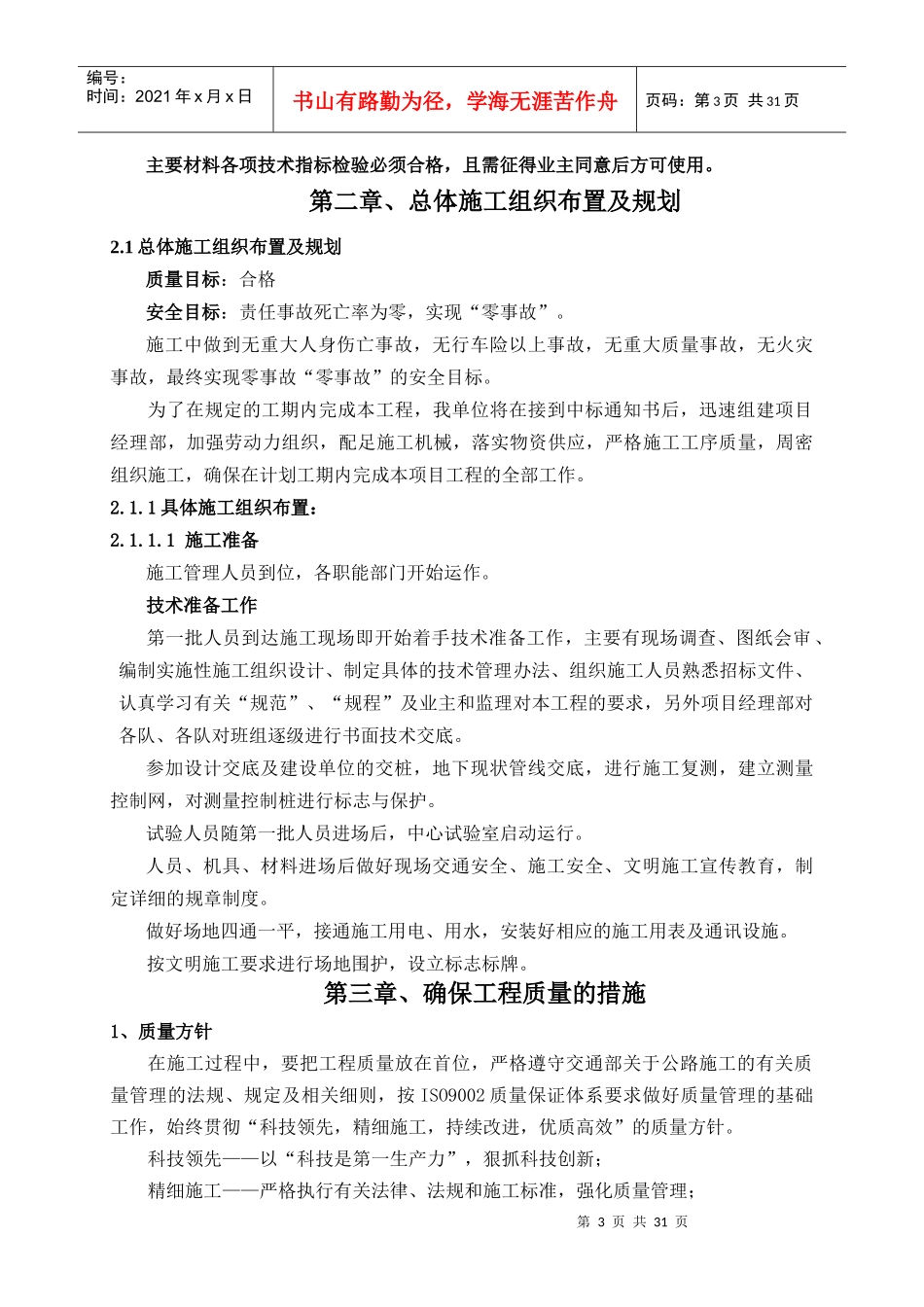

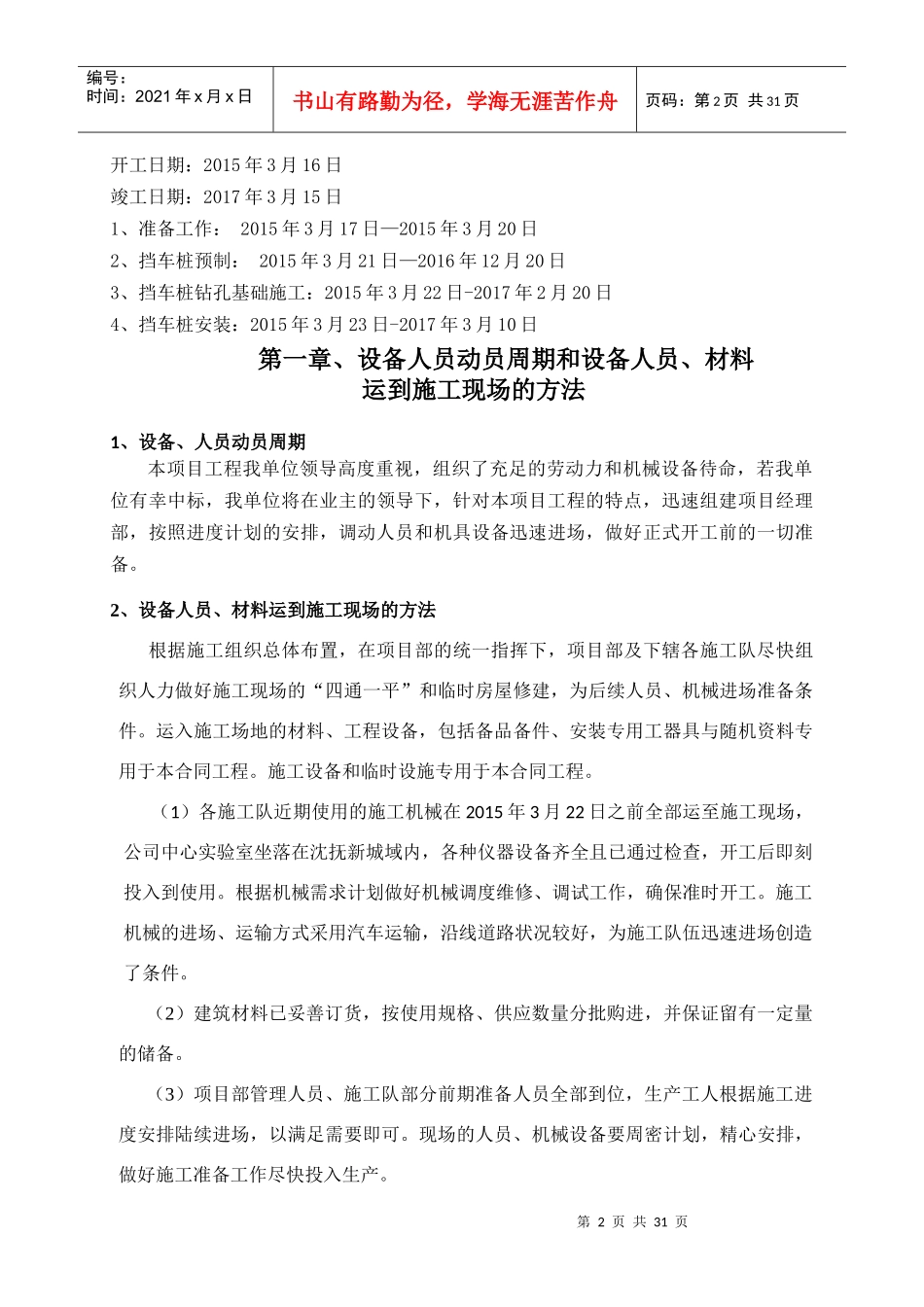

施工工期安排如下:计划工期:730天第2页共31页第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页开工日期:2015年3月16日竣工日期:2017年3月15日1、准备工作:2015年3月17日—2015年3月20日2、挡车桩预
