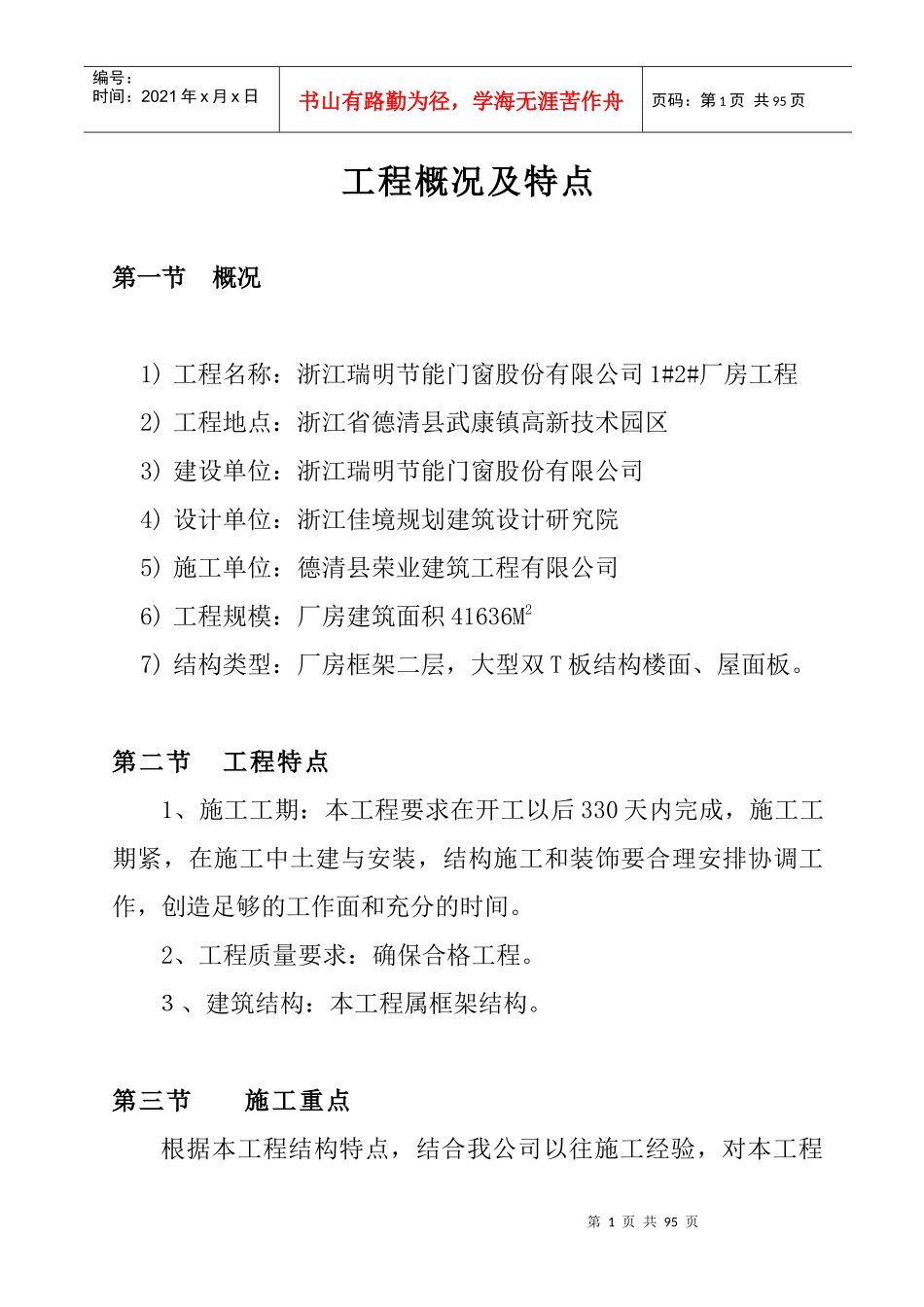

第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共95页工程概况及特点第一节概况1)工程名称:浙江瑞明节能门窗股份有限公司1#2#厂房工程2)工程地点:浙江省德清县武康镇高新技术园区3)建设单位:浙江瑞明节能门窗股份有限公司4)设计单位:浙江佳境规划建筑设计研究院5)施工单位:德清县荣业建筑工程有限公司6)工程规模:厂房建筑面积41636M27)结构类型:厂房框架二层,大型双T板结构楼面、屋面板
第二节工程特点1、施工工期:本工程要求在开工以后330天内完成,施工工期紧,在施工中土建与安装,结构施工和装饰要合理安排协调工作,创造足够的工作面和充分的时间
2、工程质量要求:确保合格工程
3、建筑结构:本工程属框架结构

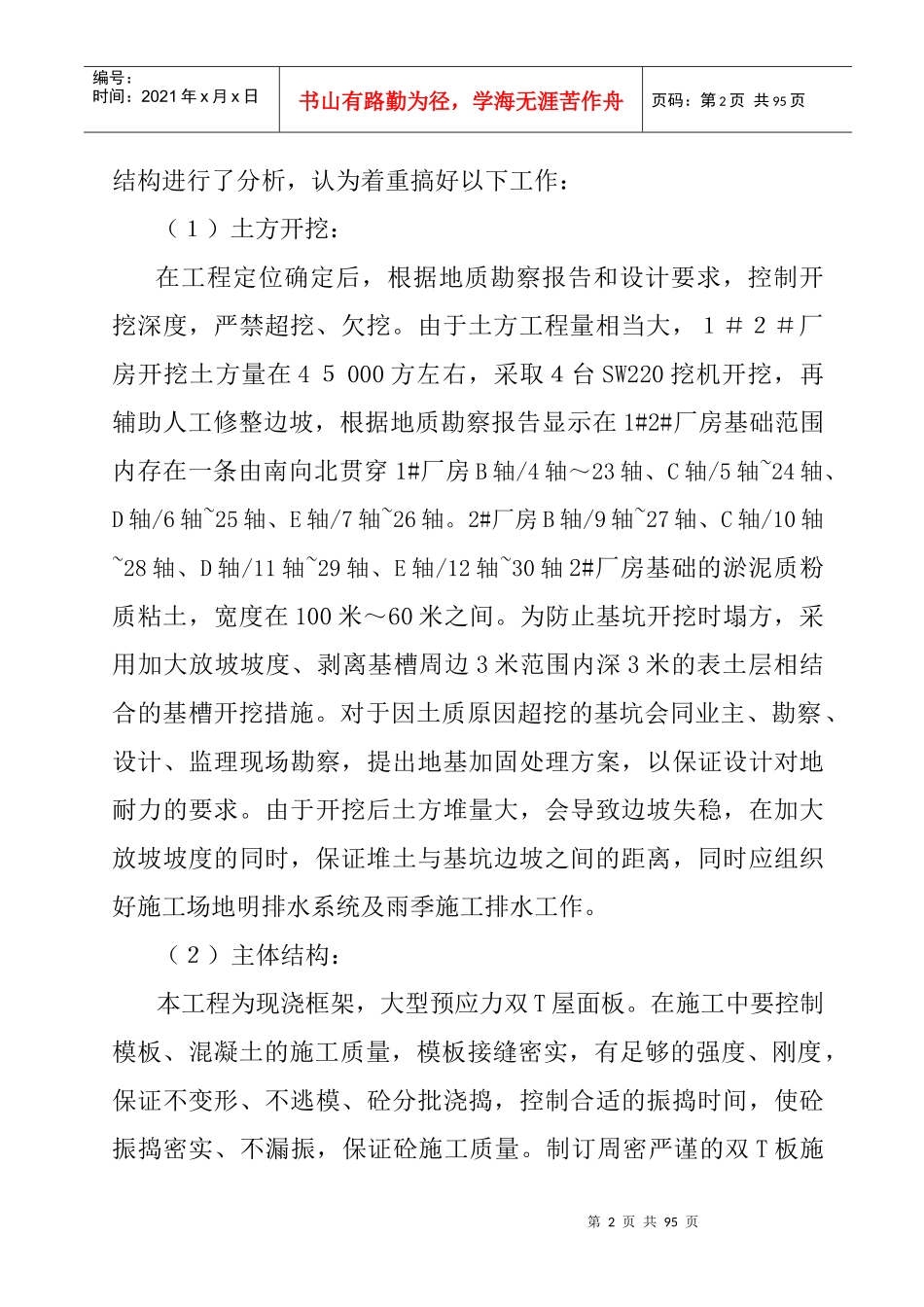

第三节施工重点根据本工程结构特点,结合我公司以往施工经验,对本工程第2页共95页第1页共95页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共95页结构进行了分析,认为着重搞好以下工作:(1)土方开挖:在工程定位确定后,根据地质勘察报告和设计要求,控制开挖深度,严禁超挖、欠挖
由于土方工程量相当大,1#2#厂房开挖土方量在45000方左右,采取4台SW220挖机开挖,再辅助人工修整边坡,根据地质勘察报告显示在1#2#厂房基础范围内存在一条由南向北贯穿1#厂房B轴/4轴~23轴、C轴/5轴~24轴、D轴/6轴~25轴、E轴/7轴~26轴
2#厂房B轴/9轴~27轴、C轴/10轴~28轴、D轴/11轴~29轴、E轴/12轴~30轴2#厂房基础的淤泥质粉质粘土,宽度在100米~60米之间
为防止基坑开挖时塌方,采用加大放坡坡度、剥离基槽周边3米范围内深3米的表土层相结合的基槽开挖措施
对于因土质原因超挖的基坑会同业主、勘察、设计、监理现场勘察,提出地基加固处理方案,以保证设计对地耐力的要求

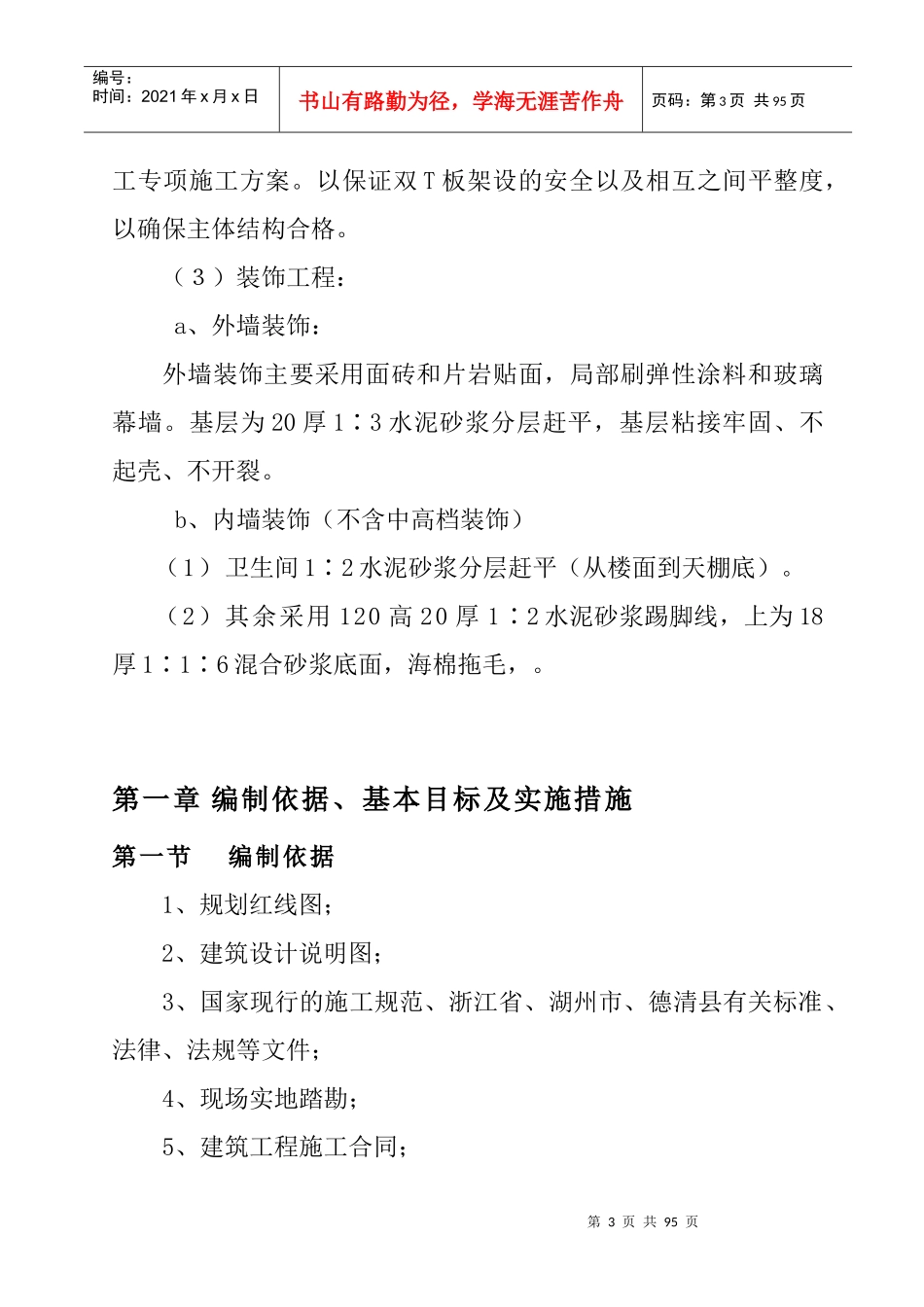

由于开挖后土方
