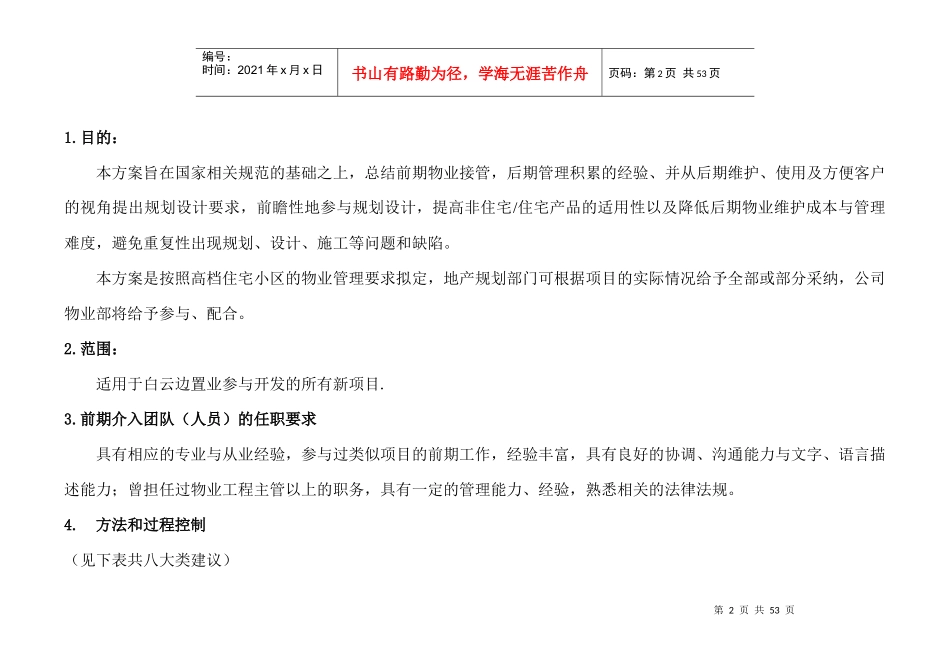

物业工程前期介入方案武汉泰顺和物业管理有限公司适用于公司接管的物业项目齐红云2014-8-8第2页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共53页1
目的:本方案旨在国家相关规范的基础之上,总结前期物业接管,后期管理积累的经验、并从后期维护、使用及方便客户的视角提出规划设计要求,前瞻性地参与规划设计,提高非住宅/住宅产品的适用性以及降低后期物业维护成本与管理难度,避免重复性出现规划、设计、施工等问题和缺陷
本方案是按照高档住宅小区的物业管理要求拟定,地产规划部门可根据项目的实际情况给予全部或部分采纳,公司物业部将给予参与、配合
范围:适用于白云边置业参与开发的所有新项目
前期介入团队(人员)的任职要求具有相应的专业与从业经验,参与过类似项目的前期工作,经验丰富,具有良好的协调、沟通能力与文字、语言描述能力;曾担任过物业工程主管以上的职务,具有一定的管理能力、经验,熟悉相关的法律法规

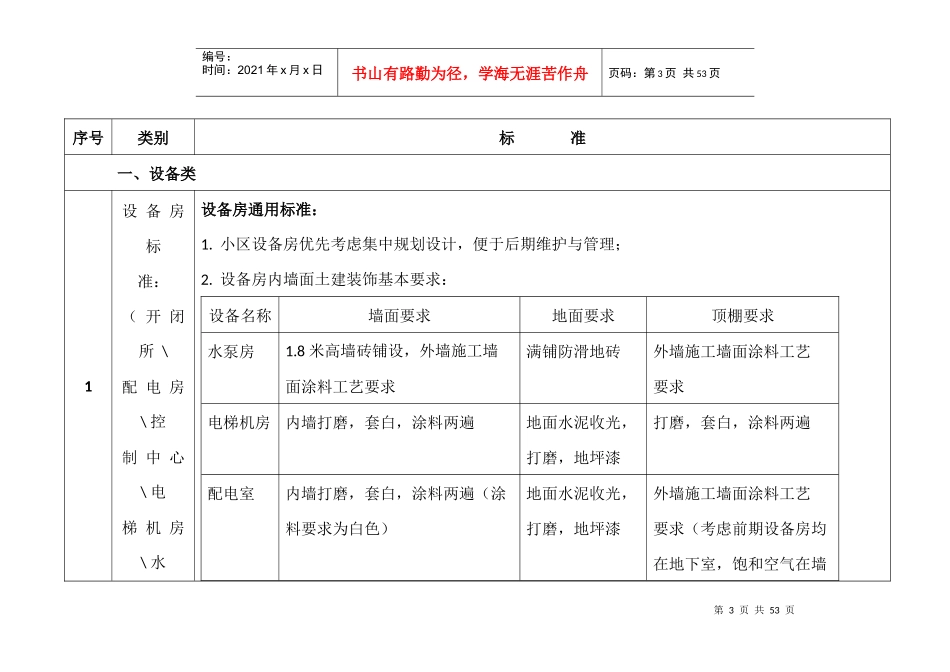

方法和过程控制(见下表共八大类建议)第3页共53页第2页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共53页序号类别标准一、设备类1设备房标准:(开闭所\配电房\控制中心\电梯机房\水设备房通用标准:1
小区设备房优先考虑集中规划设计,便于后期维护与管理;2
设备房内墙面土建装饰基本要求:设备名称墙面要求地面要求顶棚要求水泵房1
8米高墙砖铺设,外墙施工墙面涂料工艺要求满铺防滑地砖外墙施工墙面涂料工艺要求电梯机房内墙打磨,套白,涂料两遍地面水泥收光,打磨,地坪漆打磨,套白,涂料两遍配电室内墙打磨,套白,涂料两遍(涂料要求为白色)地面水泥收光,打磨,地坪漆外墙施工墙面涂料工艺要求(考虑前期设备房均在地下室,饱和空气在墙第4页共53页第3页共53页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:
