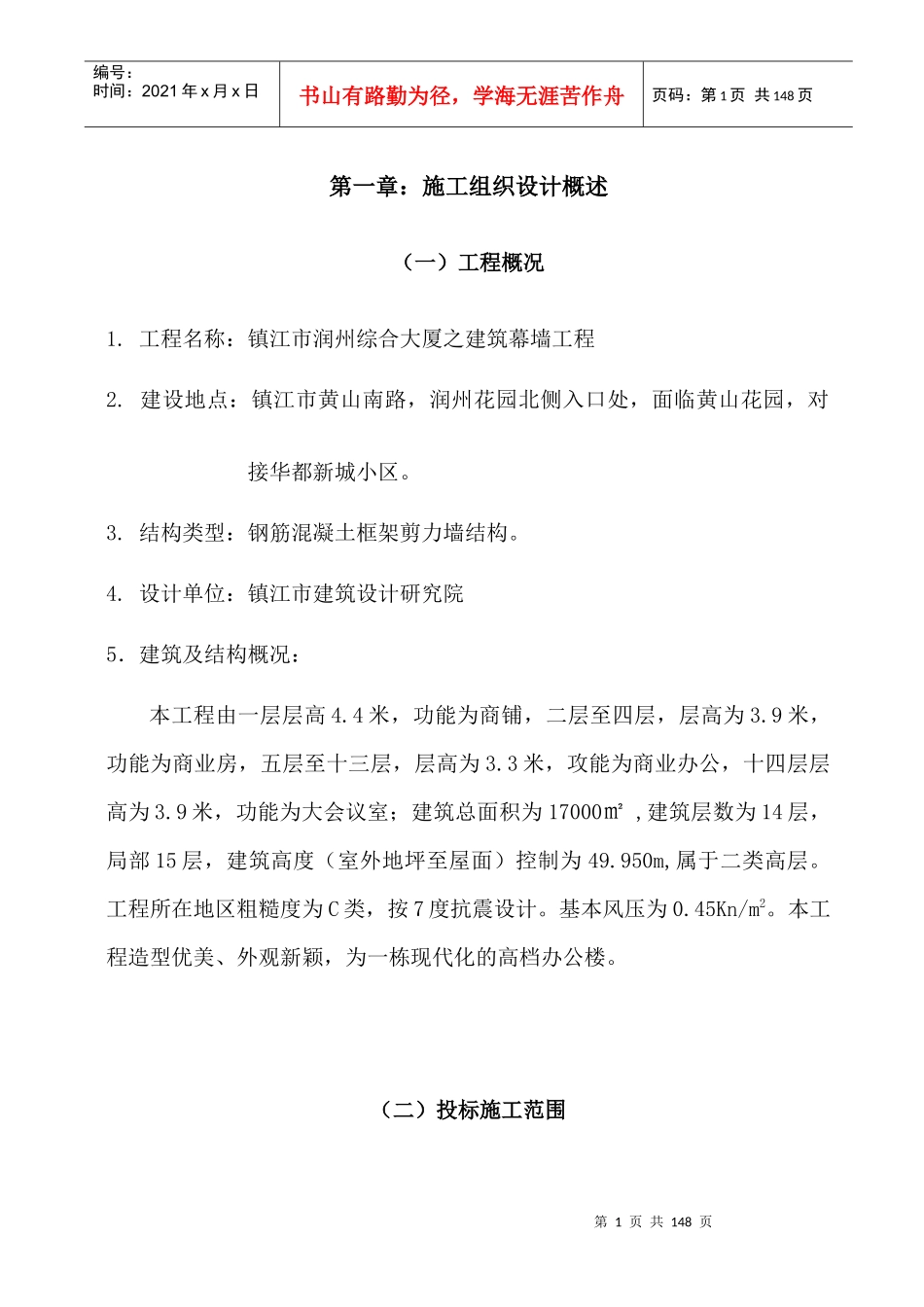

第1页共148页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共148页第一章:施工组织设计概述(一)工程概况1
工程名称:镇江市润州综合大厦之建筑幕墙工程2
建设地点:镇江市黄山南路,润州花园北侧入口处,面临黄山花园,对接华都新城小区
结构类型:钢筋混凝土框架剪力墙结构
设计单位:镇江市建筑设计研究院5.建筑及结构概况:本工程由一层层高4
4米,功能为商铺,二层至四层,层高为3
9米,功能为商业房,五层至十三层,层高为3
3米,攻能为商业办公,十四层层高为3
9米,功能为大会议室;建筑总面积为17000㎡,建筑层数为14层,局部15层,建筑高度(室外地坪至屋面)控制为49
950m,属于二类高层
工程所在地区粗糙度为C类,按7度抗震设计
基本风压为0
45Kn/m2
本工程造型优美、外观新颖,为一栋现代化的高档办公楼

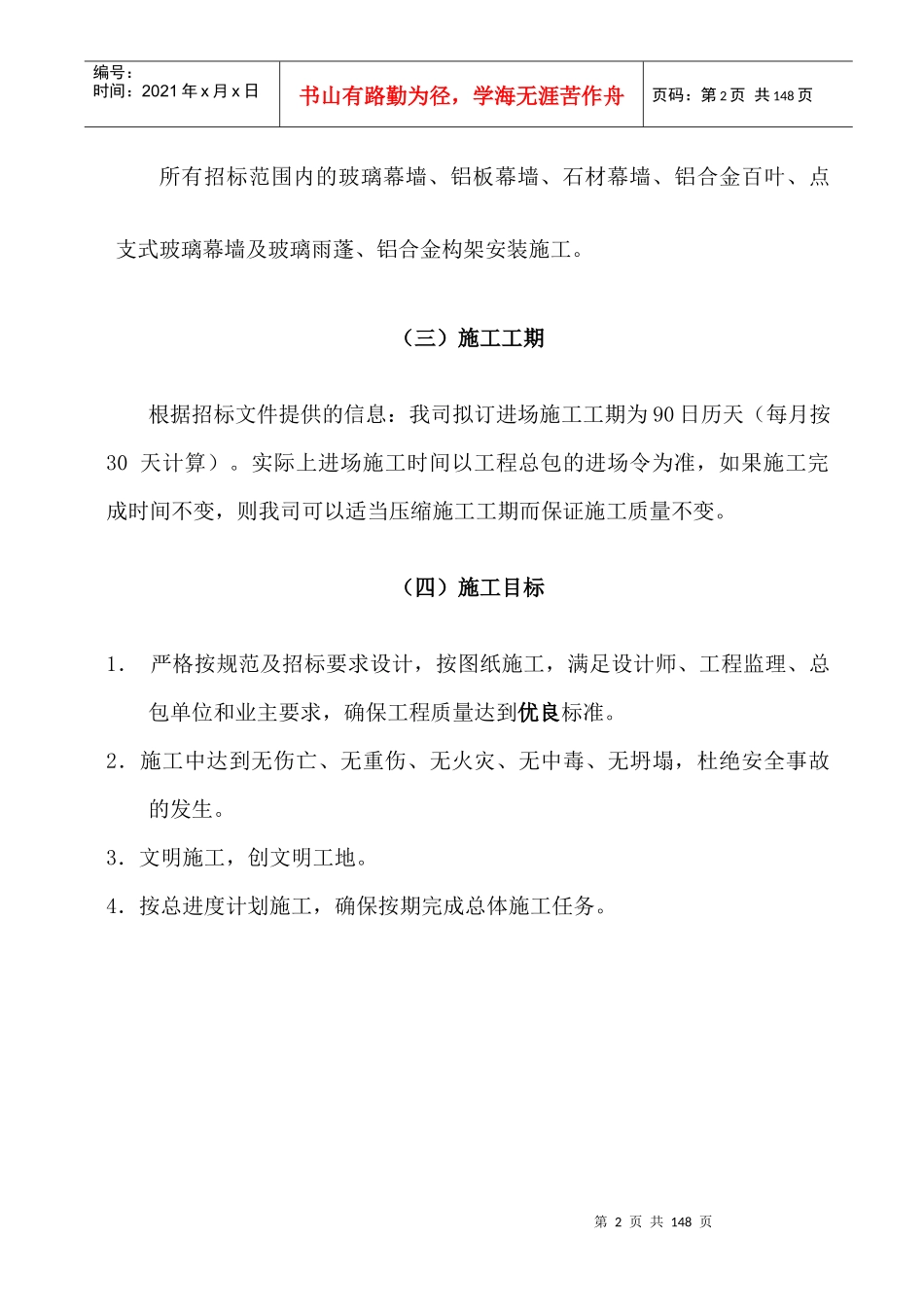

(二)投标施工范围第2页共148页第1页共148页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共148页所有招标范围内的玻璃幕墙、铝板幕墙、石材幕墙、铝合金百叶、点支式玻璃幕墙及玻璃雨蓬、铝合金构架安装施工
(三)施工工期根据招标文件提供的信息:我司拟订进场施工工期为90日历天(每月按30天计算)
实际上进场施工时间以工程总包的进场令为准,如果施工完成时间不变,则我司可以适当压缩施工工期而保证施工质量不变
(四)施工目标1.严格按规范及招标要求设计,按图纸施工,满足设计师、工程监理、总包单位和业主要求,确保工程质量达到优良标准
2.施工中达到无伤亡、无重伤、无火灾、无中毒、无坍塌,杜绝安全事故的发生
3.文明施工,创文明工地

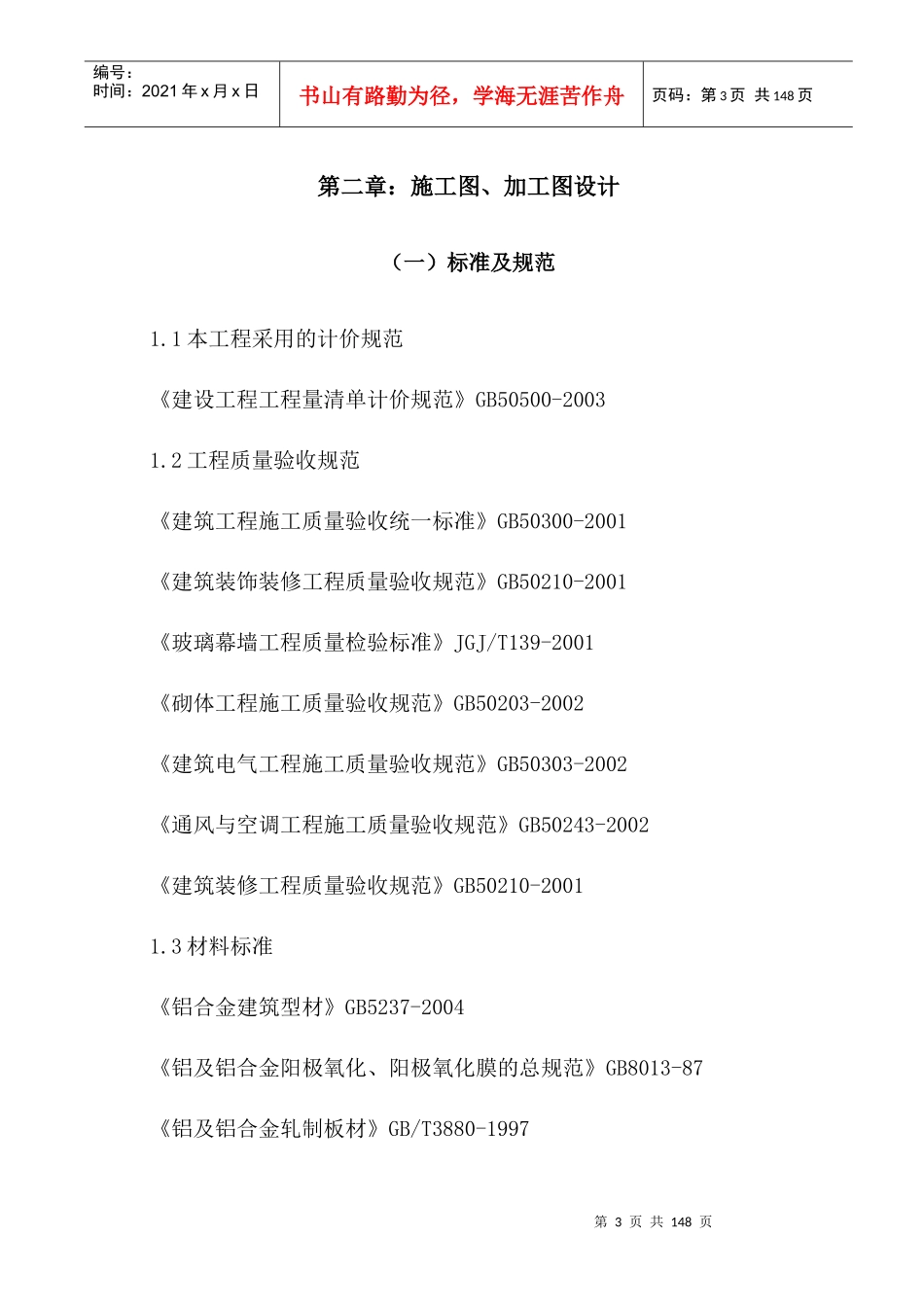

4.按总进度计划施工,确保按期完成总体施工任务
第3页共148页第2页共148页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共148页第二章:施工
