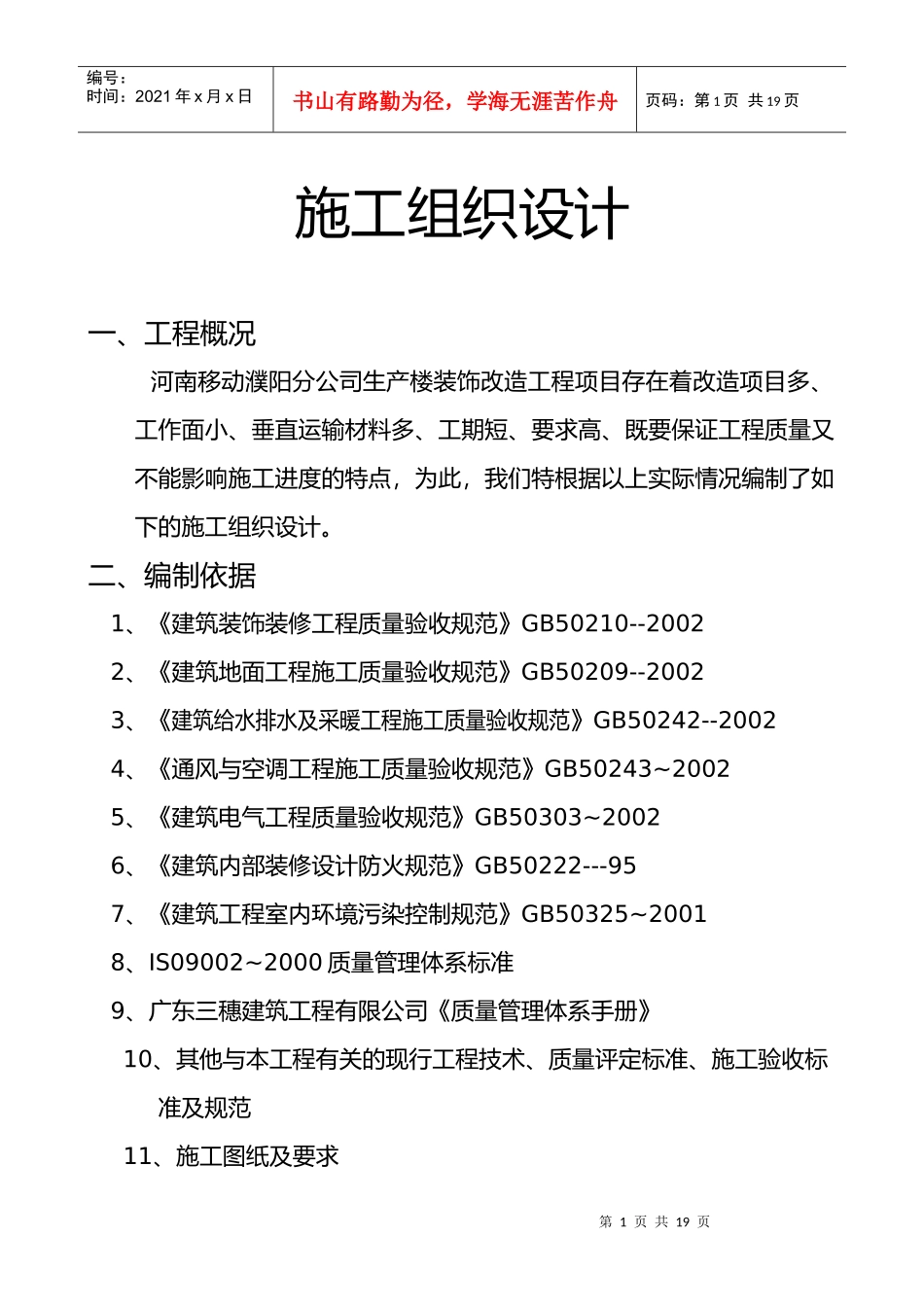

第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共19页施工组织设计一、工程概况河南移动濮阳分公司生产楼装饰改造工程项目存在着改造项目多、工作面小、垂直运输材料多、工期短、要求高、既要保证工程质量又不能影响施工进度的特点,为此,我们特根据以上实际情况编制了如下的施工组织设计
二、编制依据1、《建筑装饰装修工程质量验收规范》GB50210--20022、《建筑地面工程施工质量验收规范》GB50209--20023、《建筑给水排水及采暖工程施工质量验收规范》GB50242--20024、《通风与空调工程施工质量验收规范》GB50243~20025、《建筑电气工程质量验收规范》GB50303~20026、《建筑内部装修设计防火规范》GB50222---957、《建筑工程室内环境污染控制规范》GB50325~20018、IS09002~2000质量管理体系标准9、广东三穗建筑工程有限公司《质量管理体系手册》10、其他与本工程有关的现行工程技术、质量评定标准、施工验收标准及规范11、施工图纸及要求第2页共19页第1页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页三、主要施工工艺1、施工工艺流程图2、主要施工(工艺)方法(1)天棚施工方法首先确认施工部位,测量天棚设计标高,如果天棚标高受到其它设施的影响即报交技术组落实、弹线定位后进行施工,施工时详细了解天棚上的灯具、空调口消防监控探头的具体位置,使龙骨在安装时避开了各种设备

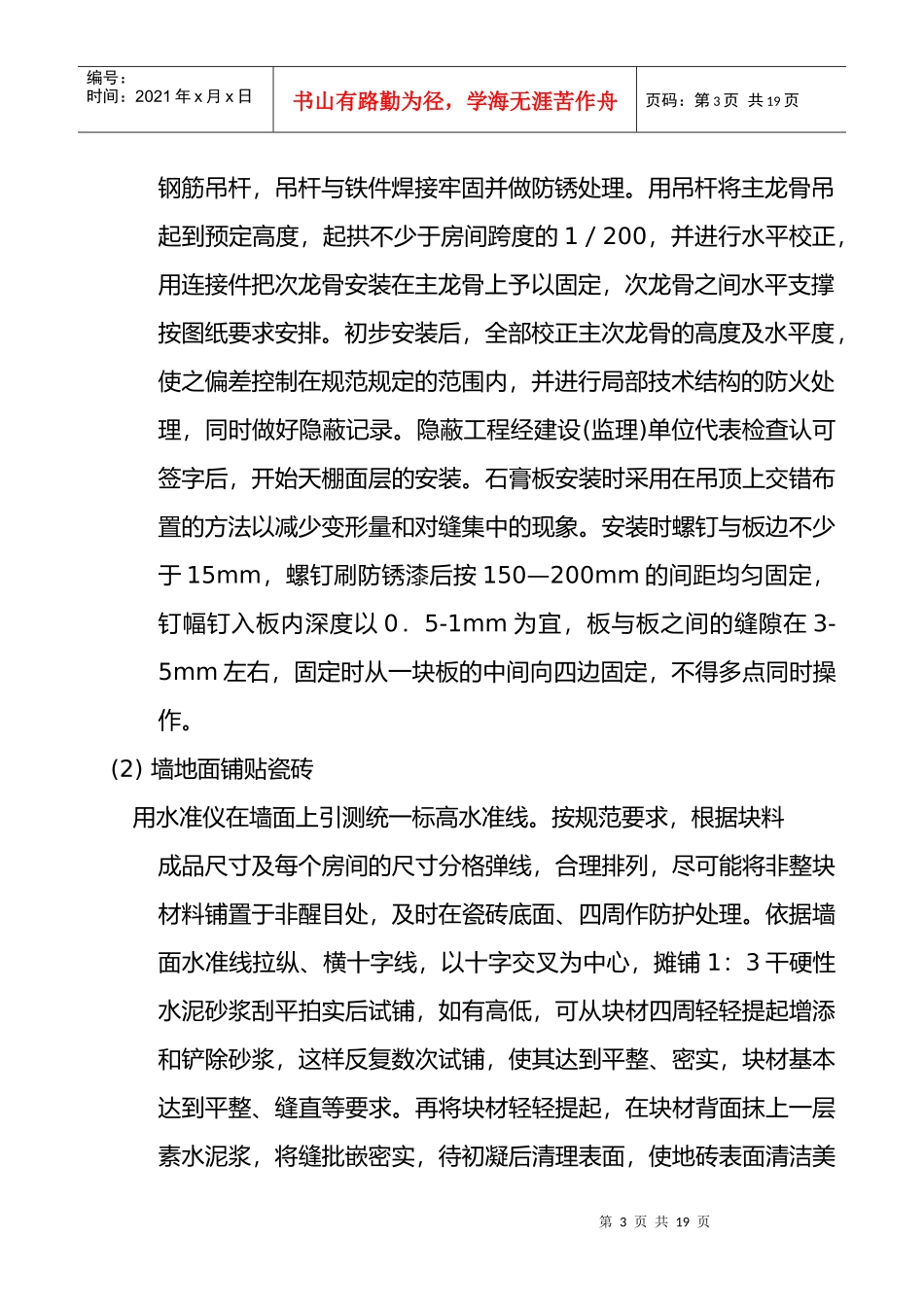

主龙骨的间距800,次龙骨间距400,先用吊件加以固定,吊件采用与龙骨配套的标准配件,在吊点的位置上用¢M8膨胀螺栓固定铁件,主龙骨吊点间距800mm设一¢M8第3页共19页第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共19页钢筋吊杆,吊杆与铁
