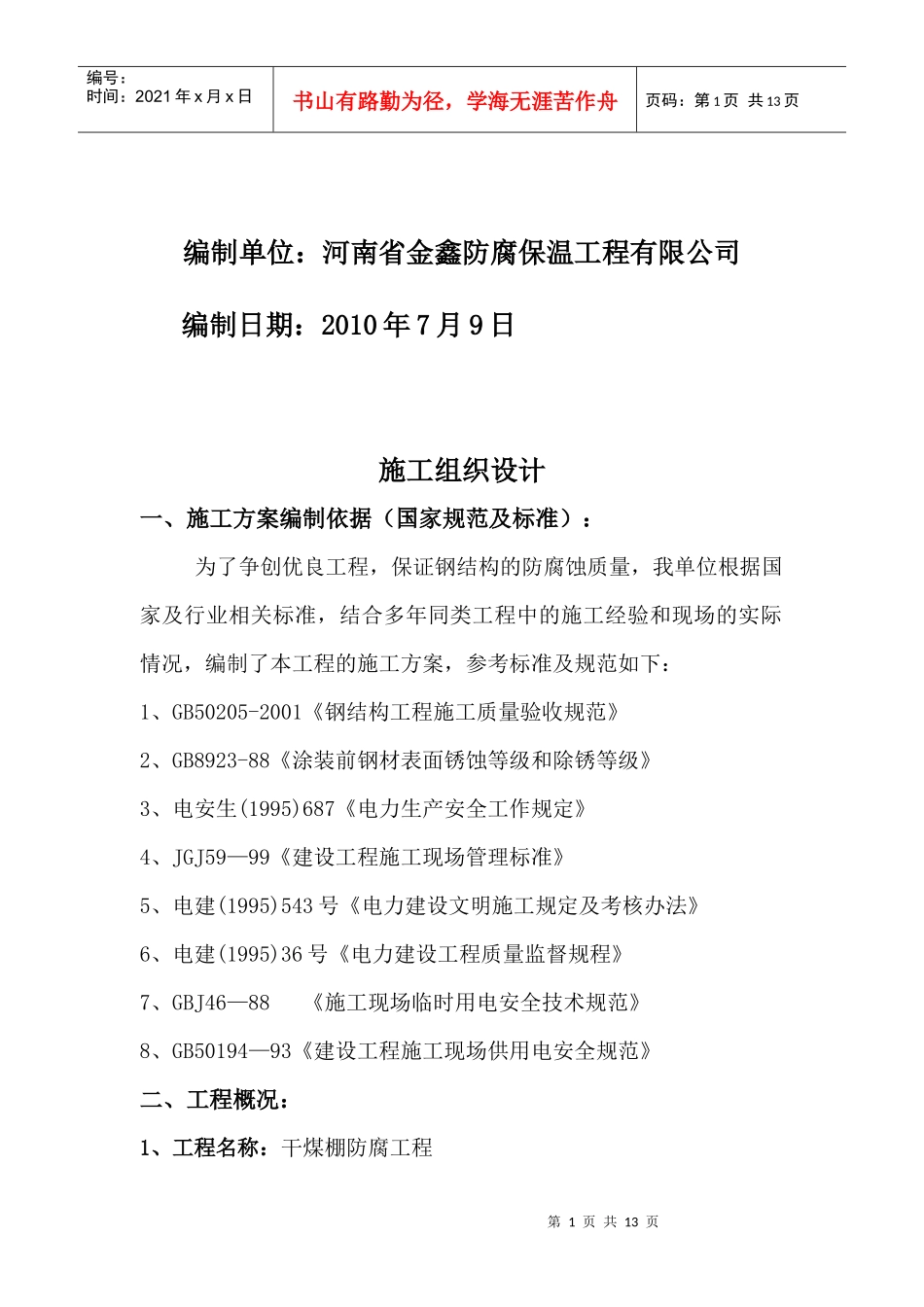

石家庄东方热电股份有限公司第二热电厂干煤棚防腐工程施工组织设计第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页编制单位:河南省金鑫防腐保温工程有限公司编制日期:2010年7月9日施工组织设计一、施工方案编制依据(国家规范及标准):为了争创优良工程,保证钢结构的防腐蚀质量,我单位根据国家及行业相关标准,结合多年同类工程中的施工经验和现场的实际情况,编制了本工程的施工方案,参考标准及规范如下:1、GB50205-2001《钢结构工程施工质量验收规范》2、GB8923-88《涂装前钢材表面锈蚀等级和除锈等级》3、电安生(1995)687《电力生产安全工作规定》4、JGJ59—99《建设工程施工现场管理标准》5、电建(1995)543号《电力建设文明施工规定及考核办法》6、电建(1995)36号《电力建设工程质量监督规程》7、GBJ46—88《施工现场临时用电安全技术规范》8、GB50194—93《建设工程施工现场供用电安全规范》二、工程概况:1、工程名称:干煤棚防腐工程第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页2、工程内容:干煤棚钢结构涂刷防腐油漆三道,顶部彩钢板更换,(主材有甲方提供)

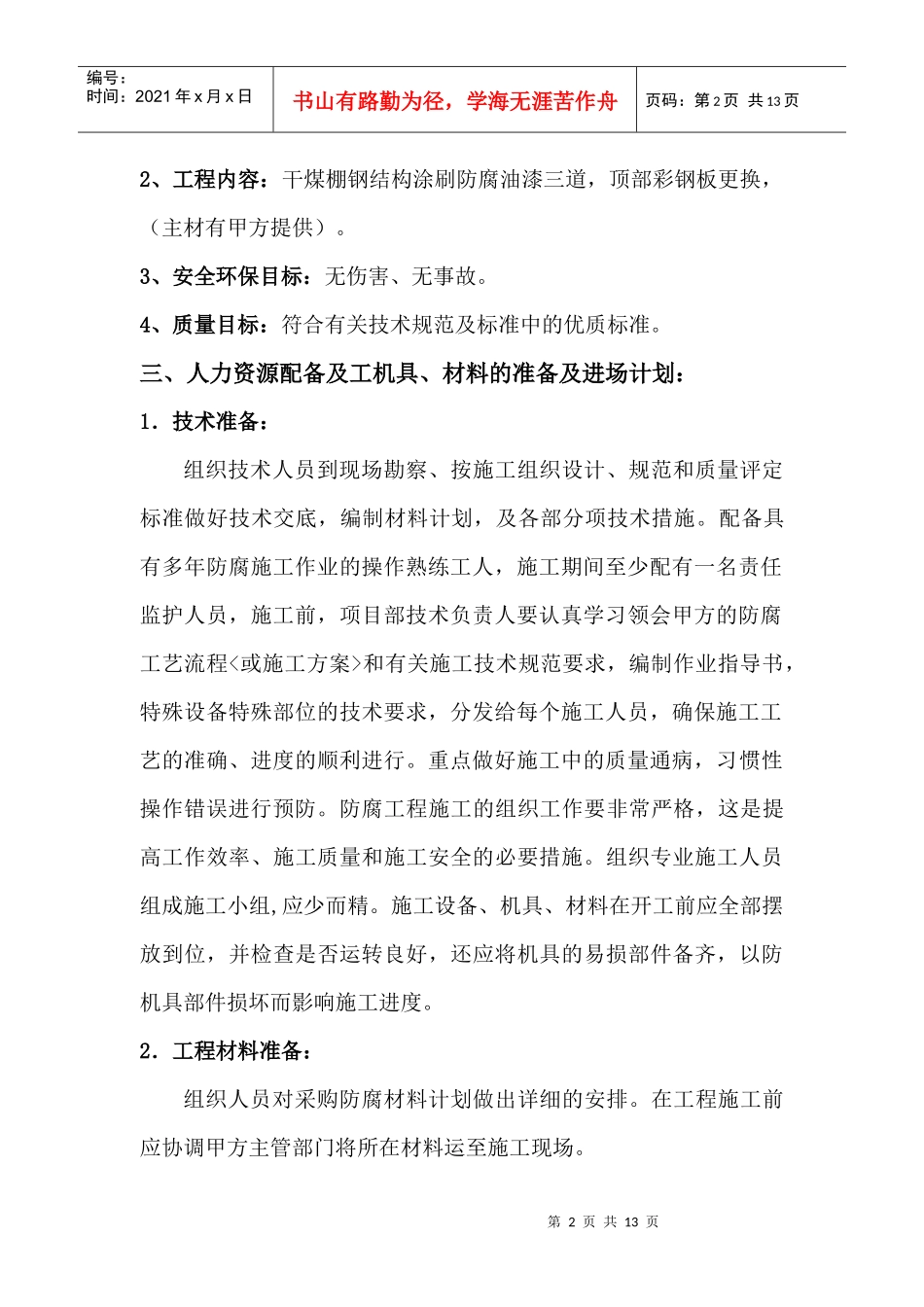

3、安全环保目标:无伤害、无事故
4、质量目标:符合有关技术规范及标准中的优质标准
三、人力资源配备及工机具、材料的准备及进场计划:1.技术准备:组织技术人员到现场勘察、按施工组织设计、规范和质量评定标准做好技术交底,编制材料计划,及各部分项技术措施
配备具有多年防腐施工作业的操作熟练工人,施工期间至少配有一名责任监护人员,施工前,项目部技术负责人要认真学习领会甲方的防腐工艺流程和有关施工技术规范要求,编制作业指导书,特殊设备特殊部位的技术要求,分发给每个施工人员,确保施工工艺的准确、
