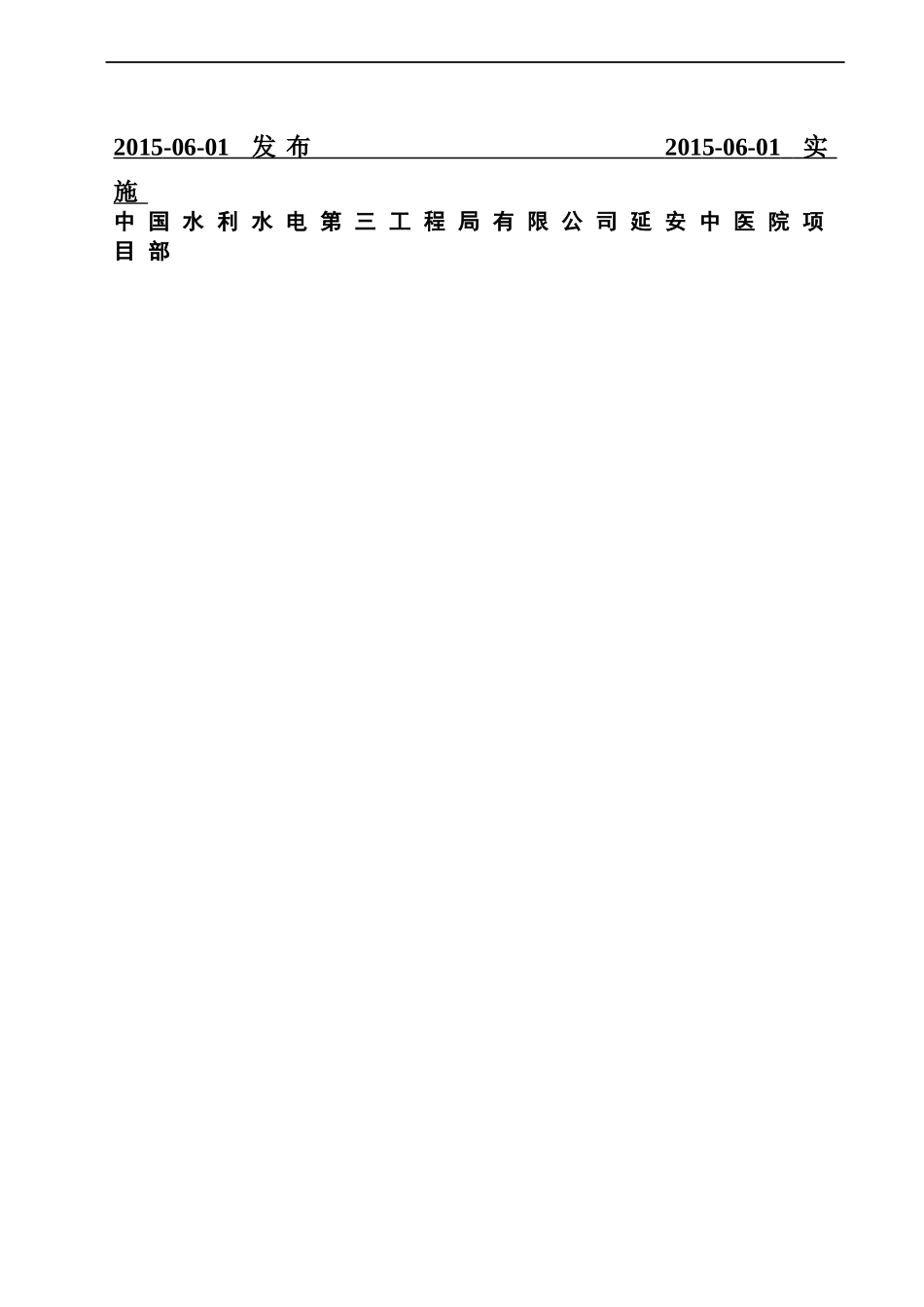

中国水利水电第三工程局有限公司延安中医院项目部质量策划书2015-06-01发布2015-06-01实施中国水利水电第三工程局有限公司延安中医院项目部0第0页共78页0编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共78页第一篇工程概况及工程特点一、工程概况1、工程建设概况1
1工程名称:延安中医院1
2建设单位:延安市中医医院1
3设计单位:中国建筑西北设计院1
4监理单位:陕西百威建设监理有限公司2、建筑概况本工程抗震等级为四级;本工程位于延安新区北区,总建筑面积115600㎡
主要建筑物:一期门诊住院综合楼:地下一层,地上十六层,建筑高度67m,框架结构及框剪结构
二期住院楼:地下一层,地上十二层,高48m,框剪结构
行政后勤管理楼及中药制剂楼:下一层,地上四层,高度15
94m和19
3m,框架结构
学术报告厅:地上一层,高度8
8m框架结构
高压氧舱:地上一层,框架结构
二、工程特点1、该工程建筑平面大、质量要求高
建筑面积为12
6万m2,整个工程占地面积大,平面展铺得比较开,设计造型也很有特色
2、为了保证能按时竣工,我公司在做好各项基础工作的前提下,再加大人力,物力及资源的投入,以饱满的热情及拼搏精神,创一流的工程
三、总体进度安排1、根据“先地下后地上”、“先主体后围护”、“先结构后装饰”的原则安排施工
全部工程划分为四个施工阶段,即:基础施工阶段、主体结构阶段、内外装修阶段、竣工收尾阶段
第1页共78页第0页共78页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共78页水、电、暖施工与土建各阶段施工平行流水,主体交叉作业
第二篇项目部岗位职责一、岗位职责1、项目经理岗位职责1
1向公司经理负责,全面负责项目各项管理工作,是项目总负责人,接受公司各职能部门的监督和指导;1
