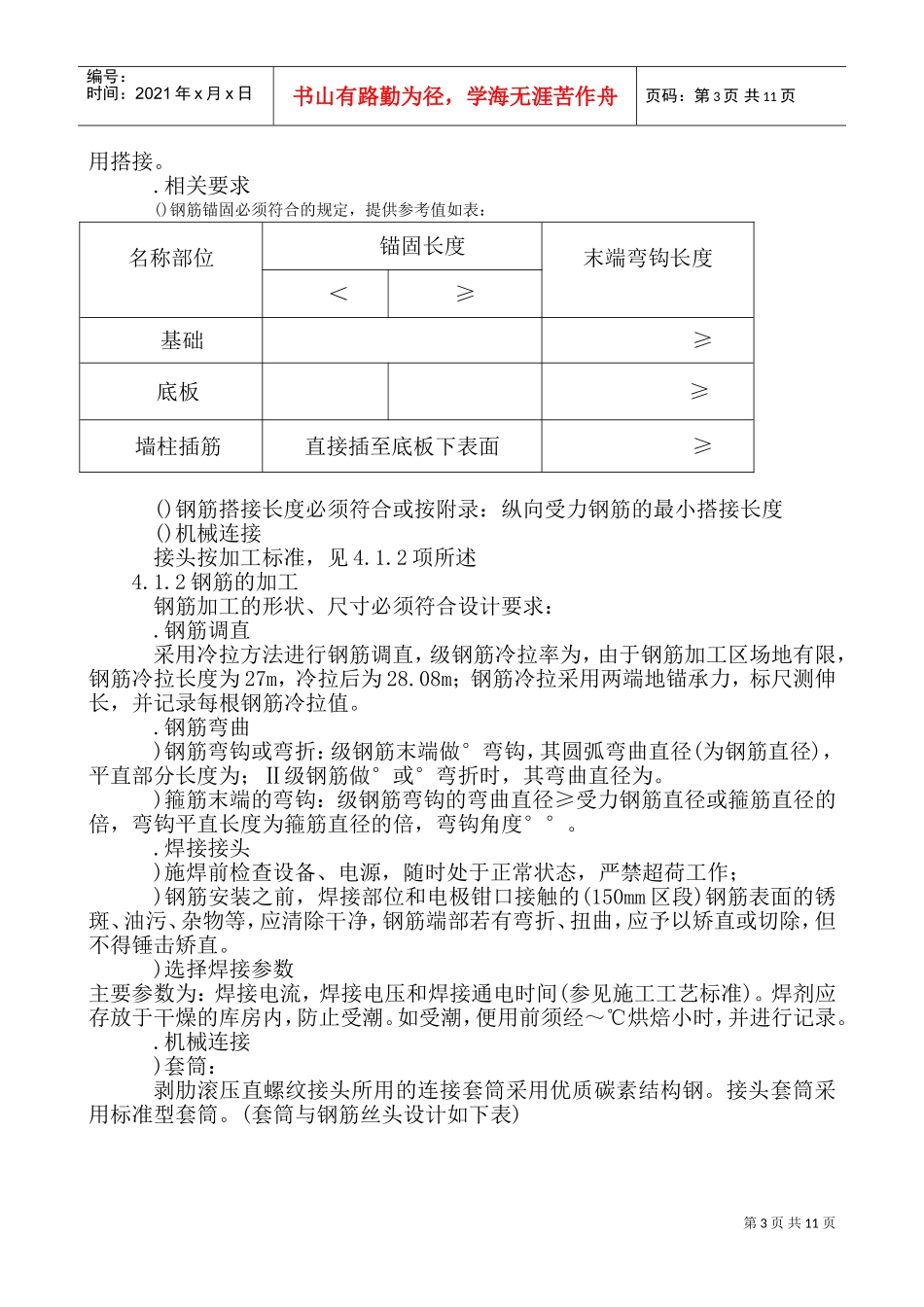

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页钢筋工程施工方案钢筋工程施工方案.编制依据:廊坊市××工程施工图纸《钢筋工程施工及验收规范》《砼结构工程施工质量验收规范》.概况:钢筋工程概况本工程剪力墙抗震等级为二级,所用钢筋表如下:施工条件部位主筋(Ⅱ)箍筋(Ⅰ)基础底板基础墙体柱梁板第2页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页加工场地布置在现场南侧(见总平面图),相关二级电箱布置到加工场(见临电布置图)。.施工总体安排施工准备3.1.1测量准备根据平面控制网,在防水保护层上放出轴线和基础墙、柱位置线;每跨至少两点用红油漆标注。顶板混凝土浇筑完成,支设竖向模板前,在板上放出该层平面控制轴线。待竖向钢筋绑扎完成后,在每层竖向筋上部标出标高控制点。3.1.2机具准备)、剥肋滚压直螺纹机械连接机具由该项技术提供单位配备。高峰期钢筋施工时至少保证台钢筋剥肋滚压直螺纹机,其技术参数如下表示:设备型号型滚丝头型号型可加工范围~整机质量())限位挡铁:对钢筋的夹持位置进行限位,型号划分与钢筋规格相同。)螺纹环规:用于检验钢筋丝头的专用量具。)力矩扳手力矩扳手精度为±)辅助机具砂轮切割机:用于钢筋端面整平用于检验钢筋丝头的专用量具)、钢筋焊接机具电焊机、控制箱、焊接夹具、焊剂罐等焊接电流:焊接电源~;施工手续现场钢筋工人员必须佩戴上岗证,焊工必须有岗位资格证(有效)参加钢筋机械接头加工人员必须进行技术培训,经考试合格后方可执证上岗。未经培训人员严禁操作设备。材料进场计划由钢筋施工班负责人随工程进度提出需求量计划。审图施工前认真查阅图纸(包括与建筑图对应情况)、方案、相关安全质量规范,做到图纸上问题提前与设计联系解决,以便顺利进行钢筋施工。管理人员及劳务人员培训项目部技术部按规定对相关班组进行方案、措施交底(包括书面、口头);每周二下午:利用简短时间,由班组对钢筋操作层进行方案、措施交底(包括书面和口头),并由项目部技术负责人参加。.主要施工方法材料准备及基本方法4.1.1钢筋连接及锚固要求.竖向钢筋≥18mm,采用电焊压力焊;横向≥18mm采用机械连接;<18mm第3页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共11页用搭接。.相关要求()钢筋锚固必须符合的规定,提供参考值如表:名称部位锚固长度末端弯钩长度<≥基础≥底板≥墙柱插筋直接插至底板下表面≥()钢筋搭接长度必须符合或按附录:纵向受力钢筋的最小搭接长度()机械连接接头按加工标准,见4.1.2项所述4.1.2钢筋的加工钢筋加工的形状、尺寸必须符合设计要求:.钢筋调直采用冷拉方法进行钢筋调直,级钢筋冷拉率为,由于钢筋加工区场地有限,钢筋冷拉长度为27m,冷拉后为28.08m;钢筋冷拉采用两端地锚承力,标尺测伸长,并记录每根钢筋冷拉值。.钢筋弯曲)钢筋弯钩或弯折:级钢筋末端做°弯钩,其圆弧弯曲直径(为钢筋直径),平直部分长度为;Ⅱ级钢筋做°或°弯折时,其弯曲直径为。)箍筋末端的弯钩:级钢筋弯钩的弯曲直径≥受力钢筋直径或箍筋直径的倍,弯钩平直长度为箍筋直径的倍,弯钩角度°°。.焊接接头)施焊前检查设备、电源,随时处于正常状态,严禁超荷工作;)钢筋安装之前,焊接部位和电极钳口接触的(150mm区段)钢筋表面的锈斑、油污、杂物等,应清除干净,钢筋端部若有弯折、扭曲,应予以矫直或切除,但不得锤击矫直。)选择焊接参数主要参数为:焊接电流,焊接电压和焊接通电时间(参见施工工艺标准)。焊剂应存放于干燥的库房内,防止受潮。如受潮,便用前须经~℃烘焙小时,并进行记录。.机械连接)套筒:剥肋滚压直螺纹接头所用的连接套筒采用优质碳素结构钢。接头套筒采用标准型套筒。(套筒与钢筋丝头设计如下表)第4页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共11页)钢筋丝头加工.工艺流程:钢筋端面整平→剥肋滚压螺纹→丝头质量检查→带帽保护→丝头质量抽检→存放待用。.操作要点钢筋端面平头:采用砂轮切割机平头(严禁气割),保证钢筋端面与母材轴线垂直。剥肋滚压螺纹:...
