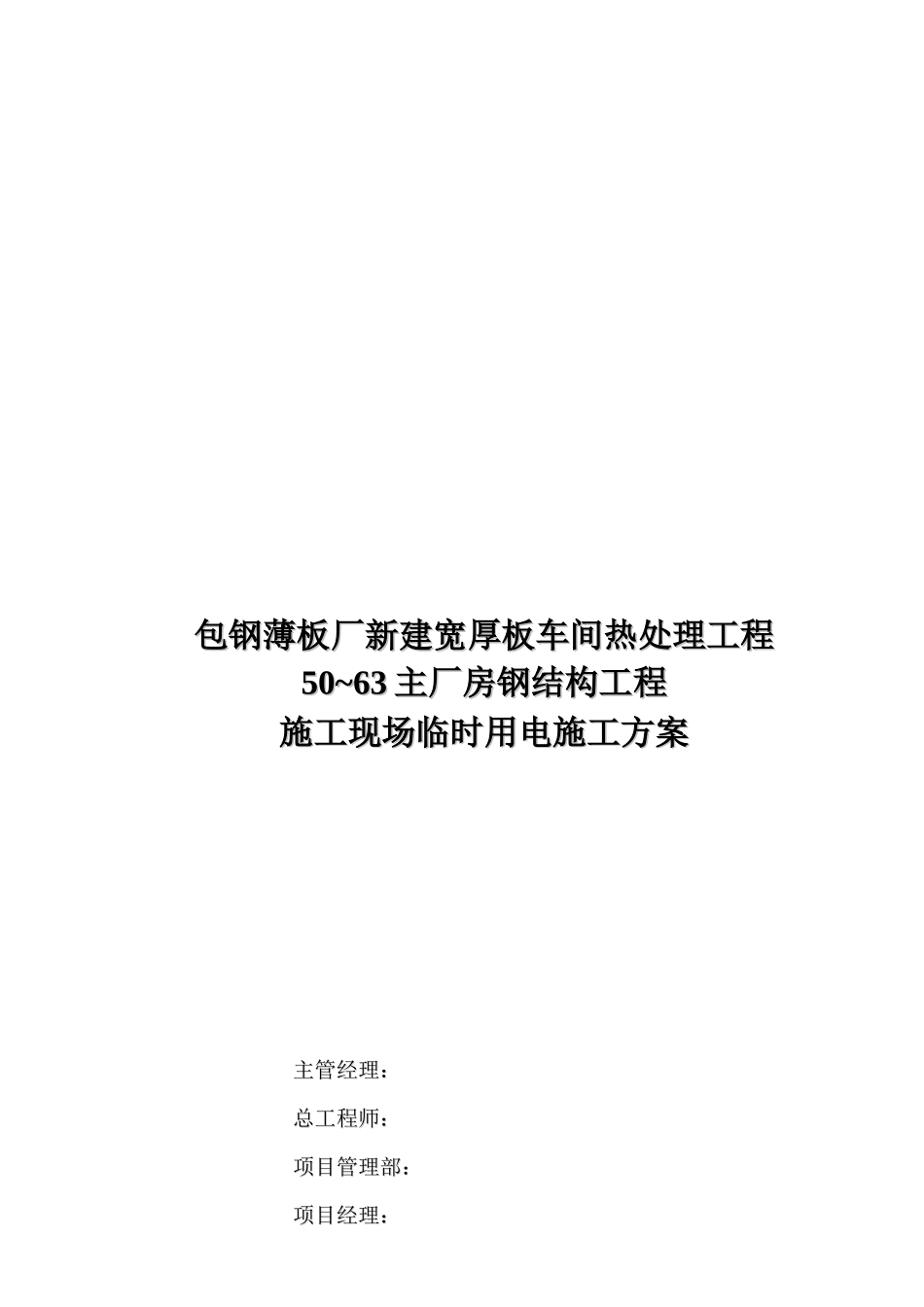

包钢薄板厂新建宽厚板车间热处理工程包钢薄板厂新建宽厚板车间热处理工程50~6350~63主厂房钢结构工程主厂房钢结构工程施工现场临时用电施工方案施工现场临时用电施工方案主管经理:主管经理:总工程师:总工程师:项目管理部:项目管理部:项目经理:项目经理:审核人:审核人:编制人:编制人:编制单位:金属结构分公司编制单位:金属结构分公司编制日期:二编制日期:二OOOO八年九月一日八年九月一日1编制说明:1.1编制说明:本设计是根据白云西矿铁精矿浆管道和供水管道工程低压供水管道工程施工图及相关技术标准编写的。1.2编制依据1.2.1包钢白云低压供水管道施工图82.12.00.21.19A及说明书.1.2.2《给排水管道施工及验收规范》GB50268-97。1.2.3《现场设备、工业管道施工及验收规范》GB50236-981.2.4《埋地钢质管道环氧煤沥青防腐层技术标准》SY/T0447-19962、工程概况及特点2.1工程概况:本工程为包钢白云西铁矿铁精矿浆和供水管道工程低压供水工程,将矿浆输送管道用水从给水厂输送到供水高压泵房,后经高压水泵输送到白云西矿高位水池。我单位承担的标段为白云低压供水管线S1——S26′向东73米段,管线中心线:低压泵站——厂外0#公路北——广通加油站——沿厂外7#公路东侧向北经材料处、耐火门岗、综企铸造厂、兴盛加油站、景洁环保、炼铁白灰车间、原料库、——7#桥管铁供应科——110国道南侧——二冶金结公司向东,管线全长4.895公里。S1——S26′向东73m段主要工程量一览表材料名称规格单位数量使用部位螺旋卷焊钢管D920х12km4.895S1——S26′0向东73m手动蝶阀DN900PK=2.5MPa个2S17、S26‘防水锤型空气阀DN150个7S4、S8、S10、S19、S22、S26S27矩形钢筋砼井室座2S17、S26‘排气井室座2S4、S8、S10、S19、S22、S26S272.2工程特点2.2.1施工时间正逢冬季,施工难度大。2.2.2管线穿越公安处、综企铸造厂、景洁环保、白灰车间、原料车间、二冶基地又位于厂外7#公路绿化带及110国道附近,故协调工作尤为重要。2.2.3厂外7#公路段地上障碍物较多,需清除后方可施工。2.2.4工期紧,工期要求:从2008年2月15日——2008年3月15日。3、施工总平面布置3.1施工总平面布置依据和原则依据施工总平面规划图、招标文件及施工组织设计的有关规定,按照标段划定的施工区域,本着紧凑合理,符合流程,节约用地,合理布置,方便施工,方便车辆运输、不影响生产、文明整齐的原则,编绘本工程施工总平面(见附页)。3.2施工总平面管理3.2.1现场管理(1)严格按照施工总平面布置图进行施工平面管理,并服从业主,明确责任区负责人及安监负责人,各区的平面管理应服从总平面图的要求和规划,并履行报批手续。(2)施工总平面管理应达到安全、文明要求,做到场地安排紧凑合理,符合工艺流程,方便施工以减少二次搬运,设备、机械、材料堆放合理,标记清晰,摆放有序,符合防火要求。(3)施工临建设施完整、环境清洁。生产临建整洁、布置整齐,安全管理责任、制度、规定到位。(4)在工程施工期间,保持现场不出现障碍,清除并运走废料、垃圾及不再需要的临时工程。各责任区严格执行有关的环境卫生标准要求,为施工现场创造一个良好的工作环境。(5)施工作业区配备足够的照明设施,并配备相应的维护人员。(6)施工区内的沟道、地面无垃圾,每个作业面都作到“工完料尽场地清”,剩余材料要堆放整齐,废料及时清理。(7)制定工地规则,建立健全各种规章制度并严格执行。3.2.2施工总平面管理(1)施工总平面服从项目法人和监理工程师管理。(2)施工总平面所确定的原则不得随意变动,必须变动时需经监理、总工程师批准后方可执行。3.3生产、生活临建设施现场设置钢筋场地、管材堆放场地、管件预制场地、机械停放场地,其他生产、生活临建位置见总平面图。3.4力能供应3.4.1施工用水:本工程用水主要为现场施工用水、根据本工程的特点其用水量较小,采取由监理、我单位协调沿路各单位指定用水点,并办理用水手续,满足现场需求。3.4.2施工用电:根据本工程施工战线较长的特点,现场使用移动式柴油发电机,根据现场需求配置6台1200KW发电机或同包钢公司生产部、供电厂等沿线各单位办理临时用电手续。3.4...
