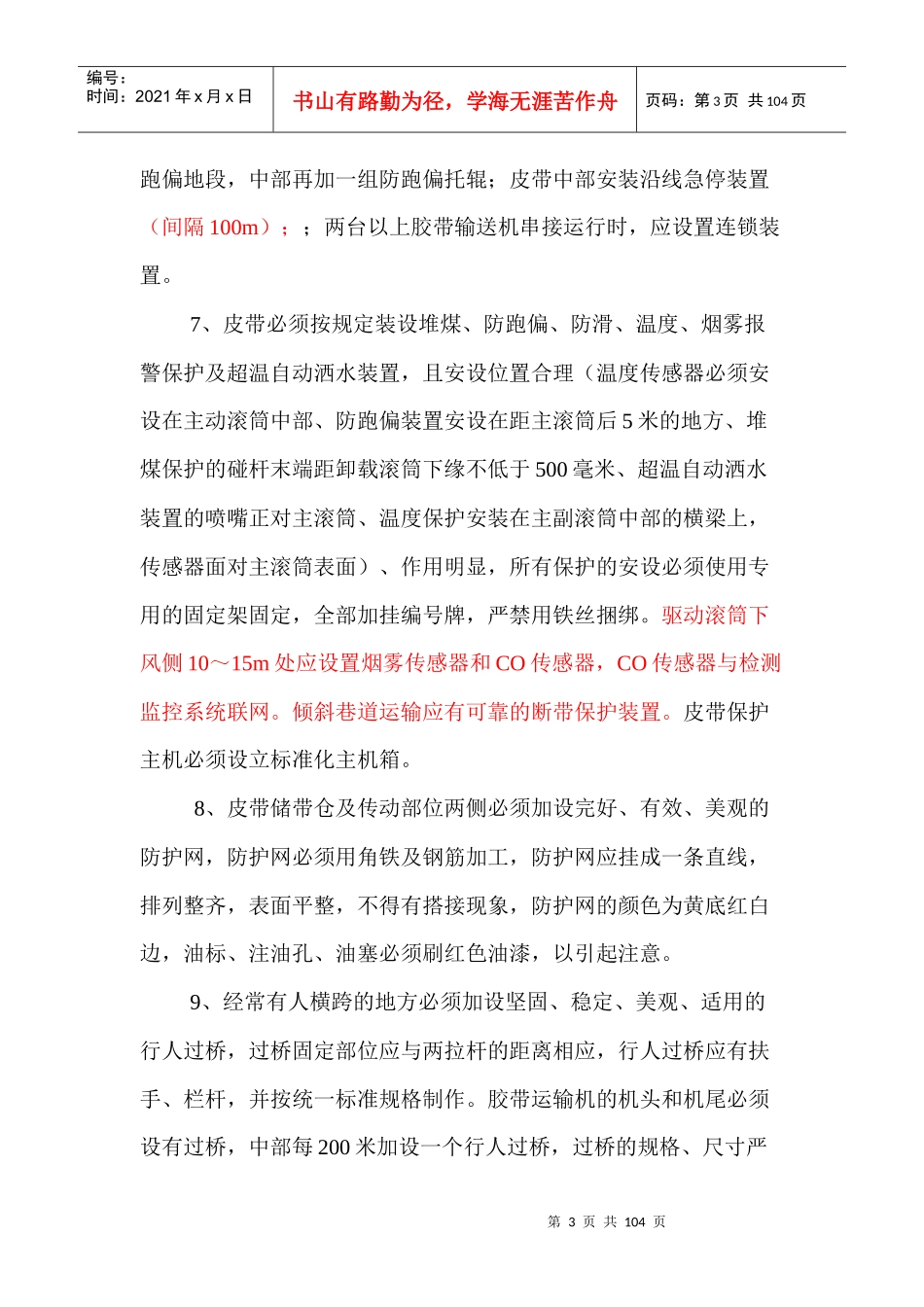

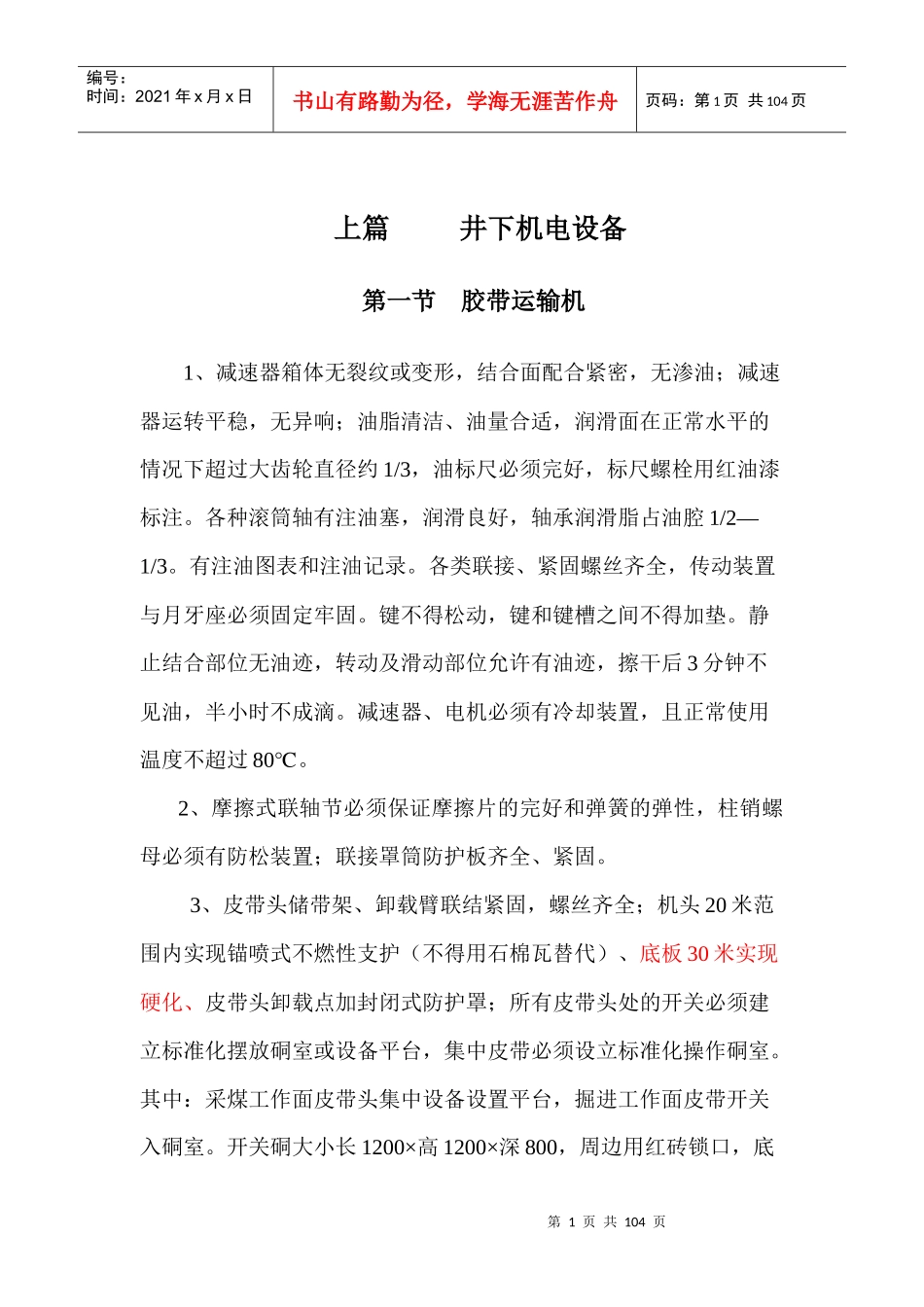

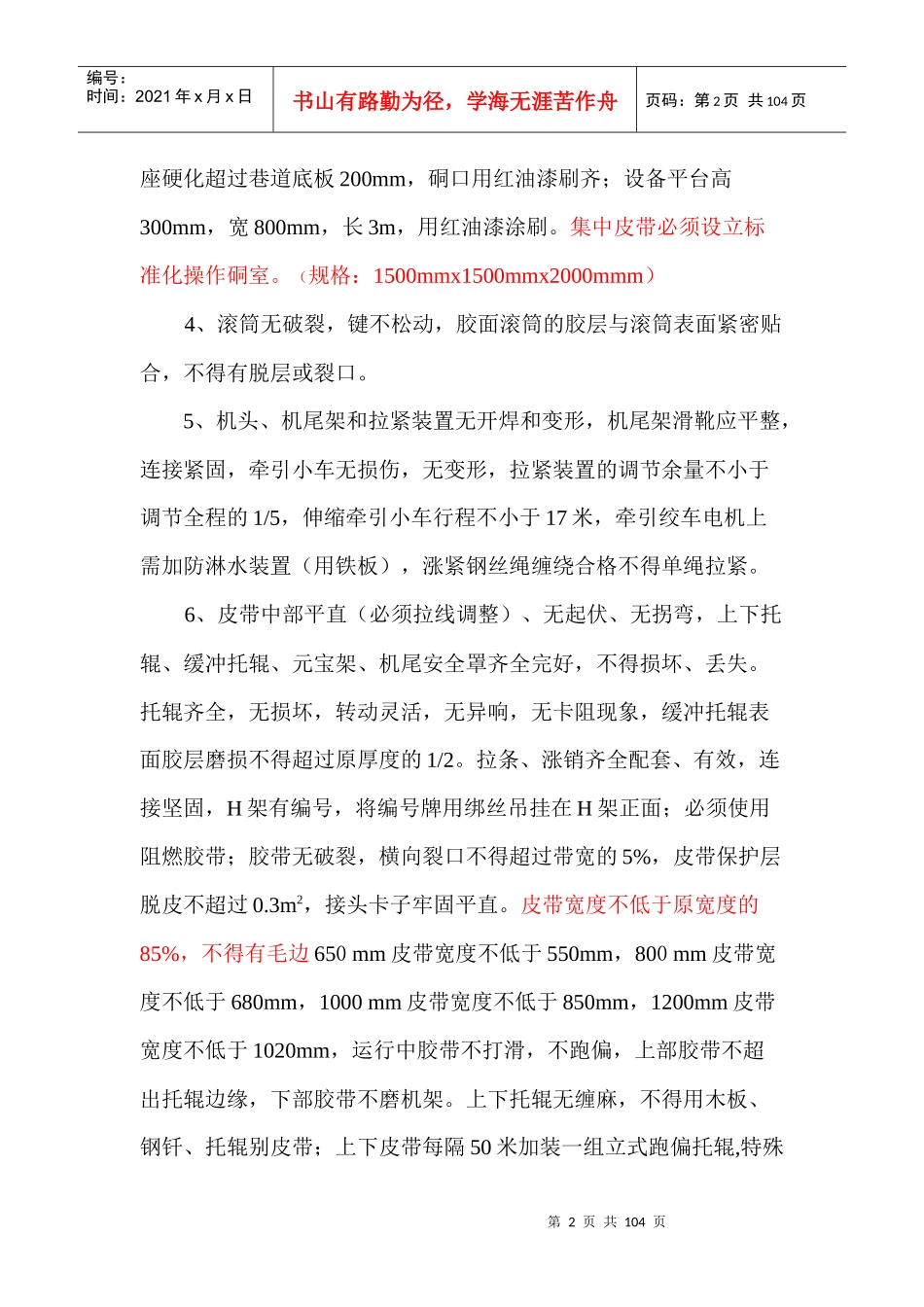

第1页共104页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共104页上篇井下机电设备第一节胶带运输机1、减速器箱体无裂纹或变形,结合面配合紧密,无渗油;减速器运转平稳,无异响;油脂清洁、油量合适,润滑面在正常水平的情况下超过大齿轮直径约1/3,油标尺必须完好,标尺螺栓用红油漆标注
各种滚筒轴有注油塞,润滑良好,轴承润滑脂占油腔1/2—1/3
有注油图表和注油记录
各类联接、紧固螺丝齐全,传动装置与月牙座必须固定牢固
键不得松动,键和键槽之间不得加垫
静止结合部位无油迹,转动及滑动部位允许有油迹,擦干后3分钟不见油,半小时不成滴
减速器、电机必须有冷却装置,且正常使用温度不超过80℃
2、摩擦式联轴节必须保证摩擦片的完好和弹簧的弹性,柱销螺母必须有防松装置;联接罩筒防护板齐全、紧固
3、皮带头储带架、卸载臂联结紧固,螺丝齐全;机头20米范围内实现锚喷式不燃性支护(不得用石棉瓦替代)、底板30米实现硬化、皮带头卸载点加封闭式防护罩;所有皮带头处的开关必须建立标准化摆放硐室或设备平台,集中皮带必须设立标准化操作硐室
其中:采煤工作面皮带头集中设备设置平台,掘进工作面皮带开关入硐室
开关硐大小长1200×高1200×深800,周边用红砖锁口,底第2页共104页第1页共104页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共104页座硬化超过巷道底板200mm,硐口用红油漆刷齐;设备平台高300mm,宽800mm,长3m,用红油漆涂刷
集中皮带必须设立标准化操作硐室
(规格:1500mmx1500mmx2000mmm)4、滚筒无破裂,键不松动,胶面滚筒的胶层与滚筒表面紧密贴合,不得有脱层或裂口
5、机头、机尾架和拉紧装置无开焊和变形,机尾架滑靴应平整,连接紧固,牵引小车无损伤,无变形,拉紧装置的调节余量不小于调节全程的1/5,伸
