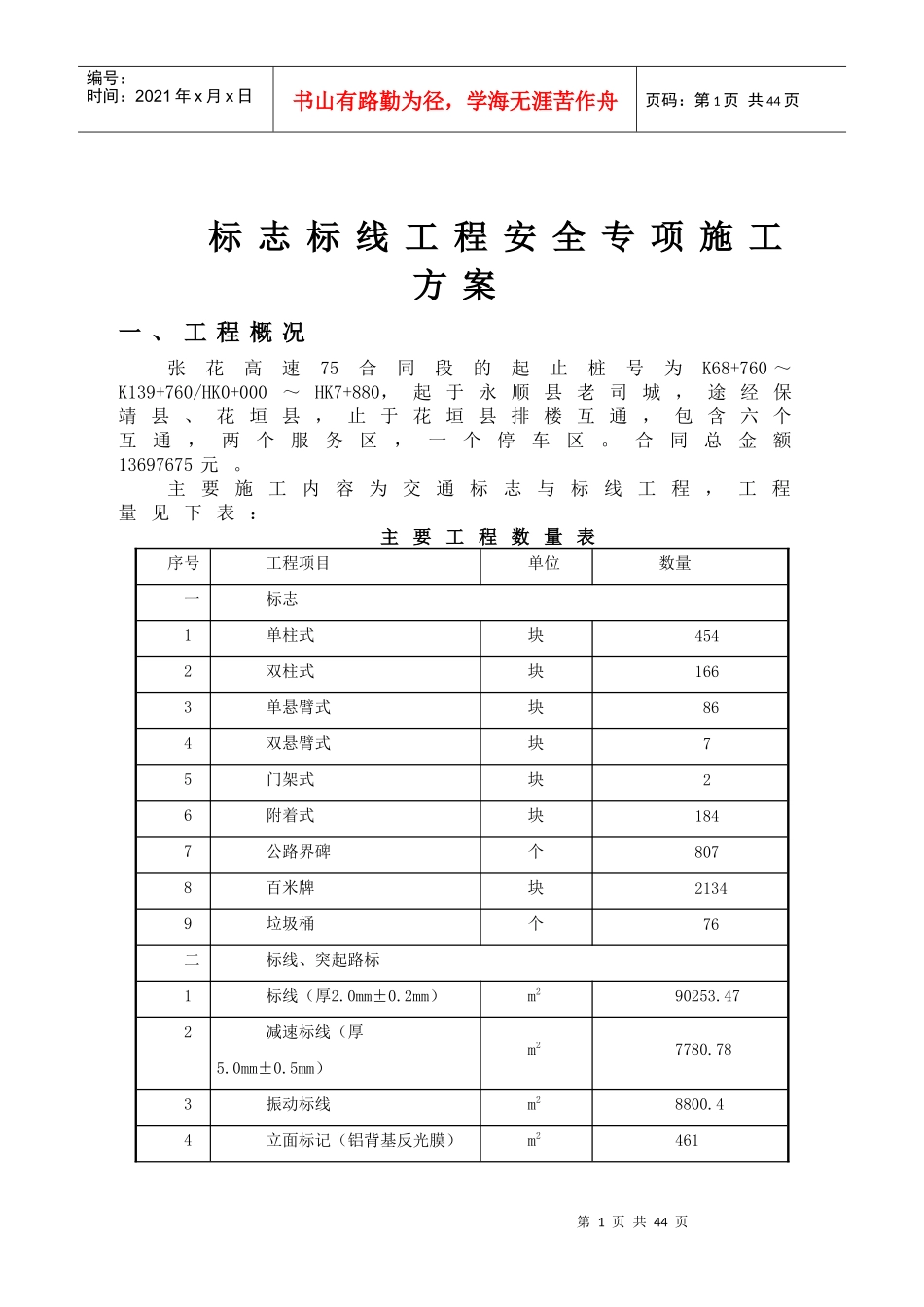

第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页标志标线工程安全专项施工方案一、工程概况张花高速75合同段的起止桩号为K68+760~K139+760/HK0+000~HK7+880,起于永顺县老司城,途经保靖县、花垣县,止于花垣县排楼互通,包含六个互通,两个服务区,一个停车区。合同总金额13697675元。主要施工内容为交通标志与标线工程,工程量见下表:主要工程数量表序号工程项目单位数量一标志1单柱式块4542双柱式块1663单悬臂式块864双悬臂式块75门架式块26附着式块1847公路界碑个8078百米牌块21349垃圾桶个76二标线、突起路标1标线(厚2.0mm±0.2mm)m290253.472减速标线(厚5.0mm±0.5mm)m27780.783振动标线m28800.44立面标记(铝背基反光膜)m2461第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页5立面标记(反光涂料)m21346单面突起路标个233467双面突起路标个939二、编制依据张花高速公路第75合同段二阶段施工图《湖南省高速公路施工标准化管理指南》(交通安全设施工程篇)《公路交通安全设施施工技术规范》(JTGF71-2006)《公路工程施工安全技术规程》(JTG076-95)三、施工部署3.1施工前准备工作3.1.1项目经理部组建已完成,各项管理制度已建立,劳务队及机械设备已进场。3.1.2认真阅读图纸,全面熟悉掌握有关施工图纸、设计变更、施工规范、设计要求、有关技术资料。3.1.3施工用电、用水已通,施工作业面已准备。3.1.3进场材料、设备已报验3.2机械设备配置投入主要仪器、设备一览表序号名称进场数量状态1吊车1台良好2平板货车3台良好3混凝土运输车2台良好4水线车2台良好第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页5热熔划线机2台良好6热熔釜2台良好7全站仪1台良好8工具车3台良好9小车1台良好10塞尺2把良好11砼试模15组良好12坍落度筒2套良好3.3人员配置1、投入本项工程主要管理人员情况主要管理人员一览表序号姓名担任职务职称备注1袁自能项目经理工程师2周乐项目总工高级工程师3李翾计量工程师工程师4肖烁财务负责人会计师5盛艳试验工程师工程师6秦勇试验工程师工程师7秦铁强质检工程师工程师8陈亮测量工程师工程师9周行人施工计划负责人工程师10李发斌专职安全员安全员2、施工队及作业人员安排见下表施工队及作业人员安排表月份标志劳务队标线一队标线2队合计第4页共44页第3页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共44页2013年6月10102013年7月20202013年8月3088462013年9月301010502013年10月301010502013年11月208836四、施工计划安排详见张花高速公路第75合同段总体工程进度计划横道图五、施工工艺与施工方案5.1施工工艺流程5.1.1道路交通标志施工工艺流程:1>砼基础施工工艺流程:2>标志板制作工艺流程:3>安装分项工程开工报告工艺准备定点放样基坑开挖基坑验收钢筋绑扎法兰盘立模、验收砼基础浇注、振实拆模、基础外型验收回填夯实养生、清理现场检验、包装入库待运原材料进场检验铝板剪切、下料拆边清除毛刺反光膜下料电脑刻字清洗、打磨贴底膜、文字、图案铝板拼接、铝槽铆接各部件运输就位现场组装吊装现场清理自检、监检缺陷修正第5页共44页第4页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共44页5.1.2路面标线施工工艺流程:5.1.3公路界碑施工工艺流程:5.1.4立面标记施工工艺流程:5.2施工方案5.2.1道路交通标志的施工方案、施工方法5.2.1.1标志定位与位置所有交通标志都按图纸的要求定位和设置。安装的标志与交通流方向几乎成直角;在曲线路段,标志的设置角度由交通流的行进方向来确定。为了消除路侧标志表面产生的眩光,标志向后旋转5°,以避开车前灯光束的直射。门架标志的垂直轴应向后倾成一角度。对于路侧标志,标志不得侵入公路界限内,标志内边缘距土路肩的距离应≥25cm,标志牌下缘距路面的高度:单柱式2.5m、双柱式2.5m、悬臂式和门架式5.5m。5.2.1.2基础标志基础根据交公路发[2003]94号《公路工程国内招标文件范本》第410节的规定就...
