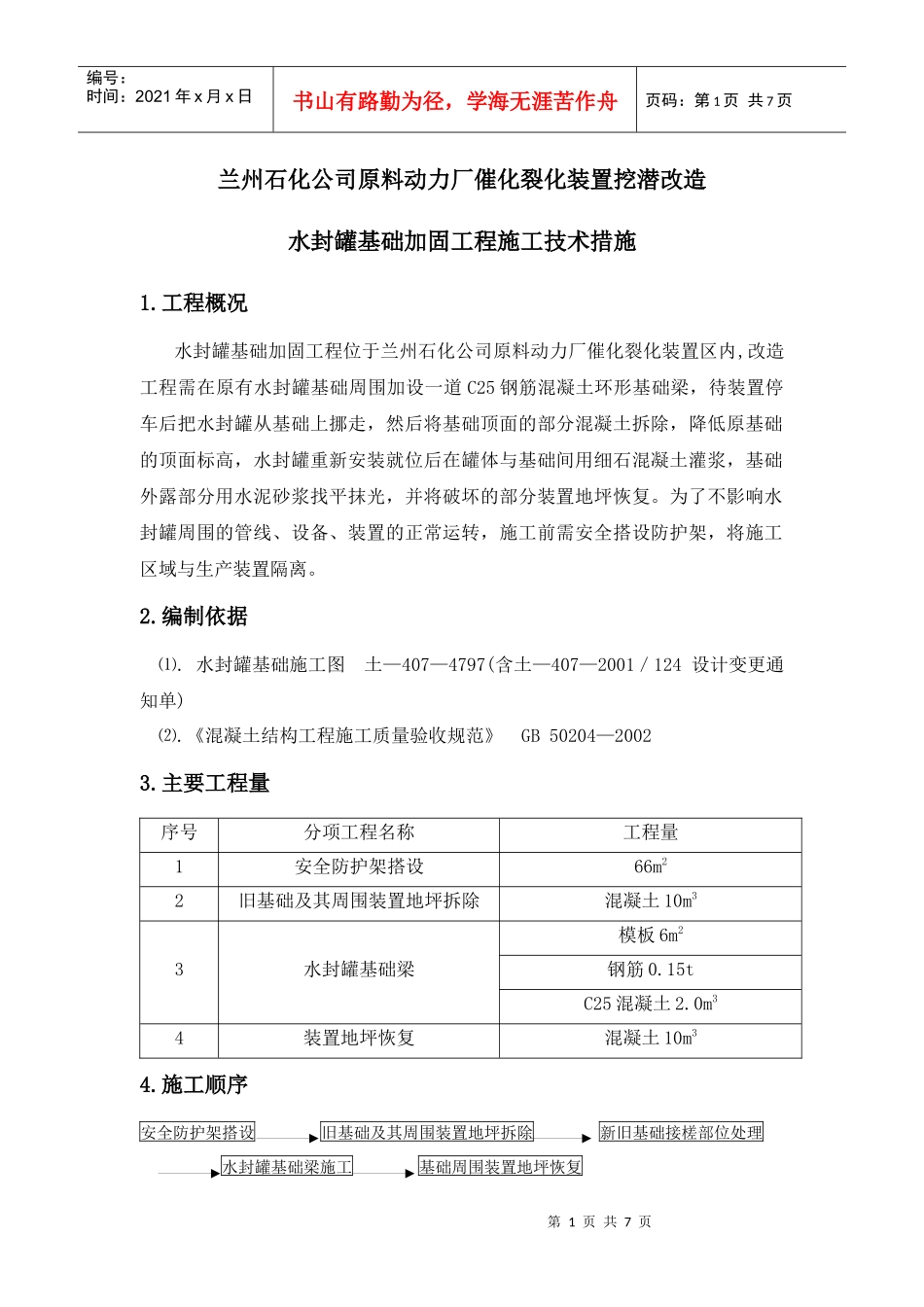

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页兰州石化公司原料动力厂催化裂化装置挖潜改造水封罐基础加固工程施工技术措施1
工程概况水封罐基础加固工程位于兰州石化公司原料动力厂催化裂化装置区内,改造工程需在原有水封罐基础周围加设一道C25钢筋混凝土环形基础梁,待装置停车后把水封罐从基础上挪走,然后将基础顶面的部分混凝土拆除,降低原基础的顶面标高,水封罐重新安装就位后在罐体与基础间用细石混凝土灌浆,基础外露部分用水泥砂浆找平抹光,并将破坏的部分装置地坪恢复
为了不影响水封罐周围的管线、设备、装置的正常运转,施工前需安全搭设防护架,将施工区域与生产装置隔离
水封罐基础施工图土—407—4797(含土—407—2001/124设计变更通知单)⑵
《混凝土结构工程施工质量验收规范》GB50204—20023
主要工程量序号分项工程名称工程量1安全防护架搭设66m22旧基础及其周围装置地坪拆除混凝土10m33水封罐基础梁模板6m2钢筋0
15tC25混凝土2
0m34装置地坪恢复混凝土10m34
施工顺序安全防护架搭设旧基础及其周围装置地坪拆除新旧基础接槎部位处理水封罐基础梁施工基础周围装置地坪恢复第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页5
施工技术措施5

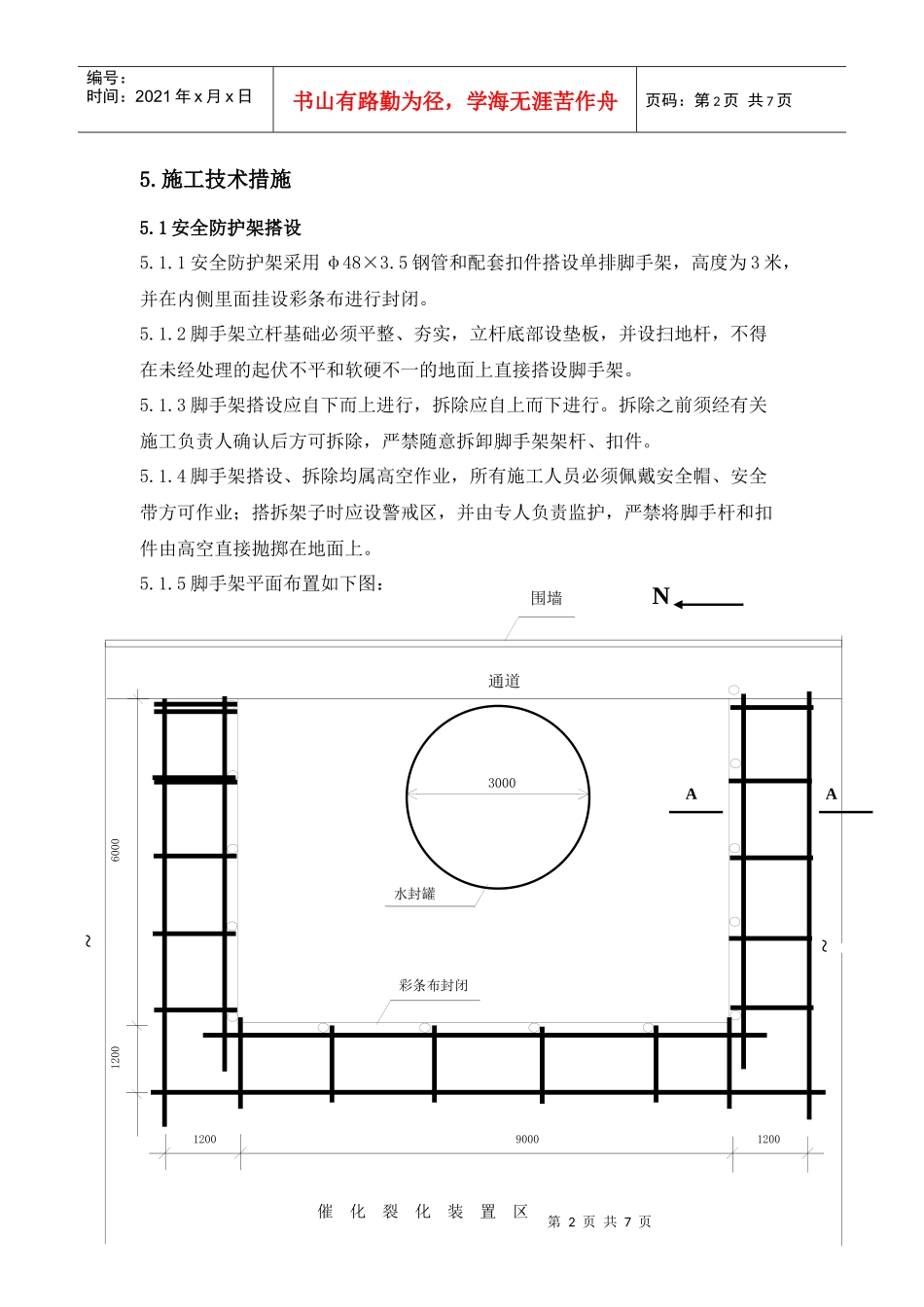

1安全防护架搭设5
1安全防护架采用φ48×3
5钢管和配套扣件搭设单排脚手架,高度为3米,并在内侧里面挂设彩条布进行封闭
2脚手架立杆基础必须平整、夯实,立杆底部设垫板,并设扫地杆,不得在未经处理的起伏不平和软硬不一的地面上直接搭设脚手架
3脚手架搭设应自下而上进行,拆除应自上而下进行
拆除之前须经有关施工负责人确认后方可拆除,严禁随意拆卸脚手架架杆、扣件

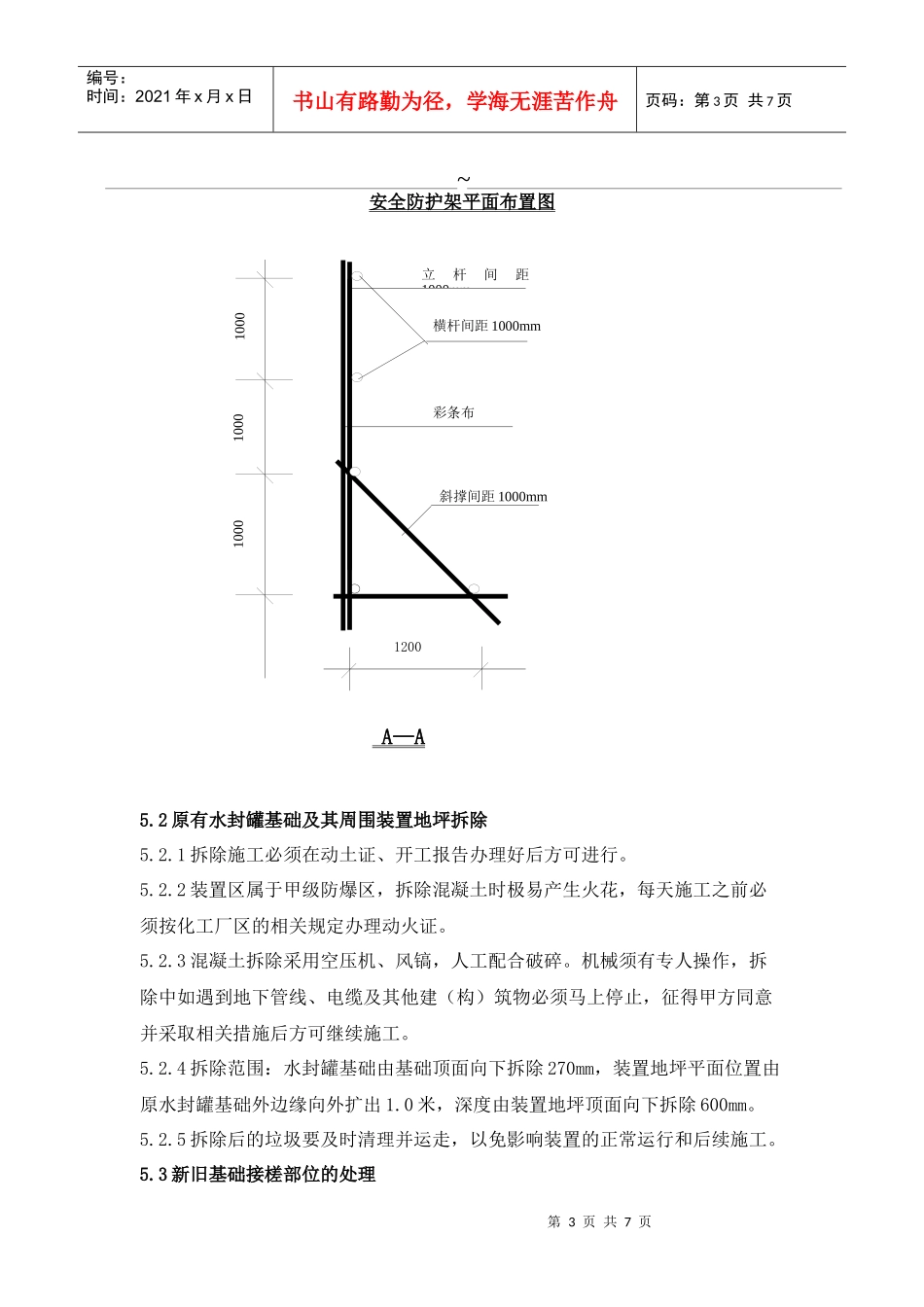

4脚手架搭设、拆除均属高空
