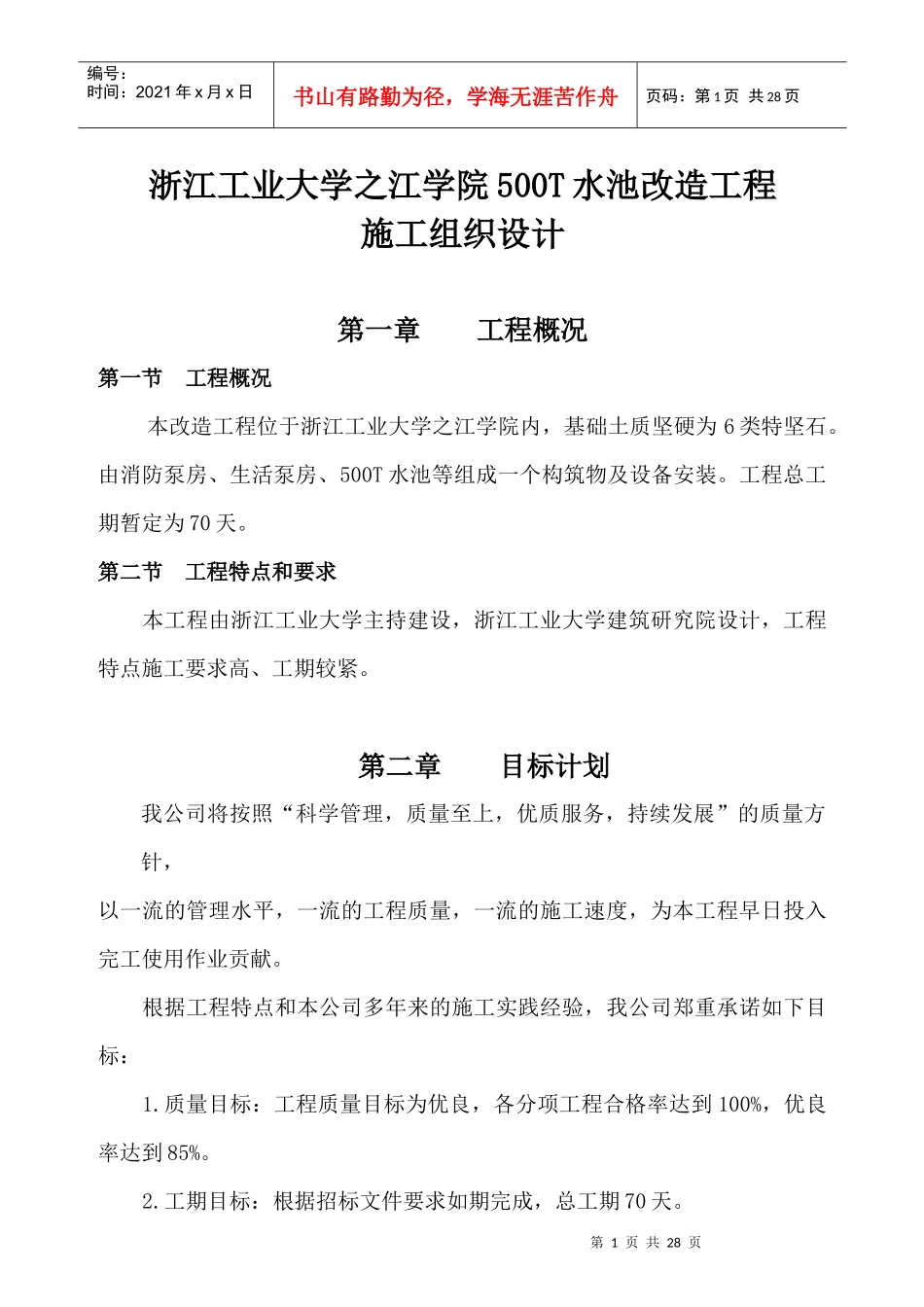

第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共28页浙江工业大学之江学院500T水池改造工程施工组织设计第一章工程概况第一节工程概况本改造工程位于浙江工业大学之江学院内,基础土质坚硬为6类特坚石
由消防泵房、生活泵房、500T水池等组成一个构筑物及设备安装
工程总工期暂定为70天
第二节工程特点和要求本工程由浙江工业大学主持建设,浙江工业大学建筑研究院设计,工程特点施工要求高、工期较紧
第二章目标计划我公司将按照“科学管理,质量至上,优质服务,持续发展”的质量方针,以一流的管理水平,一流的工程质量,一流的施工速度,为本工程早日投入完工使用作业贡献
根据工程特点和本公司多年来的施工实践经验,我公司郑重承诺如下目标:1
质量目标:工程质量目标为优良,各分项工程合格率达到100%,优良率达到85%
工期目标:根据招标文件要求如期完成,总工期70天
第2页共28页第1页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共28页3

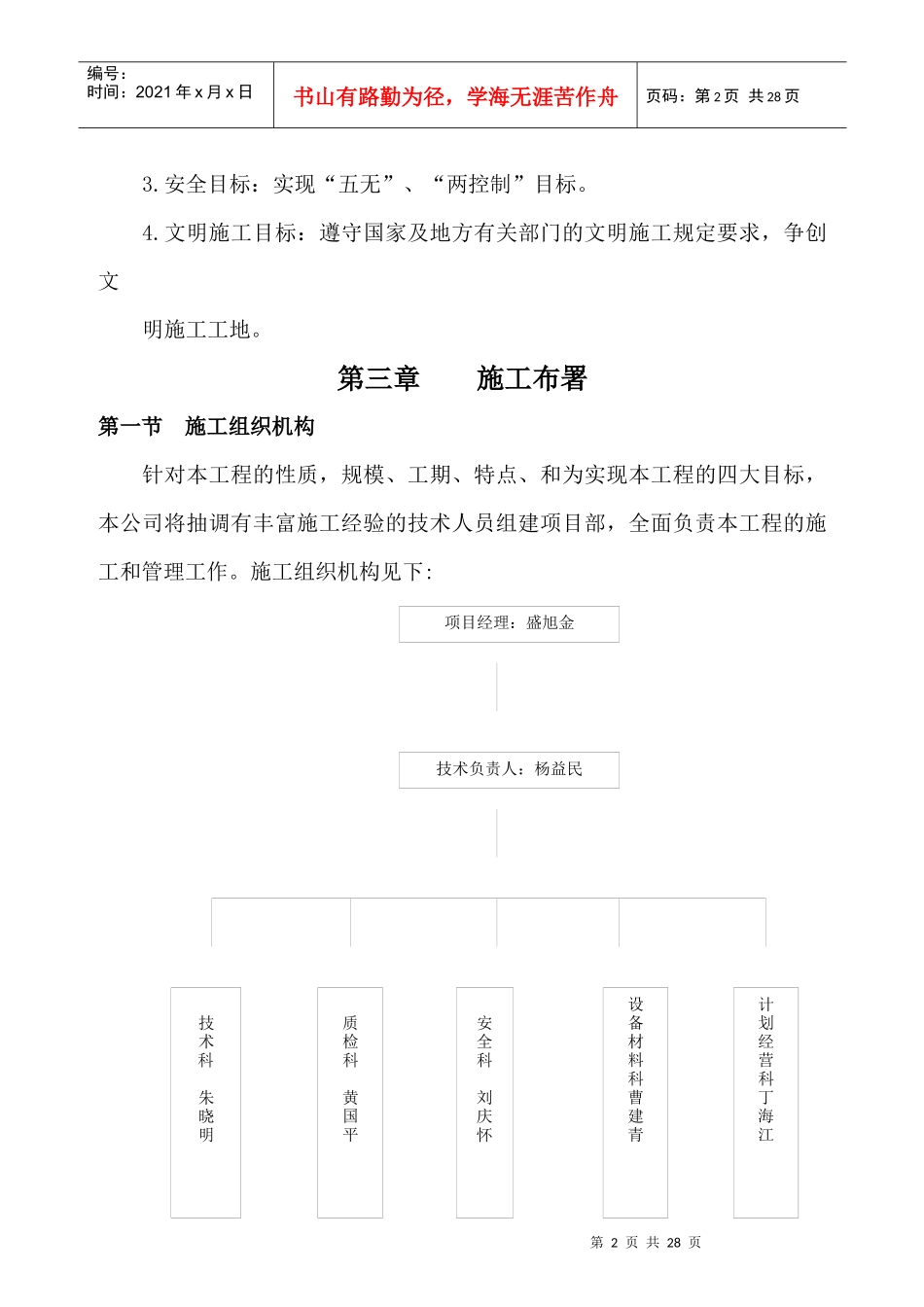

安全目标:实现“五无”、“两控制”目标
文明施工目标:遵守国家及地方有关部门的文明施工规定要求,争创文明施工工地
第三章施工布署第一节施工组织机构针对本工程的性质,规模、工期、特点、和为实现本工程的四大目标,本公司将抽调有丰富施工经验的技术人员组建项目部,全面负责本工程的施工和管理工作

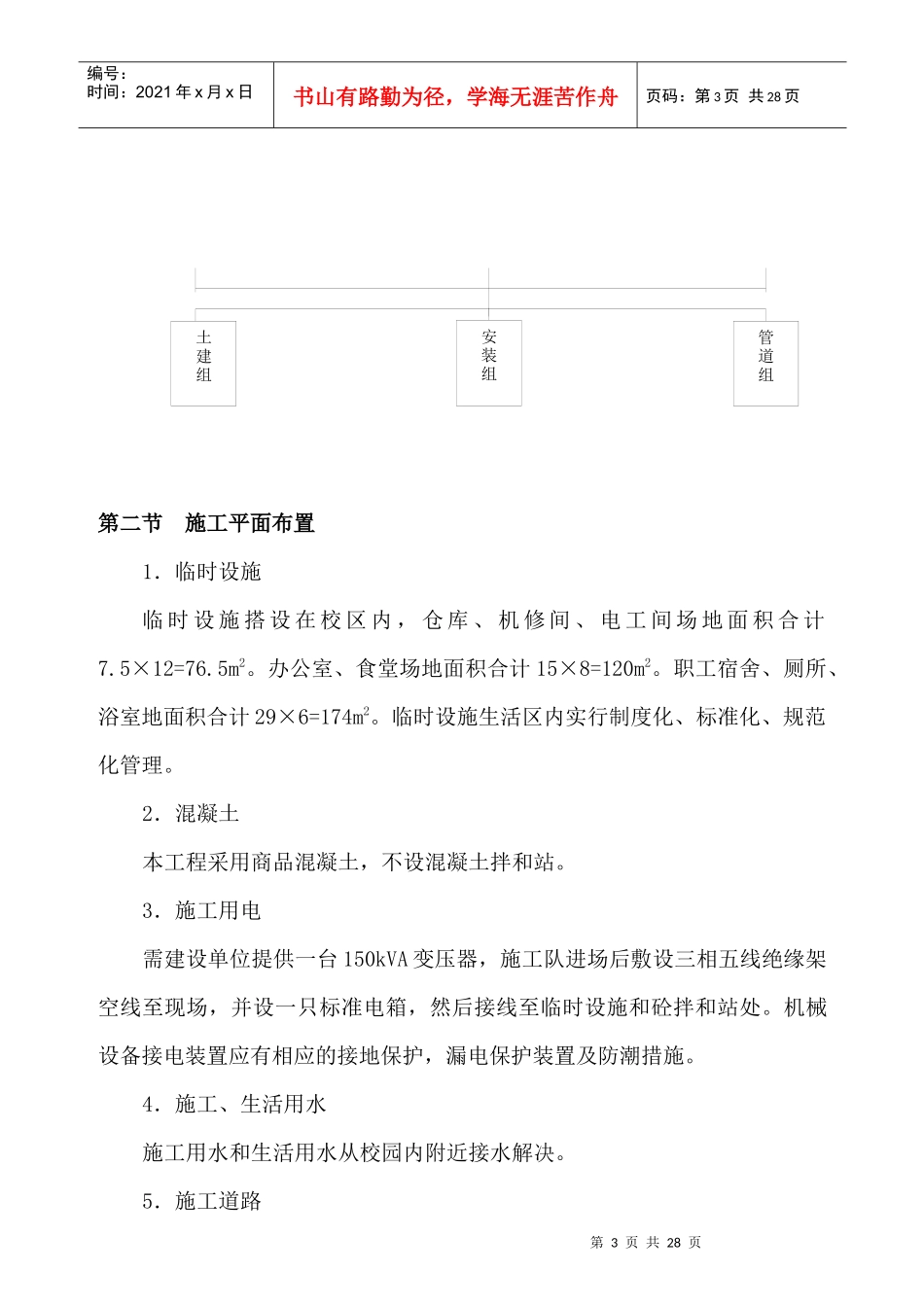

施工组织机构见下:项目经理:盛旭金技术负责人:杨益民技术科朱晓明质检科黄国平安全科刘庆怀设备材料科曹建青计划经营科丁海江第3页共28页第2页共28页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共28页第二节施工平面布置1.临时设施临时设施搭设在校区内,仓库、机修间、电工间场地面积合计7
5×12=76
办公室、食堂场地面积合计15×8=120m2
职工宿舍、厕
