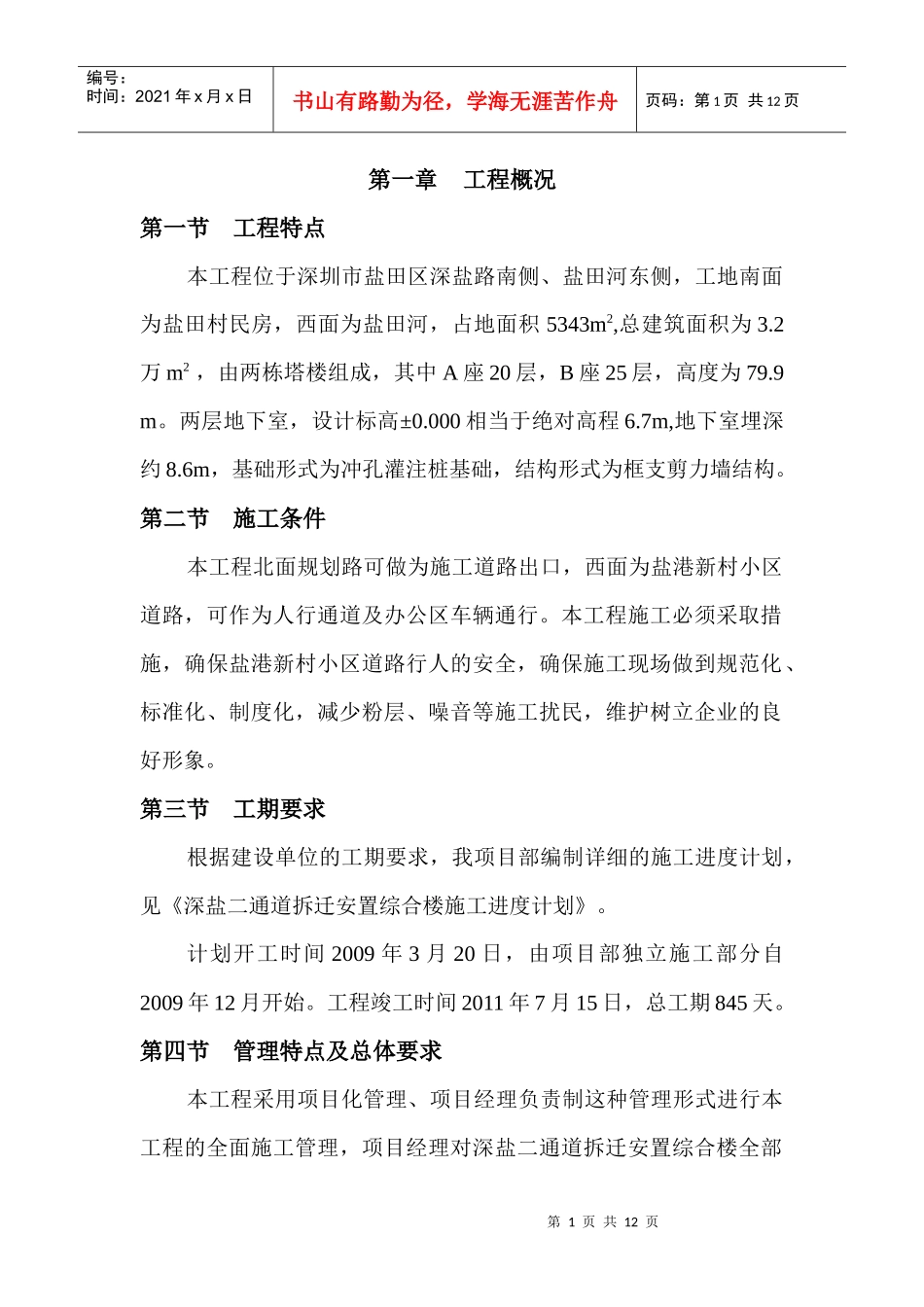

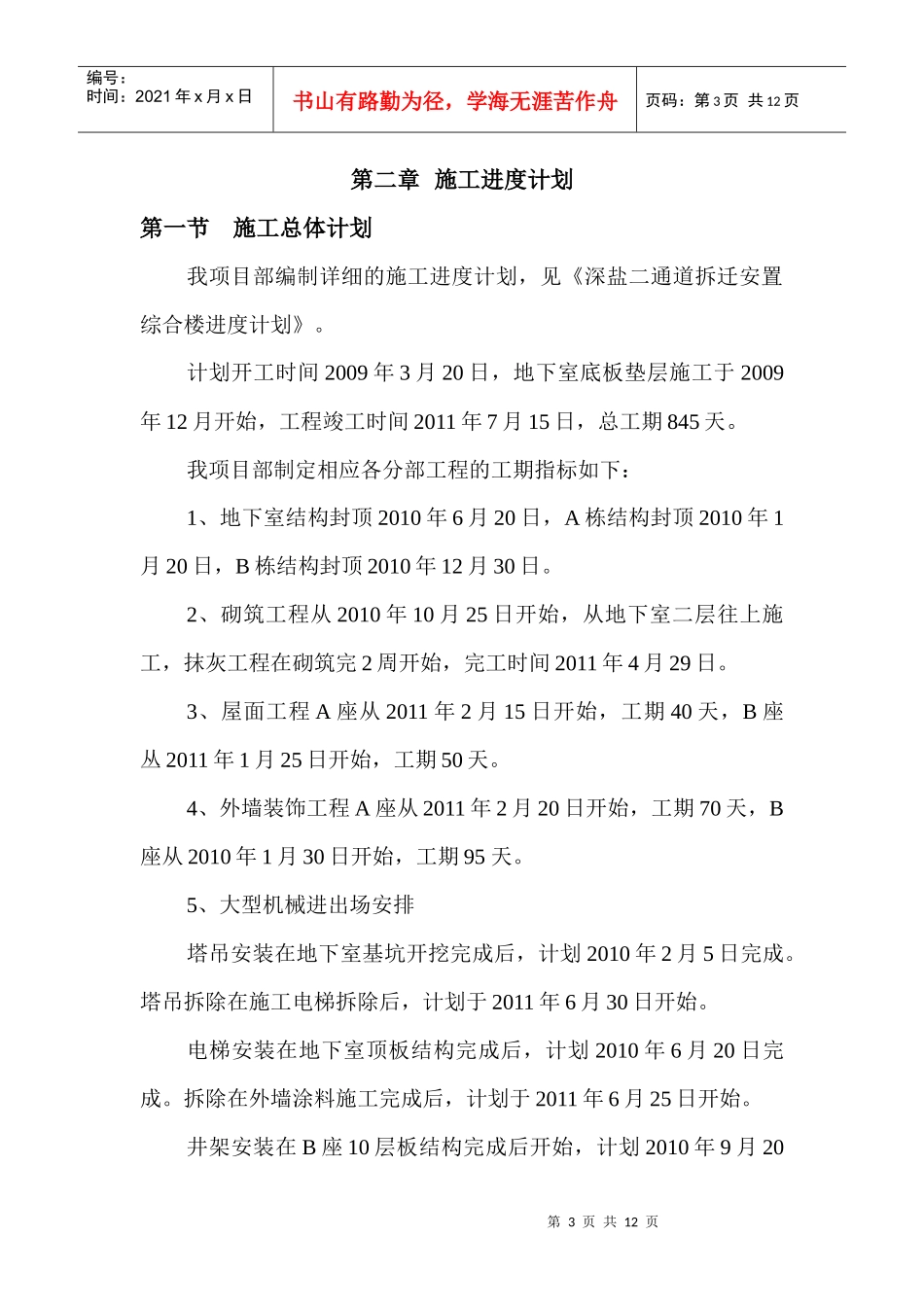

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页第一章工程概况第一节工程特点本工程位于深圳市盐田区深盐路南侧、盐田河东侧,工地南面为盐田村民房,西面为盐田河,占地面积5343m2,总建筑面积为3.2万m2,由两栋塔楼组成,其中A座20层,B座25层,高度为79.9m。两层地下室,设计标高±0.000相当于绝对高程6.7m,地下室埋深约8.6m,基础形式为冲孔灌注桩基础,结构形式为框支剪力墙结构。第二节施工条件本工程北面规划路可做为施工道路出口,西面为盐港新村小区道路,可作为人行通道及办公区车辆通行。本工程施工必须采取措施,确保盐港新村小区道路行人的安全,确保施工现场做到规范化、标准化、制度化,减少粉层、噪音等施工扰民,维护树立企业的良好形象。第三节工期要求根据建设单位的工期要求,我项目部编制详细的施工进度计划,见《深盐二通道拆迁安置综合楼施工进度计划》。计划开工时间2009年3月20日,由项目部独立施工部分自2009年12月开始。工程竣工时间2011年7月15日,总工期845天。第四节管理特点及总体要求本工程采用项目化管理、项目经理负责制这种管理形式进行本工程的全面施工管理,项目经理对深盐二通道拆迁安置综合楼全部第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页合同内容的实施负责,具体负责组织各种资源,并在建设单位要求的时间内实现合同目标。第五节施工程序和总体安排一、施工程序本工程重点控制为结构施工,在施工过程中合理、科学地安排施工顺序、组织流水和工序穿插,减少工序之间的相互干扰是保证施工顺利进行的关键。在结构施工中对施工程序做如下描述:根据本工程建筑布局及结构特点,分为2个大流水段从地下室二层开始流水作业,其中B座为施工主线。上部结构每栋1个流水段,整个工程分为2个流水段,每个流水段标准层结构施工工期5天,错开浇筑砼时间。二、施工组织总体安排先主体、后围护,先结构、后装饰,安装配合土建。第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页第二章施工进度计划第一节施工总体计划我项目部编制详细的施工进度计划,见《深盐二通道拆迁安置综合楼进度计划》。计划开工时间2009年3月20日,地下室底板垫层施工于2009年12月开始,工程竣工时间2011年7月15日,总工期845天。我项目部制定相应各分部工程的工期指标如下:1、地下室结构封顶2010年6月20日,A栋结构封顶2010年1月20日,B栋结构封顶2010年12月30日。2、砌筑工程从2010年10月25日开始,从地下室二层往上施工,抹灰工程在砌筑完2周开始,完工时间2011年4月29日。3、屋面工程A座从2011年2月15日开始,工期40天,B座丛2011年1月25日开始,工期50天。4、外墙装饰工程A座从2011年2月20日开始,工期70天,B座从2010年1月30日开始,工期95天。5、大型机械进出场安排塔吊安装在地下室基坑开挖完成后,计划2010年2月5日完成。塔吊拆除在施工电梯拆除后,计划于2011年6月30日开始。电梯安装在地下室顶板结构完成后,计划2010年6月20日完成。拆除在外墙涂料施工完成后,计划于2011年6月25日开始。井架安装在B座10层板结构完成后开始,计划2010年9月20第4页共12页第3页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共12页号安装完成,在外墙涂料完成后开始拆除,计划于2011年6月20号。第三章机械设备资源控制计划第一节机械使用计划表第二节机械设备人员配备计划序号用电设备名称规格型号单位数量进场时间退场时间备注1附着式塔吊H336B台12010.2.12011.6.152施工电梯SCD200部22010.6.152011.6.13井架JJM-10台22010.9.202011.6.204砼输送泵HBT-60台22010.2.102011.1.305平板振动器ZB-11台22010.2.102011.1.306插入式振动器ZX50条82010.2.102011.1.307布料机台22010.2.102011.1.308钢筋调直机CT-6/14台12010.2.102011.1.309钢筋切断机GJ40-1台22010.2.102011.1.3010钢筋弯曲机GW32台32010.2.102011.1.3012钢筋对焊机UN-100台22010.2.102011.1.3011空压机VHP400台62010.3.202010.6.2012高压水箱泵DA1-100...
