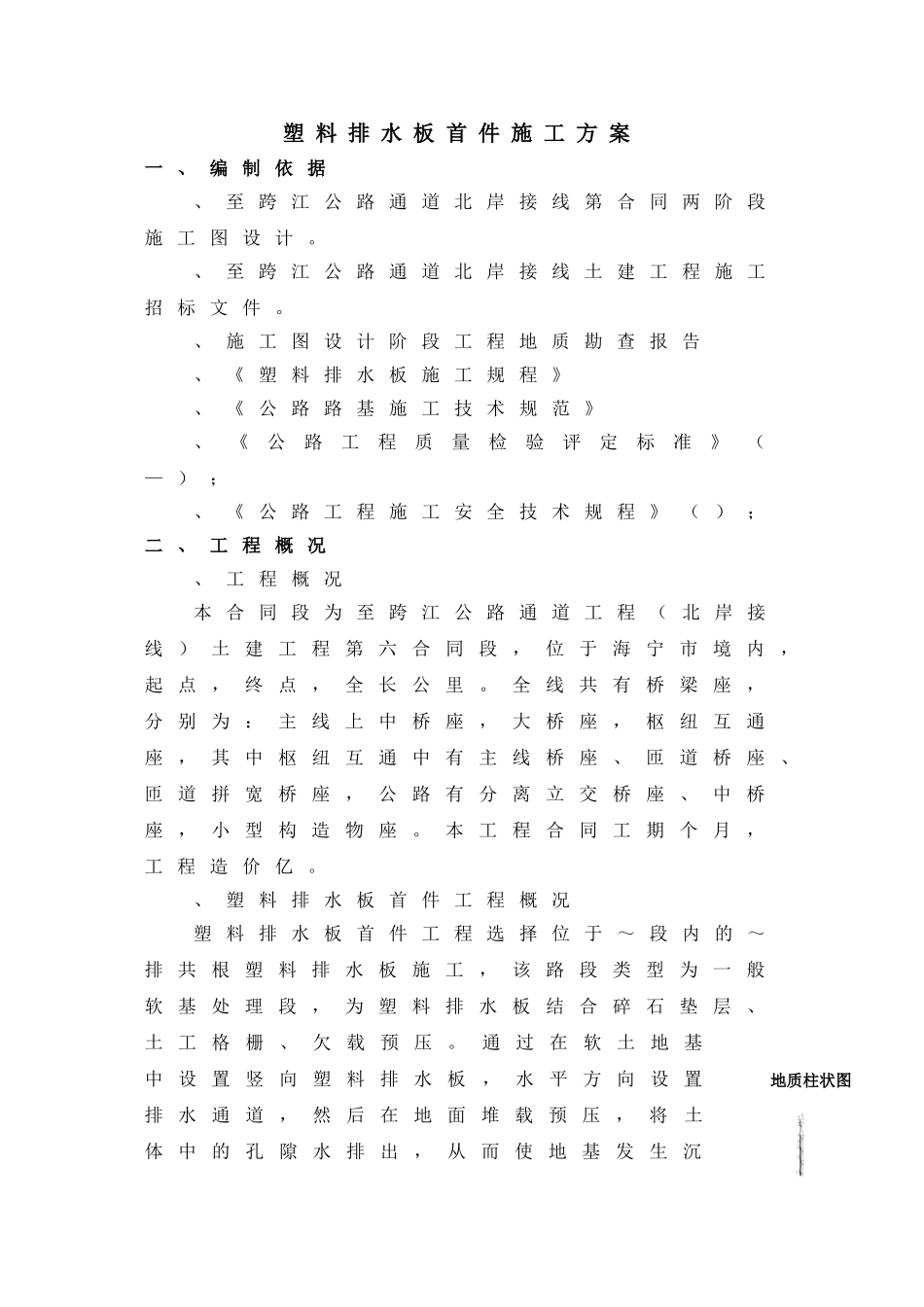

跨江通道(北岸接线)土建工程塑料排水板首件施工方案编制:复核:审核:合同段项目经理部二年六月1塑料排水板首件施工方案一、编制依据、至跨江公路通道北岸接线第合同两阶段施工图设计。、至跨江公路通道北岸接线土建工程施工招标文件。、施工图设计阶段工程地质勘查报告、《塑料排水板施工规程》、《公路路基施工技术规范》、《公路工程质量检验评定标准》(—);、《公路工程施工安全技术规程》();二、工程概况、工程概况本合同段为至跨江公路通道工程(北岸接线)土建工程第六合同段,位于海宁市境内,起点,终点,全长公里。全线共有桥梁座,分别为:主线上中桥座,大桥座,枢纽互通座,其中枢纽互通中有主线桥座、匝道桥座、匝道拼宽桥座,公路有分离立交桥座、中桥座,小型构造物座。本工程合同工期个月,工程造价亿。、塑料排水板首件工程概况塑料排水板首件工程选择位于~段内的~排共根塑料排水板施工,该路段类型为一般软基处理段,为塑料排水板结合碎石垫层、土工格栅、欠载预压。通过在软土地基中设置竖向塑料排水板,水平方向设置排水通道,然后在地面堆载预压,将土体中的孔隙水排出,从而使地基发生沉地质柱状图第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页降,地基土逐渐固结,达到提高地基承载力和稳定性的目的。该段处理长度为,路基宽度为,共有塑料排水板,设计打设深度为,间距为,采用等边三角形布置,预压期为个月。地质情况:该段地处冲湖积平原,地势平坦,上部为冲湖积硬塑可塑状粉质粘土(第一层硬土)厚,其下为松散稍密桩粉土、软塑可塑桩粉质粘土,厚,中部为冲湖积硬塑状粉质粘土(第二层硬土),厚,性质较好。中下部多为稍密中密状粉土、粉砂及可塑粘性土,部分间夹硬土层。三、施工准备、材料准备碎石垫层:拟料采用市通元矿厂的碎石料,产地为。黄沙拟采用江苏赣江的黄沙,经质监站试验检验均合格。该碎石料具有足够的强度和耐磨性,具有良好的透水性,其粒径为(碎石)和(碎石)两种,含泥量为,不均匀系数为,且最大粒径均小于。该碎石料用作排水垫层时,掺入的黄沙,以增强垫层的返滤和渗透性,掺合比例为:碎石:碎石:黄沙::,掺入黄沙的碎石垫层料具有较好的级配,渗透系数大于×㎝。(上述参数来源于试验检测报告附后)塑料排水板:塑料排水板拟采用建湖县鸿盛软基材料制造有限公司生产的型塑料排水板,首批进场万延米,经省水利水电工程质量监督检验站试验检验,其各项指标均合格。塑料排水板是由芯带和滤膜构成的复合体,芯带的材料为聚乙烯,滤膜的材质为粘合性无纺土工布,具有很好的耐腐蚀性和足够的柔性,并采用在复合体内设置有金属丝的测深式塑料排水板,检测其打入深度。试验检验指标见下表:项单位实测值性能指标备注第3页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共16页目复合体厚度宽度抗拉强度≥延伸率时纵向通水量≥侧向压力为滤膜抗拉强度干态≥延伸率湿态≥延伸率,水中浸泡梯形撕裂强度纵向≥延伸率横向≥延伸率渗透系数*≥*水中浸泡有效孔径μ<以计、技术准备、编制排水板施工方案,组织进场技术人员进行安全、技术交底,明确排水板施工工艺流程和存在的安全隐患及施工注意事项,提高人员安全质量意识。、根据设计处理范围、排水板的数量及间距对该段所有排水板桩位进行复核和布置,对每一根桩位进行编号并绘制桩位平面布置图(见附图)。、现场准备、首批塑料排水板施工桩位处为水稻田,地势平整,已将表层杂草、植被进行清除,对场地采用推土机和压路机进行碾压整平,压实度不小于,并设置的双向排水横坡。、施工便道已经修筑至首批塑料排水板施工位置,进场道路畅通;已进场一台发电机第4页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共16页提供施工用电,从长啸村接自来水管到施工现场,提供施工用水。、组织材料进场,本次首批进场塑料排水板量为万米,进场排水板具备出厂合格证,经省水利水电工程质量监督检验站外委试验检验合格,可进行施工。、组织设备进场,我部采用型插板机,该插板机履...
