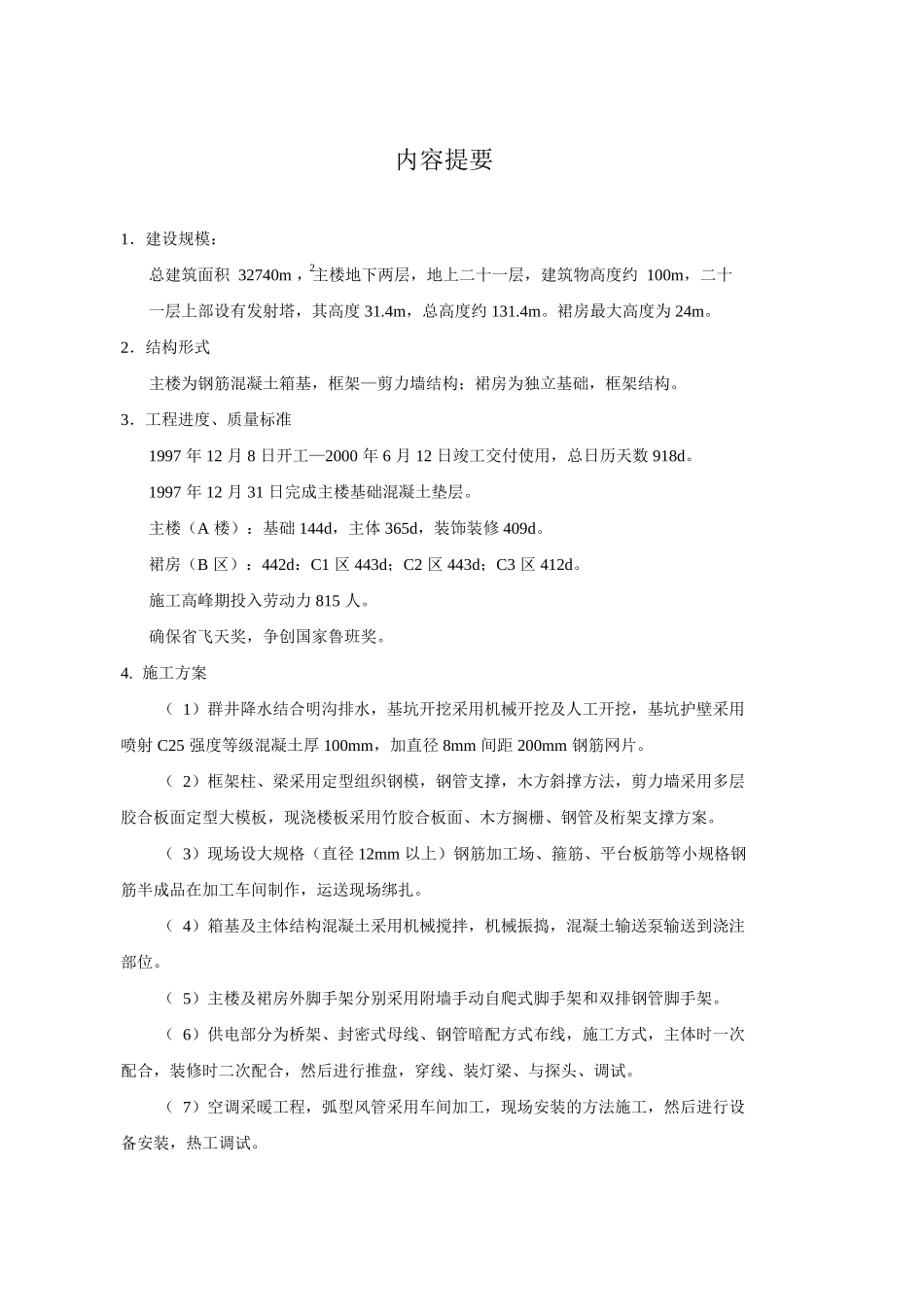

甘肃省广播电视中心工程施工组织设计内容提要1.建设规模:总建筑面积32740m,主楼地下两层,地上二十一层,建筑物高度约100m,二十一层上部设有发射塔,其高度31
4m,总高度约131
裙房最大高度为24m
2.结构形式主楼为钢筋混凝土箱基,框架—剪力墙结构;裙房为独立基础,框架结构
3.工程进度、质量标准1997年12月8日开工—2000年6月12日竣工交付使用,总日历天数918d
1997年12月31日完成主楼基础混凝土垫层
主楼(A楼):基础144d,主体365d,装饰装修409d
裙房(B区):442d:C1区443d;C2区443d;C3区412d
施工高峰期投入劳动力815人
确保省飞天奖,争创国家鲁班奖
施工方案(1)群井降水结合明沟排水,基坑开挖采用机械开挖及人工开挖,基坑护壁采用喷射C25强度等级混凝土厚100mm,加直径8mm间距200mm钢筋网片
(2)框架柱、梁采用定型组织钢模,钢管支撑,木方斜撑方法,剪力墙采用多层胶合板面定型大模板,现浇楼板采用竹胶合板面、木方搁栅、钢管及桁架支撑方案
(3)现场设大规格(直径12mm以上)钢筋加工场、箍筋、平台板筋等小规格钢筋半成品在加工车间制作,运送现场绑扎
(4)箱基及主体结构混凝土采用机械搅拌,机械振捣,混凝土输送泵输送到浇注部位
(5)主楼及裙房外脚手架分别采用附墙手动自爬式脚手架和双排钢管脚手架
(6)供电部分为桥架、封密式母线、钢管暗配方式布线,施工方式,主体时一次配合,装修时二次配合,然后进行推盘,穿线、装灯梁、与探头、调试
(7)空调采暖工程,弧型风管采用车间加工,现场安装的方法施工,然后进行设备安装,热工调试
2(8)给排水工程的喷洒灭火系统采用预制化安装,主体施工后安装垂直立管与主干管,装修支管和卫生器具

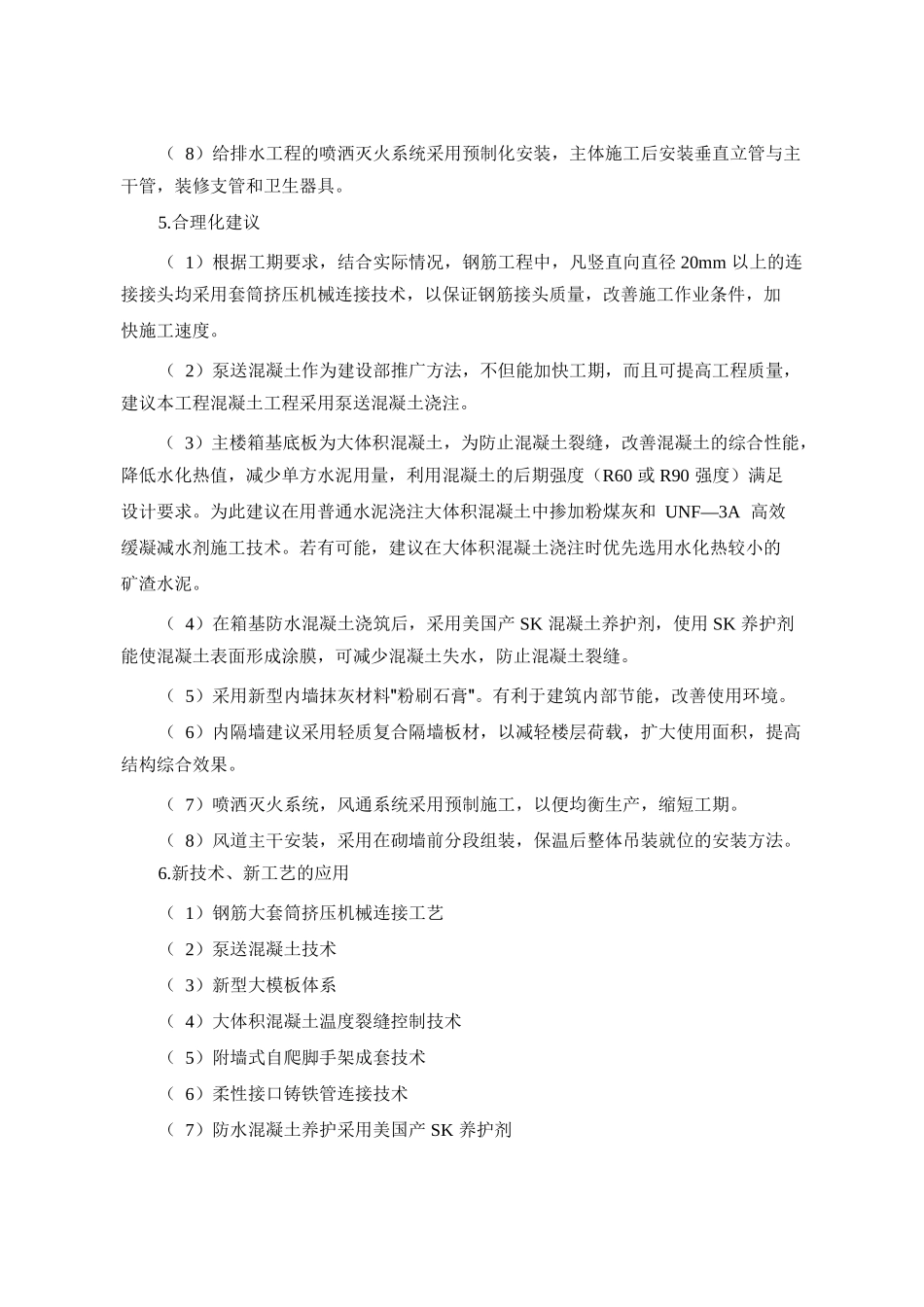

合理化建议(1)根据工期要求,结合实际情况,钢筋工程中,凡竖直向直径20
