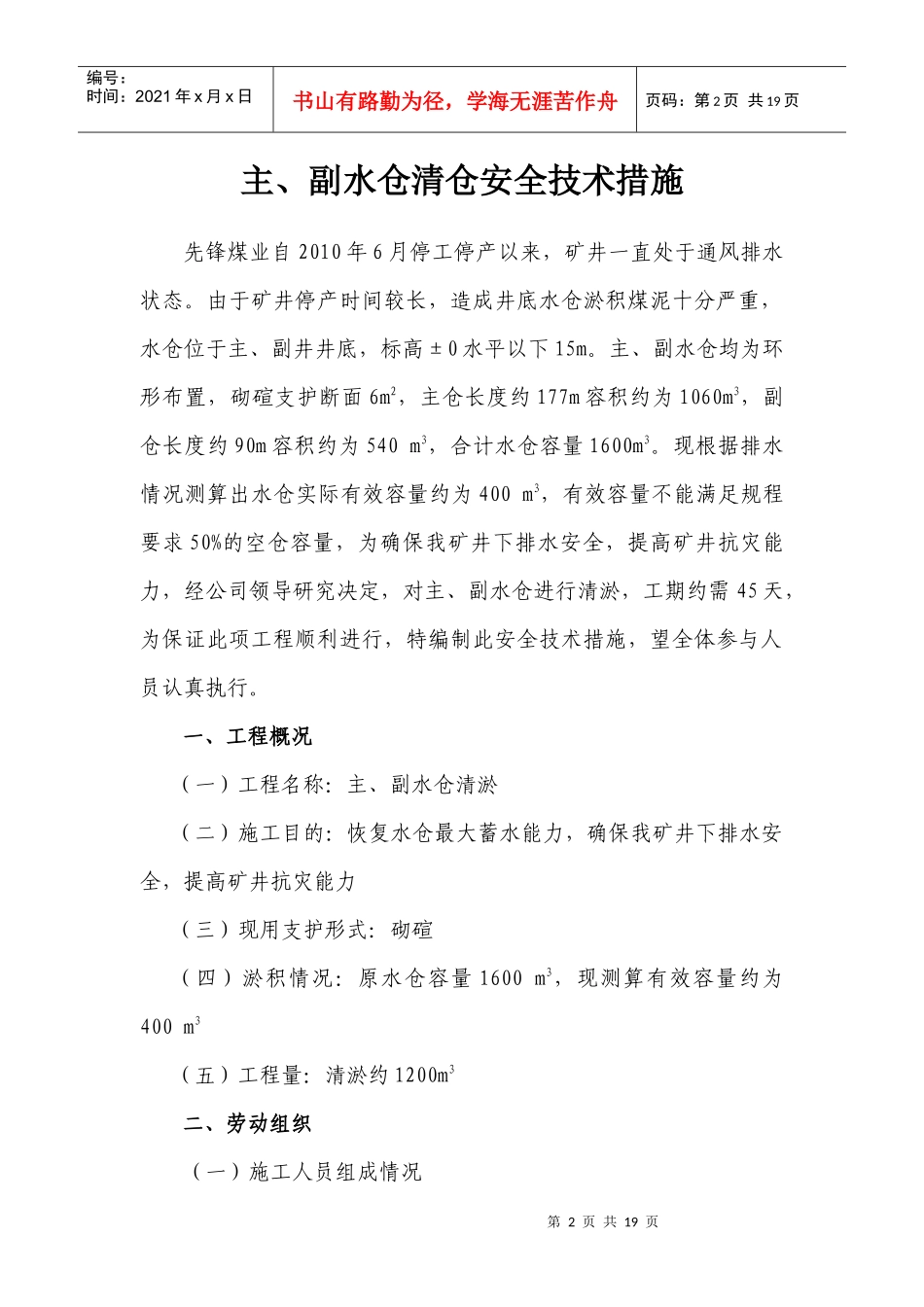

河南先锋煤业有限公司主、副水仓清仓安全技术措施编制:李洪涛编制单位:先锋煤业时间:2011年12月7日第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页主、副水仓清仓安全技术措施先锋煤业自2010年6月停工停产以来,矿井一直处于通风排水状态。由于矿井停产时间较长,造成井底水仓淤积煤泥十分严重,水仓位于主、副井井底,标高±0水平以下15m。主、副水仓均为环形布置,砌碹支护断面6m2,主仓长度约177m容积约为1060m3,副仓长度约90m容积约为540m3,合计水仓容量1600m3。现根据排水情况测算出水仓实际有效容量约为400m3,有效容量不能满足规程要求50%的空仓容量,为确保我矿井下排水安全,提高矿井抗灾能力,经公司领导研究决定,对主、副水仓进行清淤,工期约需45天,为保证此项工程顺利进行,特编制此安全技术措施,望全体参与人员认真执行。一、工程概况(一)工程名称:主、副水仓清淤(二)施工目的:恢复水仓最大蓄水能力,确保我矿井下排水安全,提高矿井抗灾能力(三)现用支护形式:砌碹(四)淤积情况:原水仓容量1600m3,现测算有效容量约为400m3(五)工程量:清淤约1200m3二、劳动组织(一)施工人员组成情况第3页共19页第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共19页先锋矿管理团队和特殊工种进行清仓作业,作业方式:组织四班人员,按照“八小时”工作制轮班进行清挖淤煤,利用主井运输系统进行运输。管理团队是我矿招收并经过培训的安全管理人员,特殊工种是我矿经过培训的特殊工作操作人员,都符合入井作业的规定。每班下井作业人数13人(不包括正常通风排水5人),其中机电副队长1人、把钩工1人、小绞车操作工1人、局部通风机操作工1人、输送机操作工3人、清仓人员6人。(二)带班、跟班干部结合施工人员组成情况,分四组:第一组:王垒(生产矿长)许占强(安全副总)孙国杰(机电队长)第二组:李伟(安全矿长)段兆刚(地测副总)罗红伟(机电副队长)第三组:魏宏杰(机电矿长)童建勇(通风副总)李有杰(机电副队长)第四组:郭明信(总工程师)石向远(生产副总)石寿臣(机电副队长)注:每班必须有一名副总或副总以上领导带班,一名机电(副)队长跟班,若遇特殊原因休班时安排同级干部替补。三、施工方法(一)准备工作第4页共19页第3页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共19页在入井进行主、副水仓清淤作业前,必须做好如下准备工作:1.对所有作业人员进行该措施的贯彻、签字、学习;经过考试合格后方可参加作业。2.将机电、通风、监测、排水等急用物资采购到矿。3.对通风系统、供电系统、排水系统进行检修,保证能够正常工作。4.将木板、坑木和水仓内轨道修复物料运至施工地点备用。5.水仓口处调度绞车和局部通风机安装到位,试运行合格。6.污水潜水泵和排水管路安装到位,实验合格。7.水仓口轨道变坡点上方阻车装置安装到位,实验合格。8.选择完好矿车6台,存于井底车场备用。9.将大巷水沟清理完毕,达到有效深度。10.将监测监控装置、通讯装置安装到位,实验合格。11.将调度绞车信号装置安装并试好,信号线缆长度不低于160m(含备用)。12.全面检查和测试所用电气设备,杜绝失爆;确保各项保护齐全、整定值合适。13.对所用胶带输送机进行调整、胶带接头修护和部分托辊更换,达到正常运转要求。14.将清淤工作所用工具和劳动保护用品采购到矿。(二)施工步骤第5页共19页第4页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共19页由于矿井停产时间较长,副井斜巷820m杂拌轨道失修较重,需要全线拉底调整,同时更换成24kg/m钢轨,工程量较大施工周期长。经过对主井胶带输送机运输系统的现场查看和检测,使用主井运输系统需巷道清理后对胶带输送机进行调整、胶带接头修护和部分托辊更换即可,相对工作量较小易于恢复,能够达到快速清理水仓淤积的目标。故选择的运输系统为主井胶带运输,具体步骤如下:1.主水仓排干后,人工将於煤装至编制袋内并扎紧袋口,然后装到矿车内。2.利用水仓口调度绞车将矿...
