水厂管道改造工程过路顶管施工组织设计1.编制依据1.1水厂输水管道改造工程施工图1.2施工及验收规范a.《给水排水管道工程施工及验收规范》GB50268-97b.《工业金属工程施工及验收规范》GB50235-97c.《现场设备、工业管道焊接工程施工及验收规范》GB50236-981.3本公司《质量保证手册》及ISO9001:2000质量保证体系文件1.4本公司类似工程施工技术文件及经验
2.工程概况2.1工程简介2.1.1工程名称:水厂输水管道改造过路顶管工程2.1.2工程地址:清溪路2.1.3建设单位:自来水有限公司制水分公司2.1.4设计单位:自来水有限公司生产技术部2.1.5施工单位:市政安装工程有限公司2.1.6工程类型:给水管道市政工程2.1.7承包方式:包工包料、包工期、包质量、包安全、包文明施工2.1.8质量要求:合格以上
2.1.9工期要求:60日历天2.1.10工程内容:DN800钢管穿越道路4条,约200米
2.2主要设计参数2.2.1输送介质:水2.2.2管道材质:φ820*14mm碳素钢板卷管2.2.3管道防腐:钢管外防腐底四度高分子油漆,钢管内防腐二度高分子油漆
3.施工目标3.1工期目标:根据业主要求,本工程工期为60天
我公司根据现场条件和工程量情况,确保如期完成
13.2质量目标:按《给水排水管道工程施工及验收规范》GB50268-97的规定施工、验收,且符合国家现行的有关标准、规范要求
工程质量等级:优良,按现行工程质量检验评定标准评定
3.3施工安全目标:确保本工程施工安全无伤亡等级事故;确保本工程无火灾、交通责任事故发生;确保本工程施工设备安全;不破坏生态环境,不发生环境污染事故,施工现场整洁规范

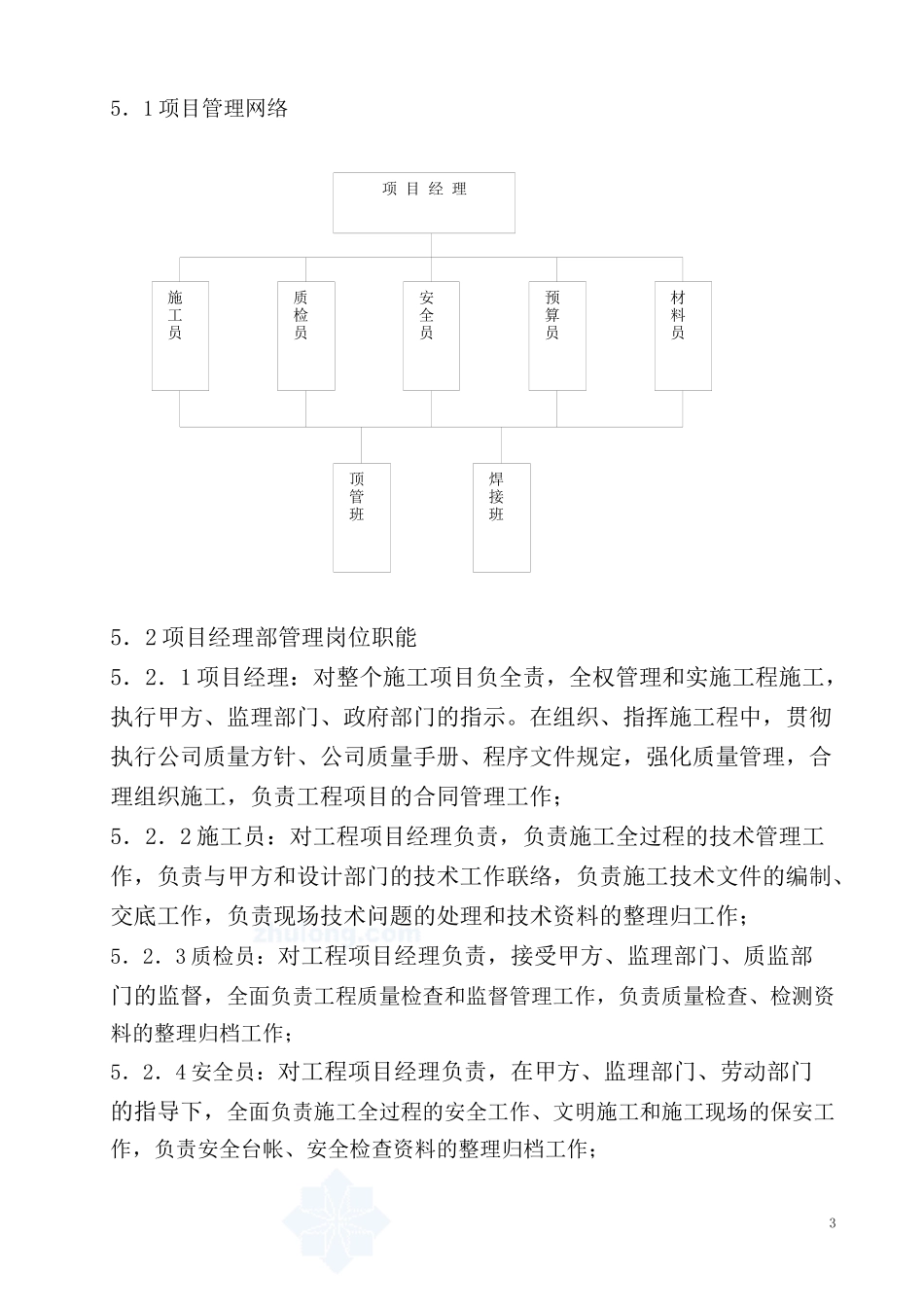

4.施工准备工作4.1技术准备:收集有关施工标准及验收规范;熟悉设计图纸、组织内部会审;施工现场踏勘;参加设计交底、图纸、设计文件会审;编制
