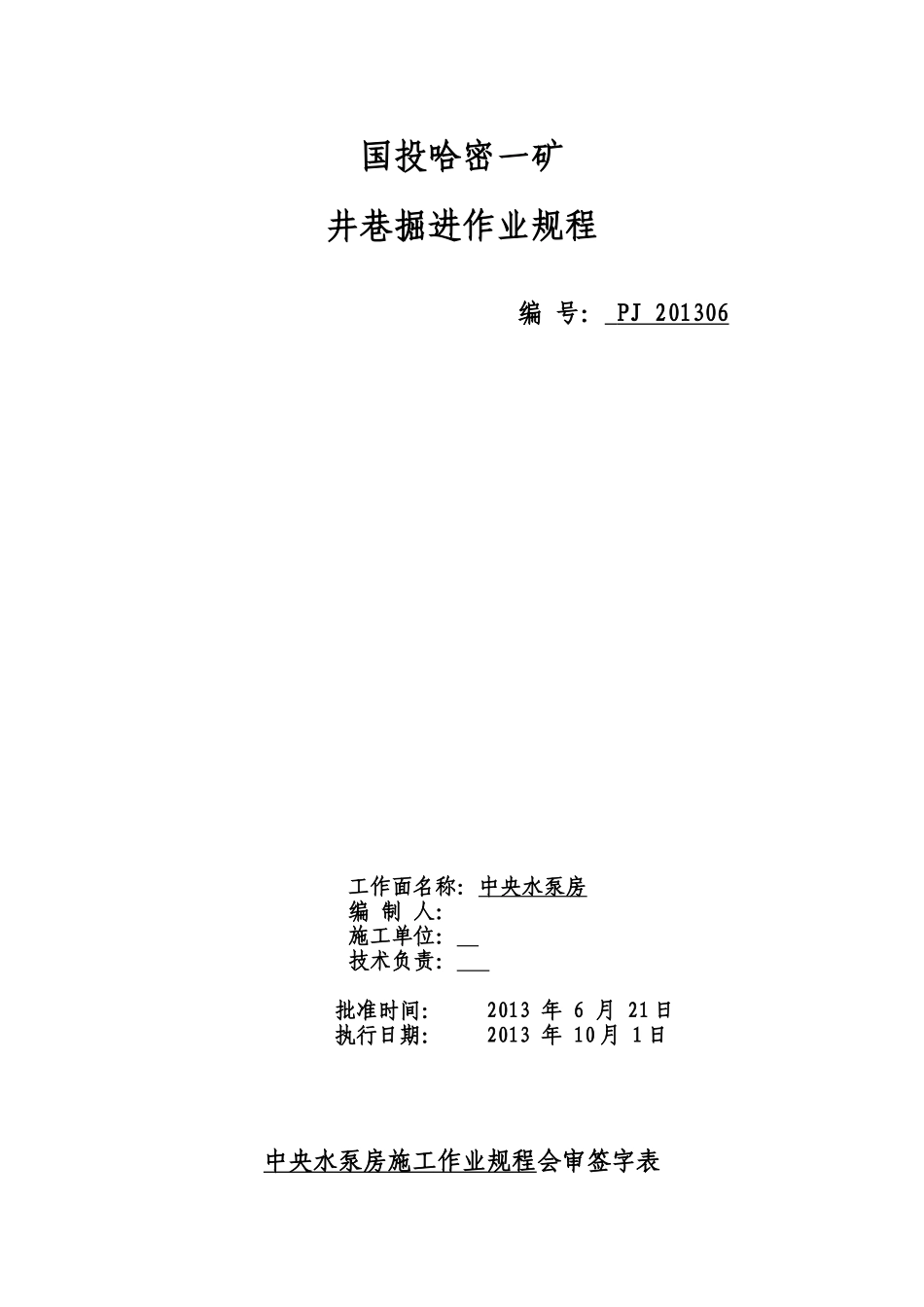

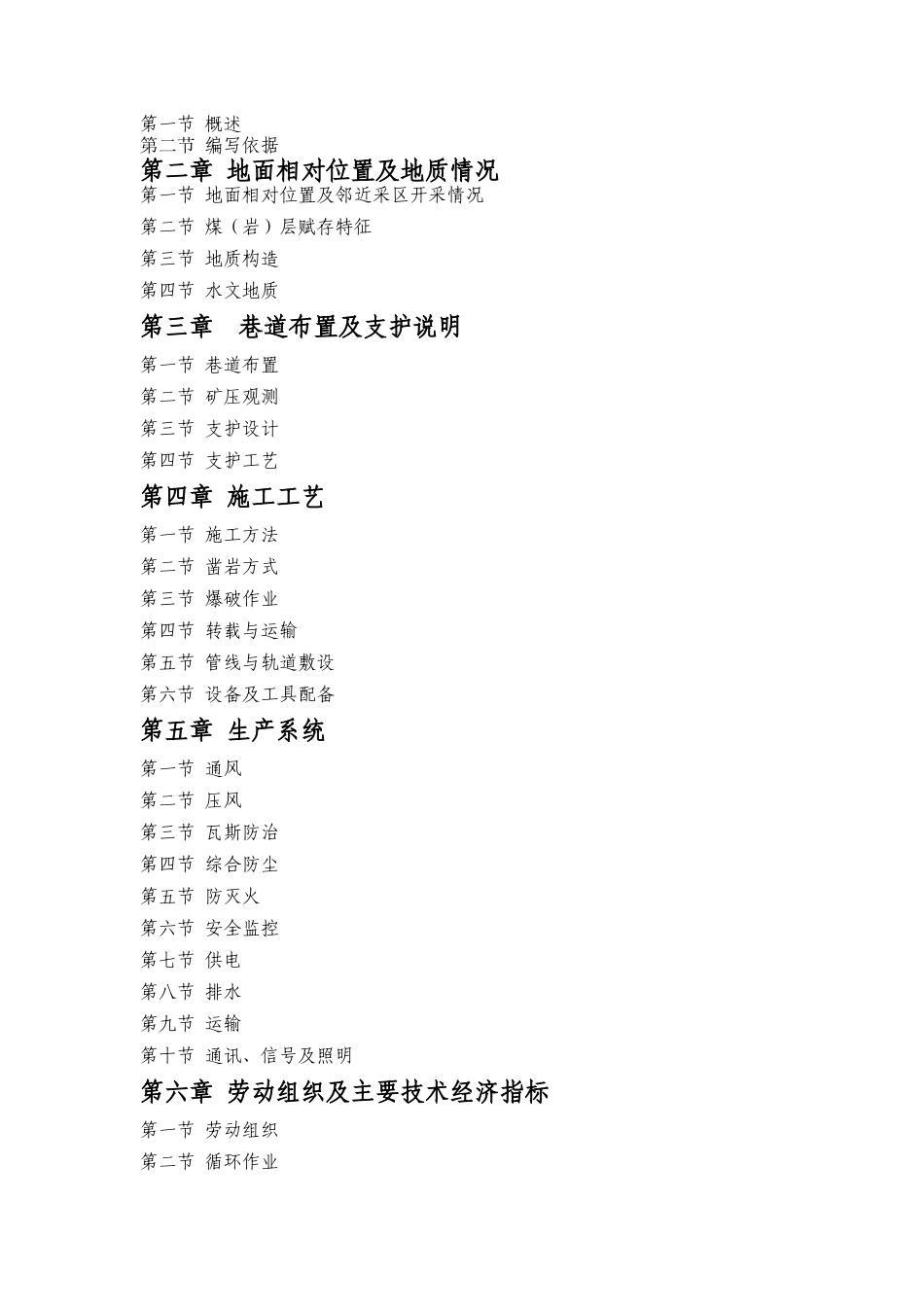

国投哈密一矿井巷掘进作业规程编号:PJ201306工作面名称:中央水泵房编制人:施工单位:技术负责:批准时间:2013年6月21日执行日期:2013年10月1日中央水泵房施工作业规程会审签字表时间地点主持人职务姓名会审意见日期编制人施工队长技术负责人生产经理机电经理安全经理项目经理备注目录第一章概况第一节概述第二节编写依据第二章地面相对位置及地质情况第一节地面相对位置及邻近采区开采情况第二节煤(岩)层赋存特征第三节地质构造第四节水文地质第三章巷道布置及支护说明第一节巷道布置第二节矿压观测第三节支护设计第四节支护工艺第四章施工工艺第一节施工方法第二节凿岩方式第三节爆破作业第四节转载与运输第五节管线与轨道敷设第六节设备及工具配备第五章生产系统第一节通风第二节压风第三节瓦斯防治第四节综合防尘第五节防灭火第六节安全监控第七节供电第八节排水第九节运输第十节通讯、信号及照明第六章劳动组织及主要技术经济指标第一节劳动组织第二节循环作业第三节主要技术经济指标第七章安全技术措施第一节一通三防第二节顶板第三节爆破第四节防治水第五节机电第六节运输第七节其他第八章灾害应急措施及避灾路线第一节灾害预防的应急组织第二节灾害的预兆:第三节灾害事故的应急措施第四节避灾路线第五节注意事项第一章概况第一节概述一、巷道名称:本作业规程掘进的工程名称为房,该硐室位于井下中央变电所南侧通过管子道与进风立井连接
二、巷道设计长度井下中央水泵房通路设计工程量30m,水泵房硐室40m,管子道31
66m,吸水井壁龛1
7m×2,吸(配)水井壁龛4
8m×2,吸水井5
95m×4,配水井5
45m×4,配水巷21
1m,配水壁龛0
中央水泵房开口施工方位角为180°00′00″
三、预计开、竣工时间本掘进工作面自2013年10月1日开工,预计2013年12月31日竣工,工期约为90天
(考虑巷道岩性和涌水量)四、
