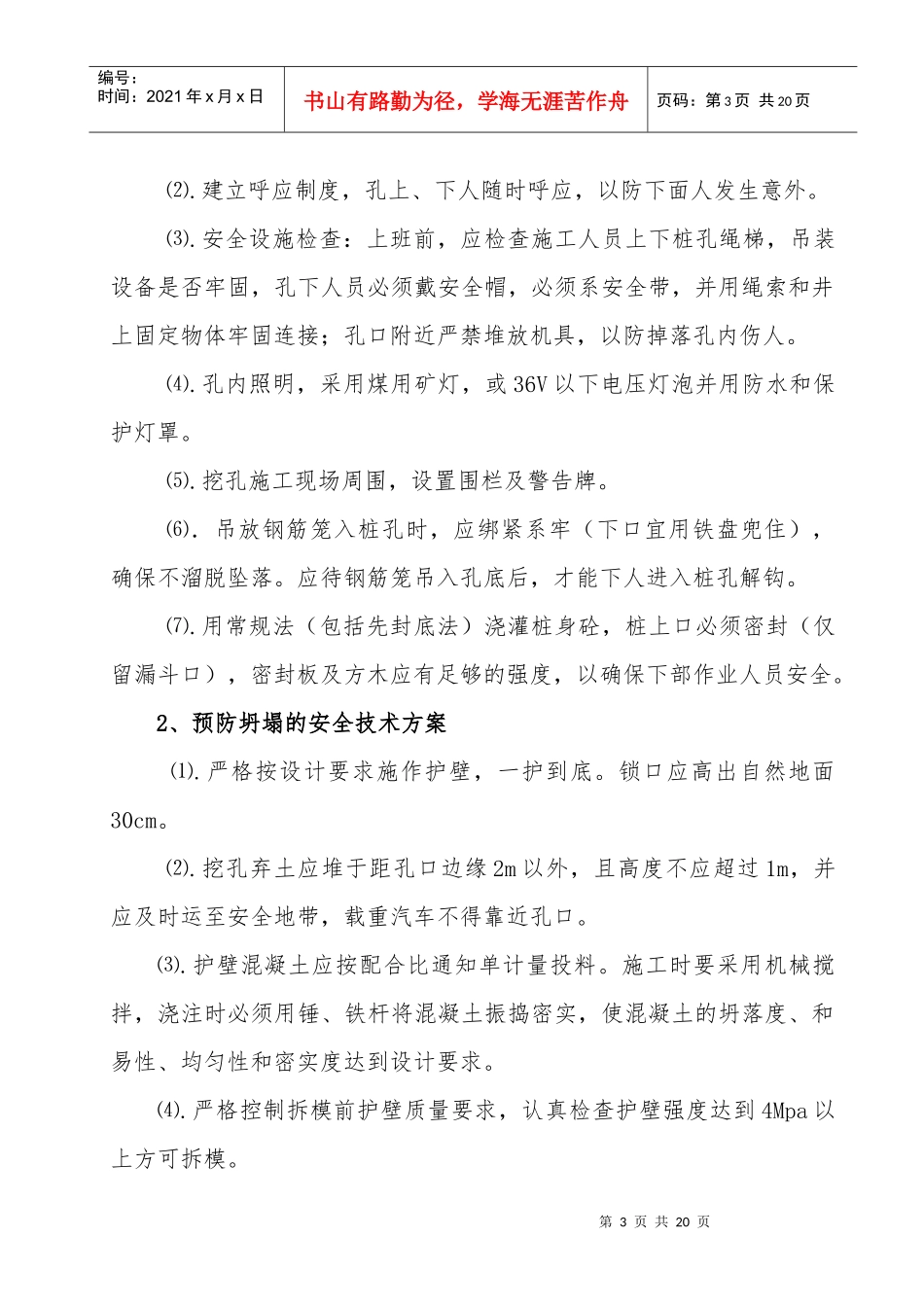

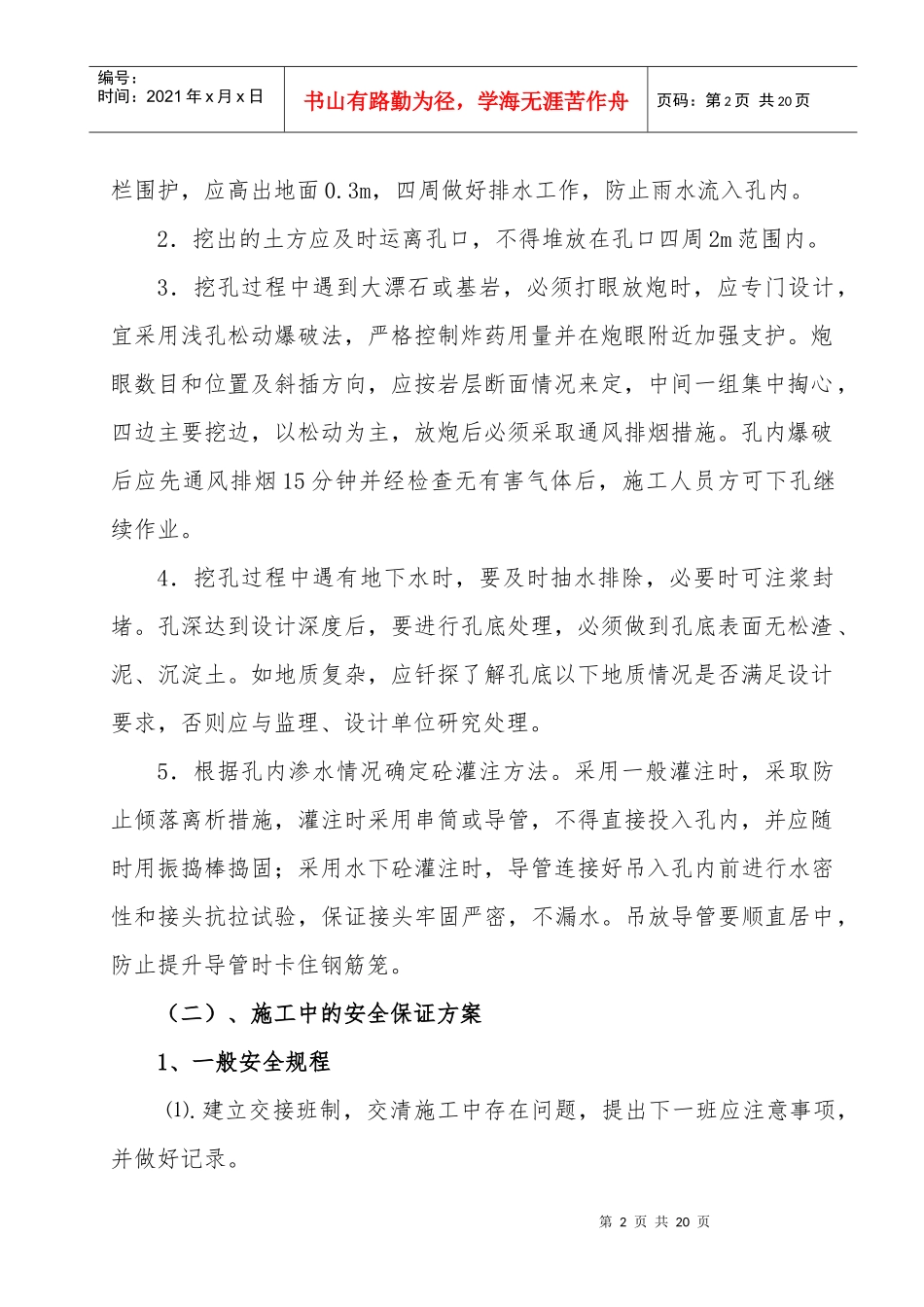

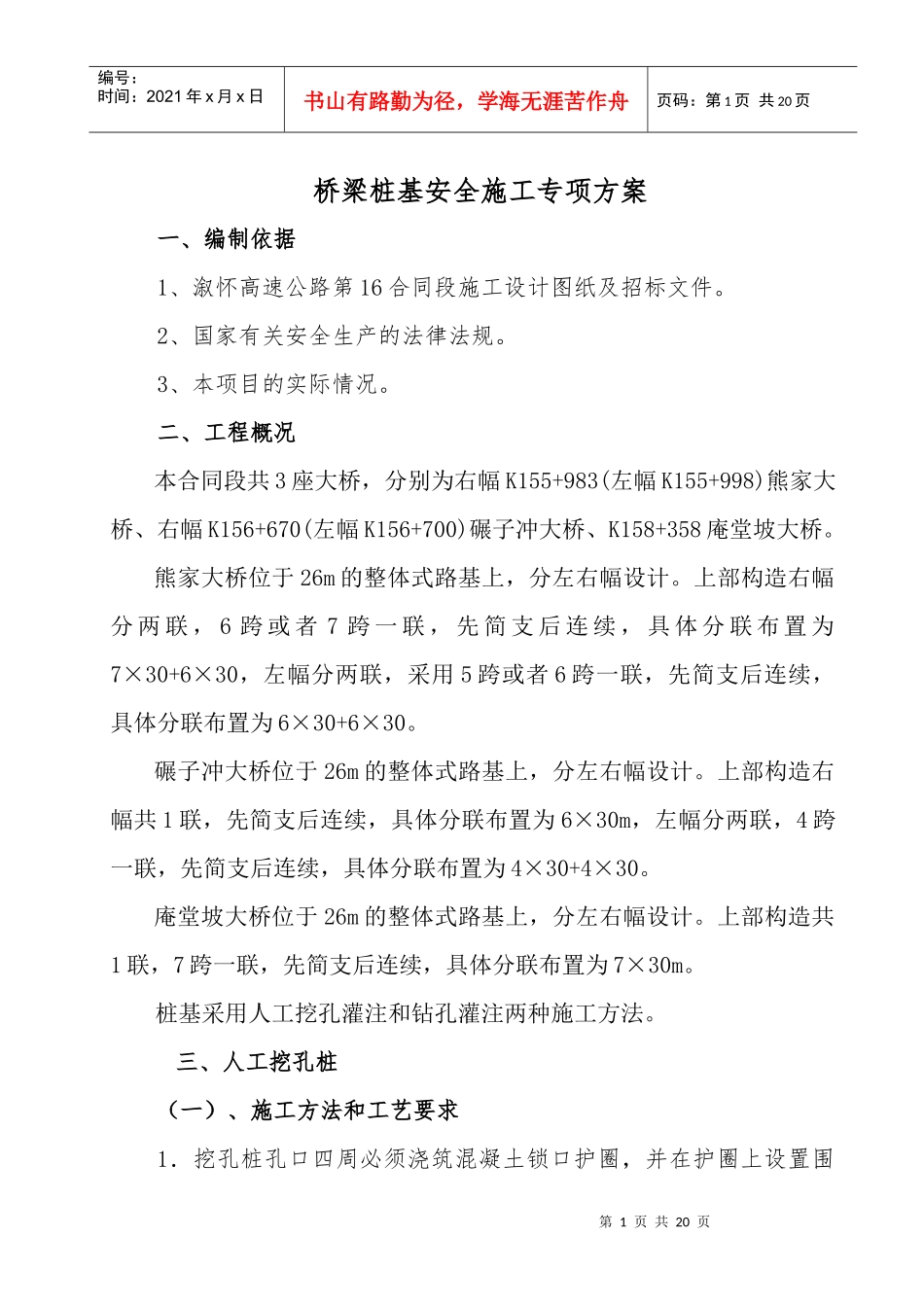

第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共20页桥梁桩基安全施工专项方案一、编制依据1、溆怀高速公路第16合同段施工设计图纸及招标文件
2、国家有关安全生产的法律法规
3、本项目的实际情况
二、工程概况本合同段共3座大桥,分别为右幅K155+983(左幅K155+998)熊家大桥、右幅K156+670(左幅K156+700)碾子冲大桥、K158+358庵堂坡大桥
熊家大桥位于26m的整体式路基上,分左右幅设计
上部构造右幅分两联,6跨或者7跨一联,先简支后连续,具体分联布置为7×30+6×30,左幅分两联,采用5跨或者6跨一联,先简支后连续,具体分联布置为6×30+6×30
碾子冲大桥位于26m的整体式路基上,分左右幅设计
上部构造右幅共1联,先简支后连续,具体分联布置为6×30m,左幅分两联,4跨一联,先简支后连续,具体分联布置为4×30+4×30
庵堂坡大桥位于26m的整体式路基上,分左右幅设计
上部构造共1联,7跨一联,先简支后连续,具体分联布置为7×30m
桩基采用人工挖孔灌注和钻孔灌注两种施工方法
三、人工挖孔桩(一)、施工方法和工艺要求1.挖孔桩孔口四周必须浇筑混凝土锁口护圈,并在护圈上设置围第2页共20页第1页共20页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共20页栏围护,应高出地面0
3m,四周做好排水工作,防止雨水流入孔内
2.挖出的土方应及时运离孔口,不得堆放在孔口四周2m范围内
3.挖孔过程中遇到大漂石或基岩,必须打眼放炮时,应专门设计,宜采用浅孔松动爆破法,严格控制炸药用量并在炮眼附近加强支护
炮眼数目和位置及斜插方向,应按岩层断面情况来定,中间一组集中掏心,四边主要挖边,以松动为主,放炮后必须采取通风排烟措施
孔内爆破后应先通风排烟15分钟并经检查无有害气体后,施工人员方
