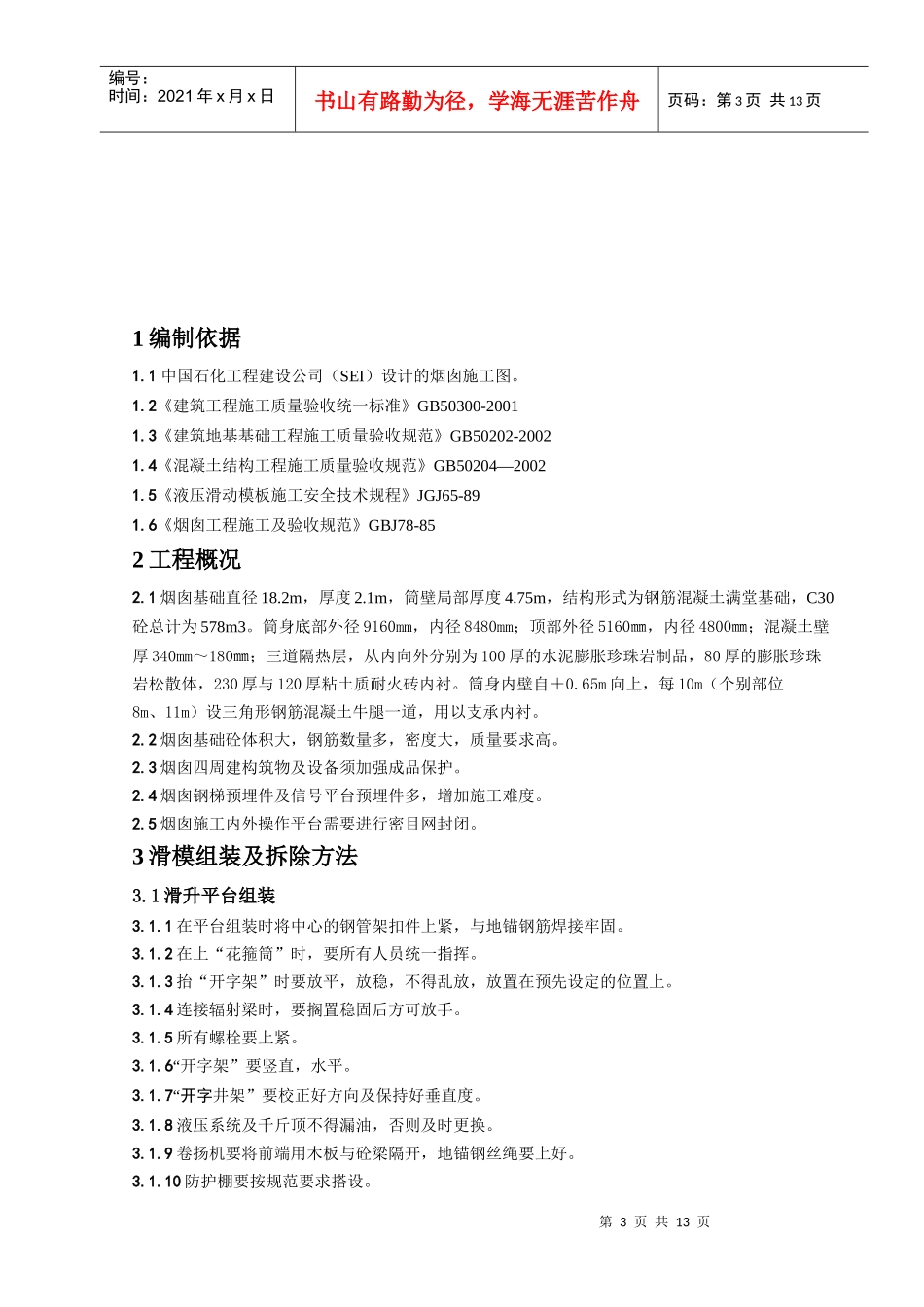

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页乌石化公司100万吨/年对二甲苯芳烃联合装置二甲苯分馏炉区100米钢筋混凝土烟囱安全专项施工方案编制:审核:批准:中国石油天然气第七建设公司第2页共13页第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共13页二OO八年八月目录1、编制依据2、工程概况3、安全施工措施4、施工安全注意事项5、文明施工现场管理6、管理人员安全责任制7、滑模平台各关键点计算书8、下发班组的安全技术交底单第3页共13页第2页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共13页1编制依据1.1中国石化工程建设公司(SEI)设计的烟囱施工图。1.2《建筑工程施工质量验收统一标准》GB50300-20011.3《建筑地基基础工程施工质量验收规范》GB50202-20021.4《混凝土结构工程施工质量验收规范》GB50204―20021.5《液压滑动模板施工安全技术规程》JGJ65-891.6《烟囱工程施工及验收规范》GBJ78-852工程概况2.1烟囱基础直径18.2m,厚度2.1m,筒壁局部厚度4.75m,结构形式为钢筋混凝土满堂基础,C30砼总计为578m3。筒身底部外径9160mm,内径8480mm;顶部外径5160㎜,内径4800㎜;混凝土壁厚340mm~180㎜;三道隔热层,从内向外分别为100厚的水泥膨胀珍珠岩制品,80厚的膨胀珍珠岩松散体,230厚与120厚粘土质耐火砖内衬。筒身内壁自+0.65m向上,每10m(个别部位8m、11m)设三角形钢筋混凝土牛腿一道,用以支承内衬。2.2烟囱基础砼体积大,钢筋数量多,密度大,质量要求高。2.3烟囱四周建构筑物及设备须加强成品保护。2.4烟囱钢梯预埋件及信号平台预埋件多,增加施工难度。2.5烟囱施工内外操作平台需要进行密目网封闭。3滑模组装及拆除方法3.1滑升平台组装3.1.1在平台组装时将中心的钢管架扣件上紧,与地锚钢筋焊接牢固。3.1.2在上“花箍筒”时,要所有人员统一指挥。3.1.3抬“开字架”时要放平,放稳,不得乱放,放置在预先设定的位置上。3.1.4连接辐射梁时,要搁置稳固后方可放手。3.1.5所有螺栓要上紧。3.1.6“开字架”要竖直,水平。3.1.7“开字井架”要校正好方向及保持好垂直度。3.1.8液压系统及千斤顶不得漏油,否则及时更换。3.1.9卷扬机要将前端用木板与砼梁隔开,地锚钢丝绳要上好。3.1.10防护棚要按规范要求搭设。第4页共13页第3页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共13页3.2平台滑升3.2.1在砼浇筑满模板后,进行试滑,先提1~2个行程,观察砼达到滑升强度后方可滑升。3.2.2吊脚手架上的木板必须与横杆用铁丝固定,安全网必须兜好并系牢。3.2.3吊脚手上的竖杆下部的连接扣件必须要两个。3.2.4滑升时必须要吊笼停止作业。3.2.5滑升过后待模板收分完成后方可浇筑砼。3.2.6平台的照明必须充足。3.2.7上下平台要保持通信畅通。3.2.8卷扬机棚设专人监护。3.3平台拆除3.3.1准备工作1)挑选具有滑动平台拆除经验作业人员;2)所有人员现场进行体检,合格后方可进行高空作业;3)对卷扬机棚进行重新搭设;①由于涉及时间过长,先对钢丝绳及机械设备进行逐一检查,如有不合格的进行更换,钢丝绳进行上油;②拆除前在烟囱周围一定距离设立警戒线,拆除过程中由专人进行监护,无关人员禁止入内;③拆除前准备好安全带、绳索、滑轮、工具袋等相关工具;3.3.2拆除顺序及方法1)清理平台,将平台上所有设备、材料、废料、消防器材等均用料斗吊下;2)拆除液压系统,首先拆除油泵机,然后拆除千斤顶及主次油管,均用料斗吊下;3)拆除外模板和内模板,用料斗或吊笼吊下;4)拆除井架(上面部分)、辐射梁及“开字架”,分别通过悬臂的料斗或吊笼吊下;辐射梁开始拆除时隔一根拆除一根,然后对称拆除。5)拆除悬臂①收拢悬臂,固定在最下一段井架上,卸下起重绳,起重绳固定在吊笼上随吊笼一起落地;②拆除变幅绳,并通过钢丝绳拔起悬臂通过另一个悬臂从烟囱筒体外落下;③变幅绳,由另一悬臂的吊笼带下,并挂一配重,以备后用;④拆除限制吊笼晃动的“钢丝绳软跑道”与吊笼,这时多余人员全部撤出平台,吊笼落地后,两根吊笼绳头...
