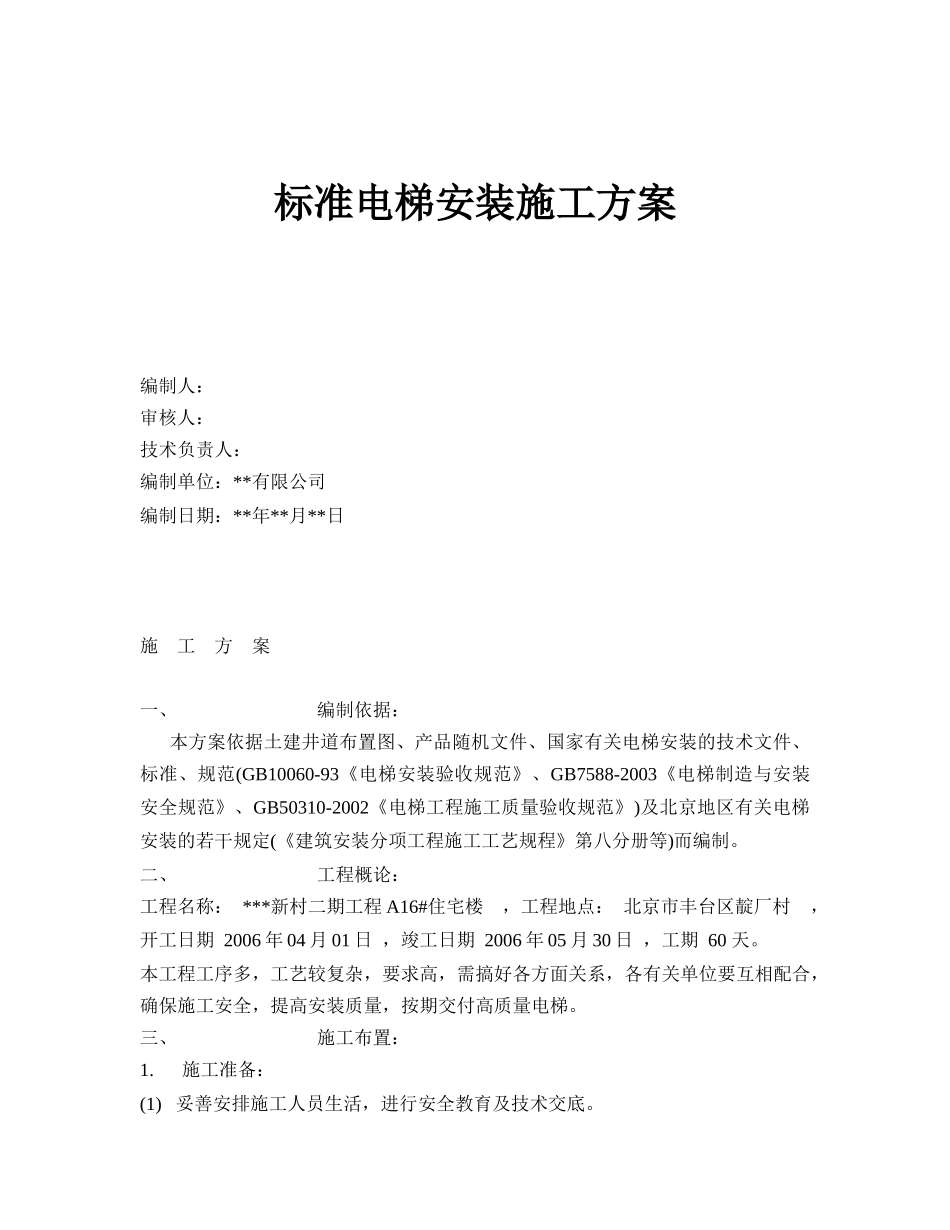

标准电梯安装施工方案编制人:审核人:技术负责人:编制单位:**有限公司编制日期:**年**月**日施工方案一、编制依据:本方案依据土建井道布置图、产品随机文件、国家有关电梯安装的技术文件、标准、规范(GB10060-93《电梯安装验收规范》、GB7588-2003《电梯制造与安装安全规范》、GB50310-2002《电梯工程施工质量验收规范》)及北京地区有关电梯安装的若干规定(《建筑安装分项工程施工工艺规程》第八分册等)而编制
二、工程概论:工程名称:***新村二期工程A16#住宅楼,工程地点:北京市丰台区靛厂村,开工日期2006年04月01日,竣工日期2006年05月30日,工期60天
本工程工序多,工艺较复杂,要求高,需搞好各方面关系,各有关单位要互相配合,确保施工安全,提高安装质量,按期交付高质量电梯

三、施工布置:1
施工准备:(1)妥善安排施工人员生活,进行安全教育及技术交底
(2)认真阅读图纸及施工工艺说明,领会图纸精神,掌握施工工艺,发现问题及时向上级主管部门提出并及时拿出解决方案
(3)开箱点件:施工前,将设备整箱运到现场,通知厂家来人,并与建设单位交接清楚,做好开箱前的准备(工具、库房、人力),开箱时通知建设单位参加,开箱时按装箱单清点,同时收集好随机文件
若有缺件、错件、次品,则列出清单,添好欠品要求书并由建设单位、安装单位及厂家代表签名并反馈有关单位解决
(4)搭脚手架:由甲方在井道内按图纸要求,搭好脚手架,图纸由乙方提供
脚手架完工后进行安全检查,无误后方可使用
(5)做好井道及机房复测记录:根据井道布置图检测井道深度、宽度及偏差,地坑深度、顶层高度、厅门高度、宽度及偏差,检查机房预留孔位置情况,若发现与图纸不符或偏差较大,要及时找有关单位解决
(6)联系安装井道与机房照明:应用36V符合亮度要求的低压照明

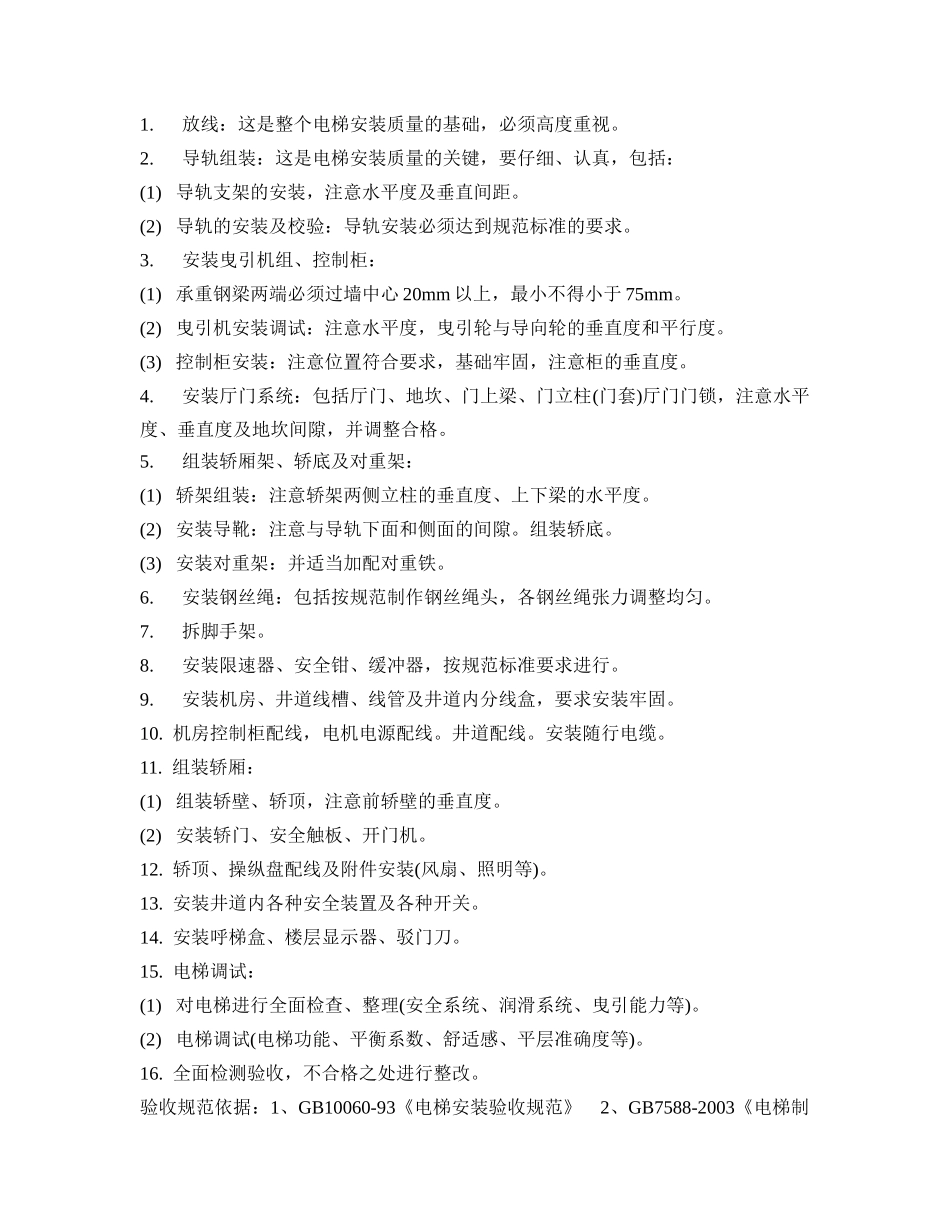

(7)联系送好施工用电(220V/380V
