第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共14页北方国贸平度购物中心工程投资监理实施细则编制人:日期:审批人:日期:第2页共14页第1页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共14页青岛建筑工程学院工程建设监理公司一、投资目标分解投资目标:《山东省建筑工程消耗量定额》(2003年);《山东省安装工程消耗量定额》(2003年);《青岛市2006年工程结算资料汇编》青岛市价目表(2006年)为依据,合同承包价为人民币:92936940
二、投资使用计划投资使用计划表单位:万元工程名称基础主体安装工程精装修配套合计投资1000450025001600100016000附属设施和室外工程待定
三、投资目标的风险分析本工程施工合同造价为暂定价,最终造价按完成工程量及相关定额决算,主要投资风险在于材料差价及工程量变更,监理主要工作应该控制工程变更及工程造价的影响

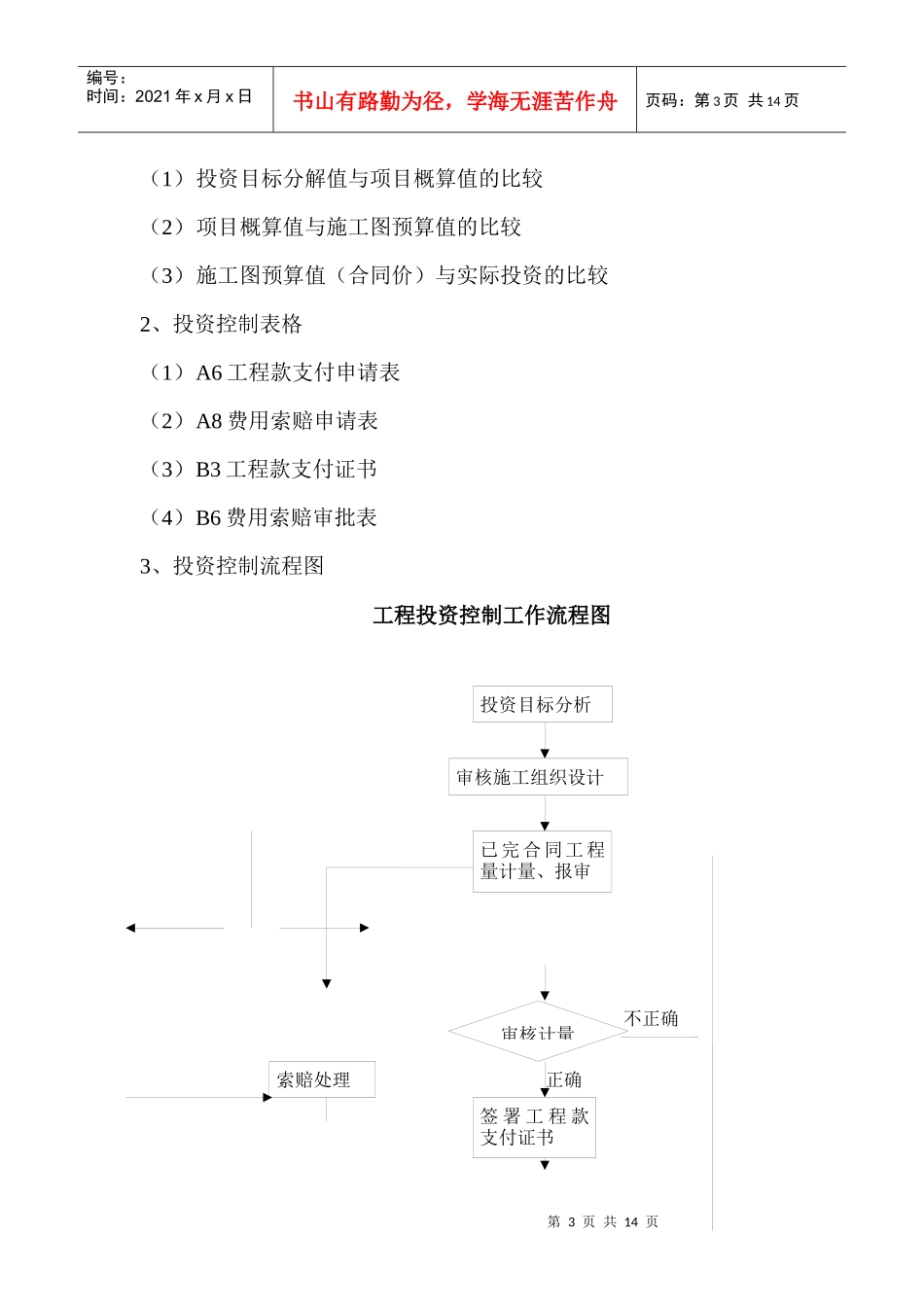

1、投资控制的动态比较第3页共14页第2页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共14页(1)投资目标分解值与项目概算值的比较(2)项目概算值与施工图预算值的比较(3)施工图预算值(合同价)与实际投资的比较2、投资控制表格(1)A6工程款支付申请表(2)A8费用索赔申请表(3)B3工程款支付证书(4)B6费用索赔审批表3、投资控制流程图工程投资控制工作流程图正确不正确审核施工组织设计投资目标分析审核计量索赔处理已完合同工程量计量、报审签署工程款支付证书第4页共14页第3页共14页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共14页四、投资控制的具体措施施工阶段是建设项目资金大量投入使用的阶段
工程建设监理施工阶段投资控制不是单一目标的控制,在力求使项目满足质量和进
