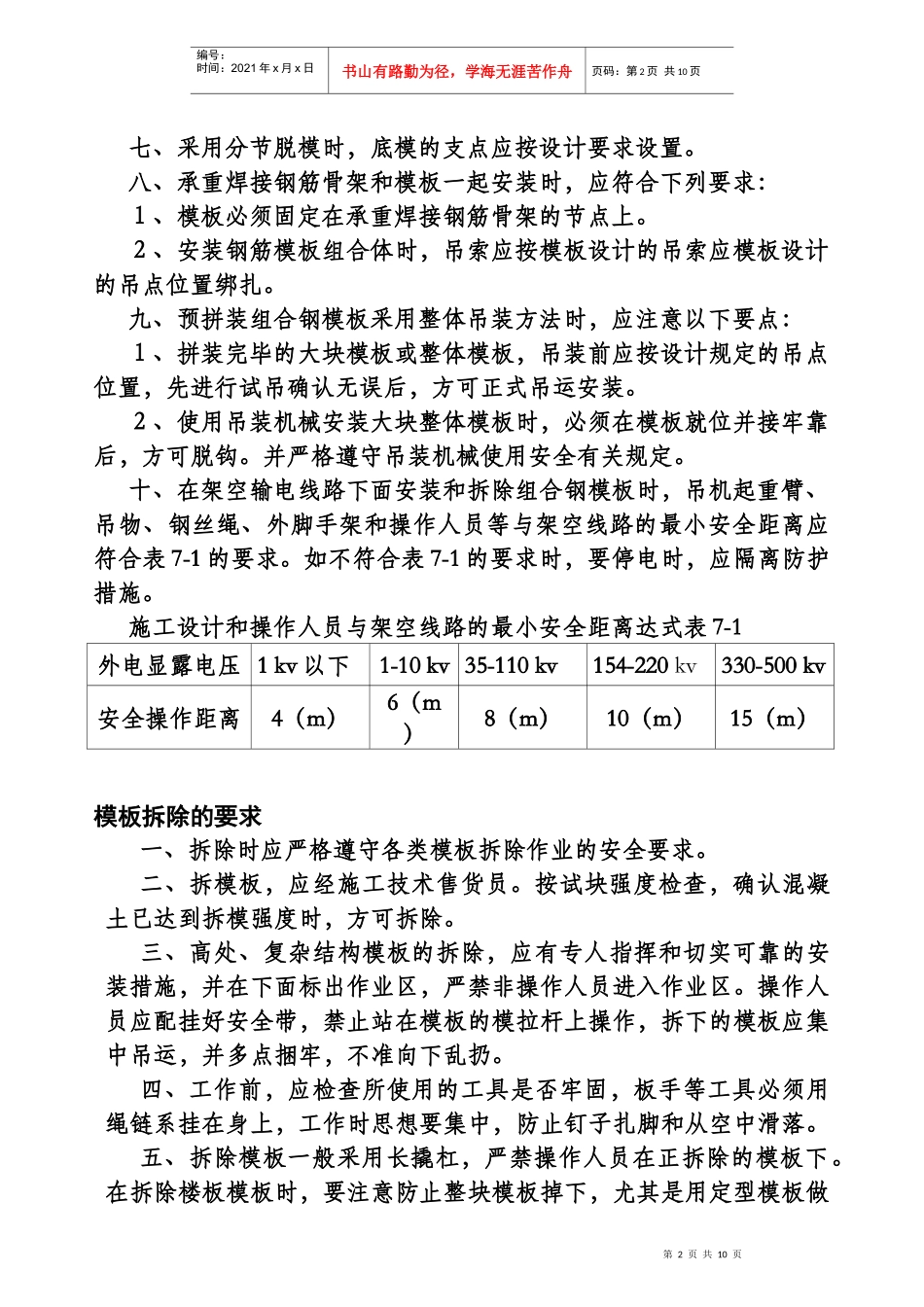

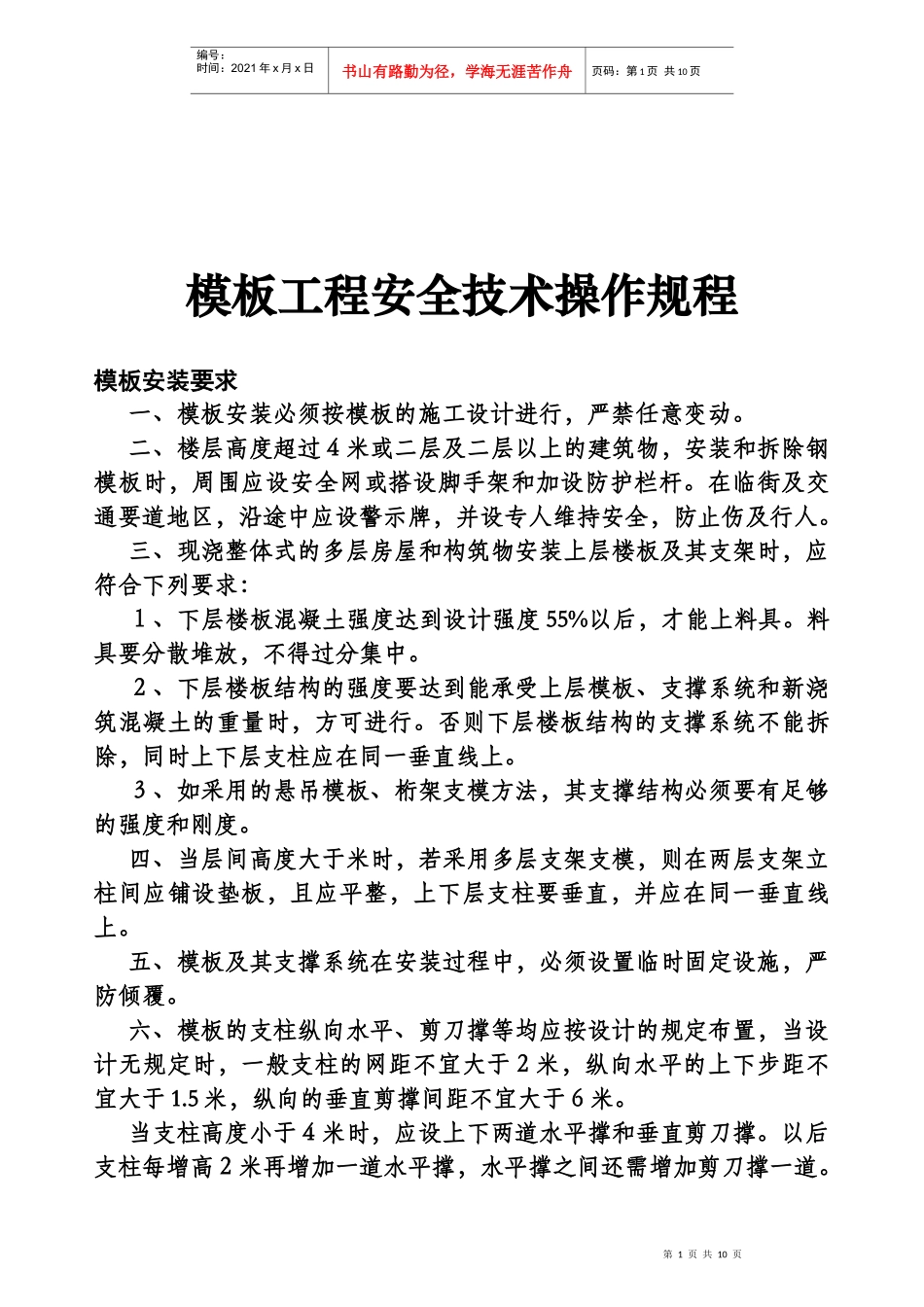

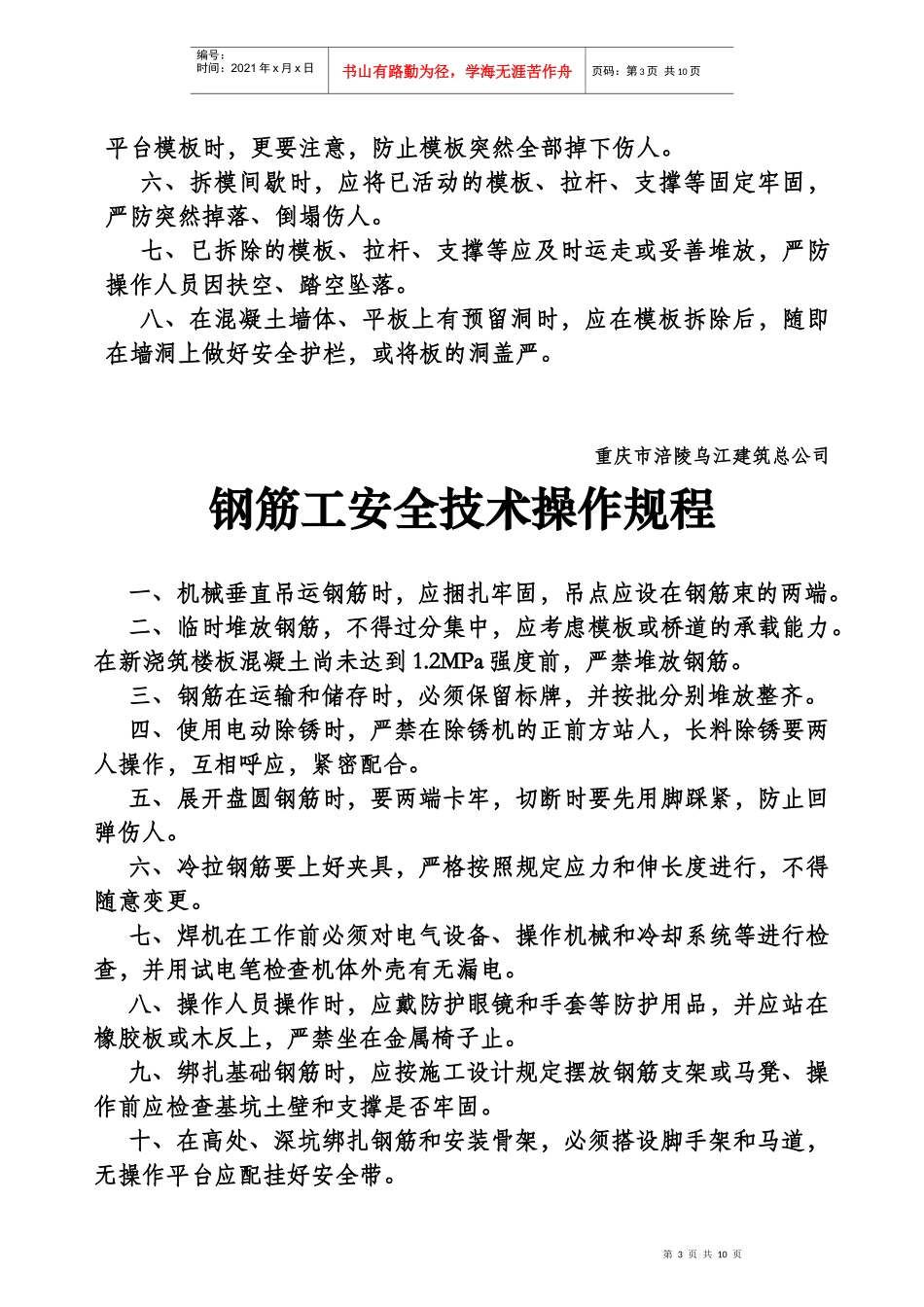

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页模板工程安全技术操作规程模板安装要求一、模板安装必须按模板的施工设计进行,严禁任意变动。二、楼层高度超过4米或二层及二层以上的建筑物,安装和拆除钢模板时,周围应设安全网或搭设脚手架和加设防护栏杆。在临街及交通要道地区,沿途中应设警示牌,并设专人维持安全,防止伤及行人。三、现浇整体式的多层房屋和构筑物安装上层楼板及其支架时,应符合下列要求:1、下层楼板混凝土强度达到设计强度55%以后,才能上料具。料具要分散堆放,不得过分集中。2、下层楼板结构的强度要达到能承受上层模板、支撑系统和新浇筑混凝土的重量时,方可进行。否则下层楼板结构的支撑系统不能拆除,同时上下层支柱应在同一垂直线上。3、如采用的悬吊模板、桁架支模方法,其支撑结构必须要有足够的强度和刚度。四、当层间高度大于米时,若采用多层支架支模,则在两层支架立柱间应铺设垫板,且应平整,上下层支柱要垂直,并应在同一垂直线上。五、模板及其支撑系统在安装过程中,必须设置临时固定设施,严防倾覆。六、模板的支柱纵向水平、剪刀撑等均应按设计的规定布置,当设计无规定时,一般支柱的网距不宜大于2米,纵向水平的上下步距不宜大于1.5米,纵向的垂直剪撑间距不宜大于6米。当支柱高度小于4米时,应设上下两道水平撑和垂直剪刀撑。以后支柱每增高2米再增加一道水平撑,水平撑之间还需增加剪刀撑一道。第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页七、采用分节脱模时,底模的支点应按设计要求设置。八、承重焊接钢筋骨架和模板一起安装时,应符合下列要求:1、模板必须固定在承重焊接钢筋骨架的节点上。2、安装钢筋模板组合体时,吊索应按模板设计的吊索应模板设计的吊点位置绑扎。九、预拼装组合钢模板采用整体吊装方法时,应注意以下要点:1、拼装完毕的大块模板或整体模板,吊装前应按设计规定的吊点位置,先进行试吊确认无误后,方可正式吊运安装。2、使用吊装机械安装大块整体模板时,必须在模板就位并接牢靠后,方可脱钩。并严格遵守吊装机械使用安全有关规定。十、在架空输电线路下面安装和拆除组合钢模板时,吊机起重臂、吊物、钢丝绳、外脚手架和操作人员等与架空线路的最小安全距离应符合表7-1的要求。如不符合表7-1的要求时,要停电时,应隔离防护措施。施工设计和操作人员与架空线路的最小安全距离达式表7-1模板拆除的要求一、拆除时应严格遵守各类模板拆除作业的安全要求。二、拆模板,应经施工技术售货员。按试块强度检查,确认混凝土已达到拆模强度时,方可拆除。三、高处、复杂结构模板的拆除,应有专人指挥和切实可靠的安装措施,并在下面标出作业区,严禁非操作人员进入作业区。操作人员应配挂好安全带,禁止站在模板的模拉杆上操作,拆下的模板应集中吊运,并多点捆牢,不准向下乱扔。四、工作前,应检查所使用的工具是否牢固,板手等工具必须用绳链系挂在身上,工作时思想要集中,防止钉子扎脚和从空中滑落。五、拆除模板一般采用长撬杠,严禁操作人员在正拆除的模板下。在拆除楼板模板时,要注意防止整块模板掉下,尤其是用定型模板做外电显露电压1kv以下1-10kv35-110kv154-220kv330-500kv安全操作距离4(m)6(m)8(m)10(m)15(m)第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页平台模板时,更要注意,防止模板突然全部掉下伤人。六、拆模间歇时,应将已活动的模板、拉杆、支撑等固定牢固,严防突然掉落、倒塌伤人。七、已拆除的模板、拉杆、支撑等应及时运走或妥善堆放,严防操作人员因扶空、踏空坠落。八、在混凝土墙体、平板上有预留洞时,应在模板拆除后,随即在墙洞上做好安全护栏,或将板的洞盖严。重庆市涪陵乌江建筑总公司钢筋工安全技术操作规程一、机械垂直吊运钢筋时,应捆扎牢固,吊点应设在钢筋束的两端。二、临时堆放钢筋,不得过分集中,应考虑模板或桥道的承载能力。在新浇筑楼板混凝土尚未达到1.2MPa强度前,严禁堆放钢筋。三、钢...
