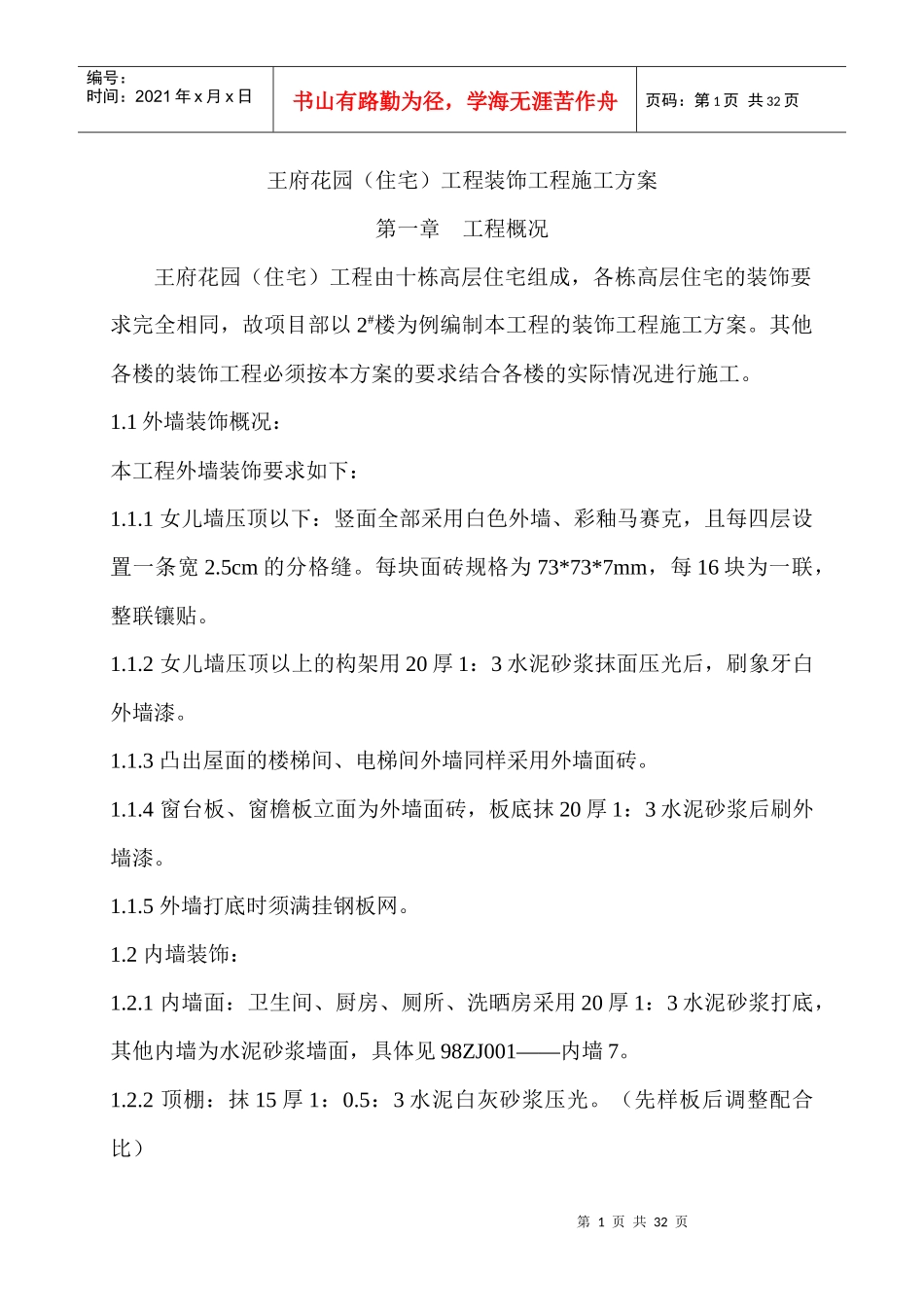

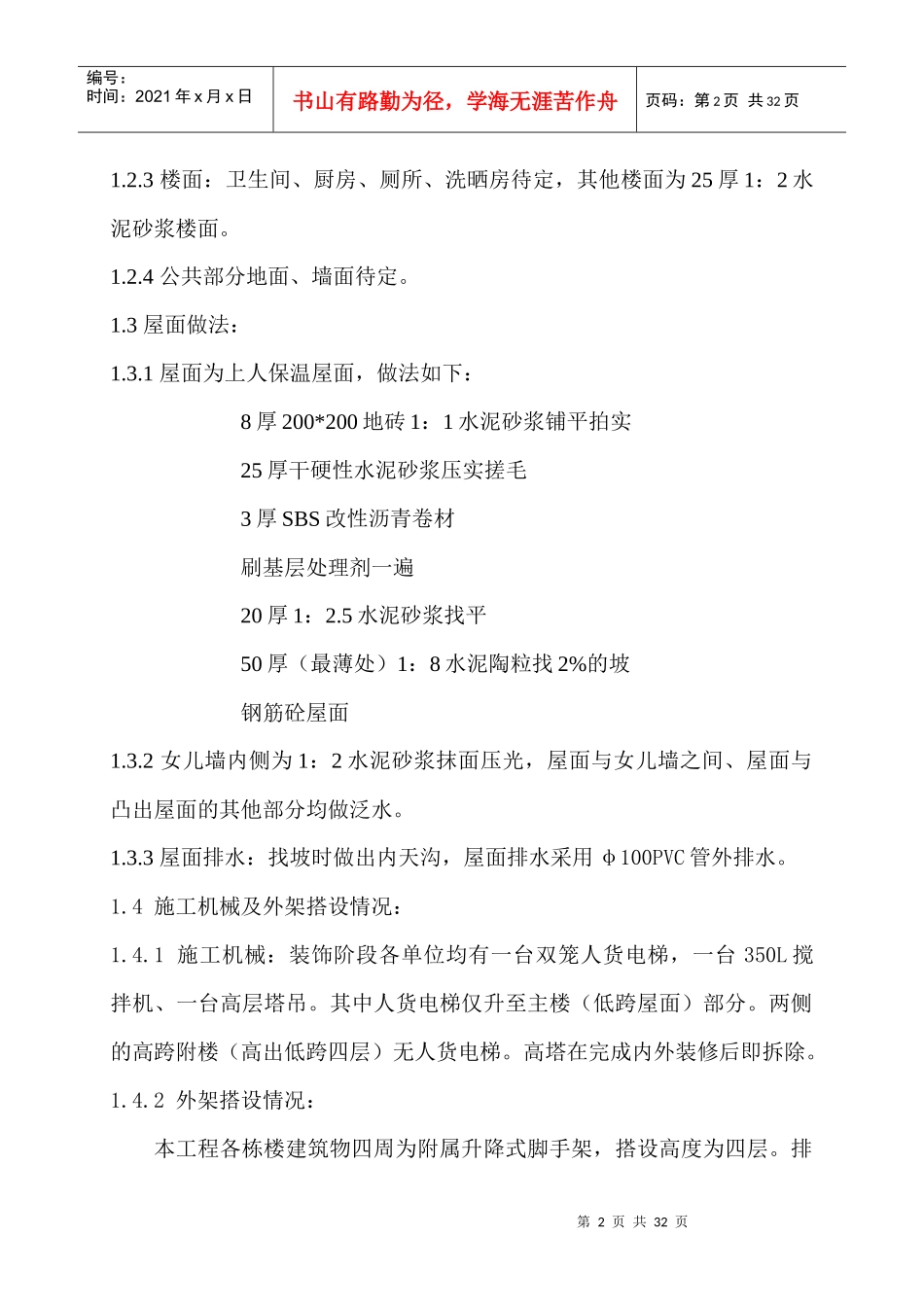

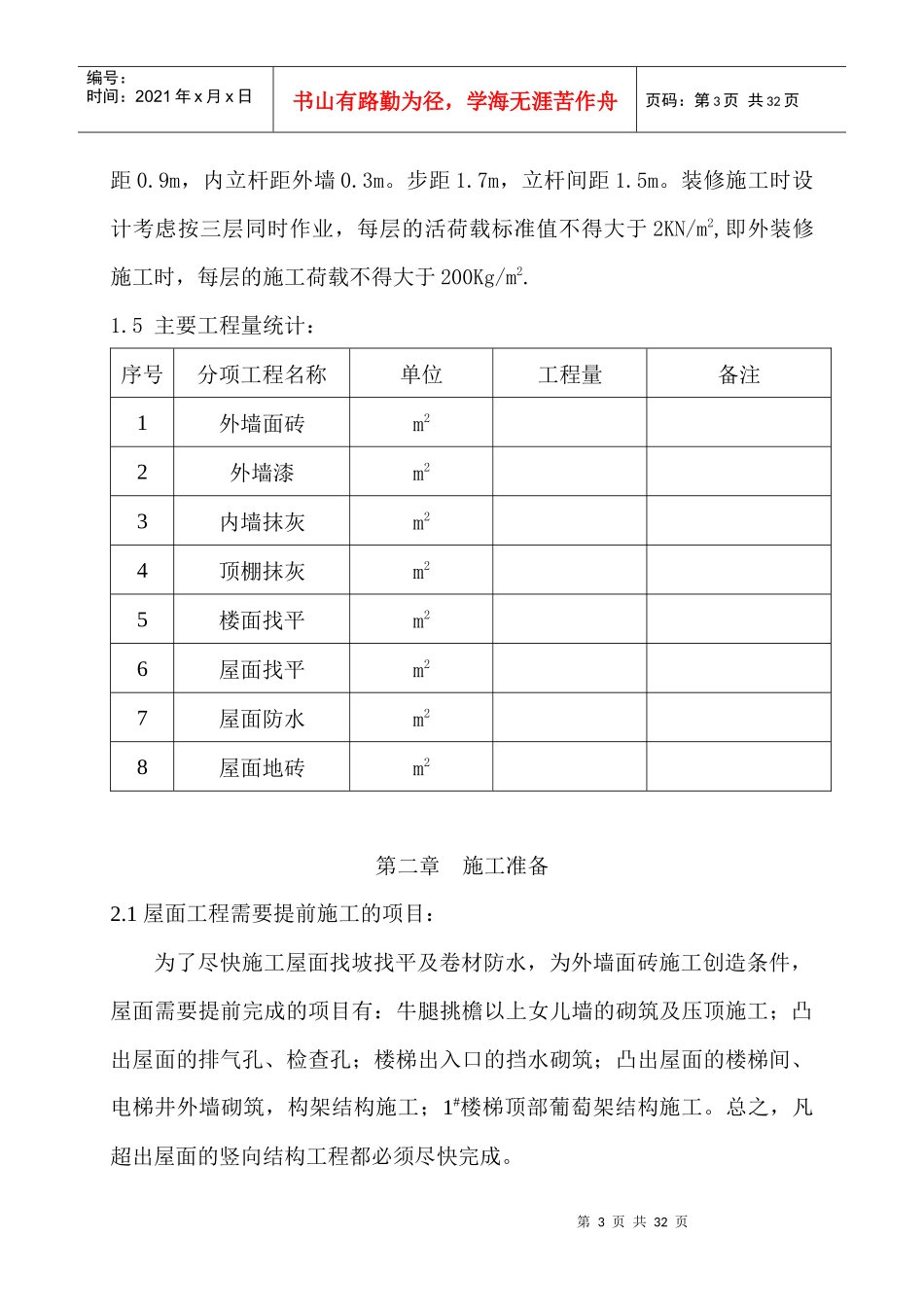

第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共32页王府花园(住宅)工程装饰工程施工方案第一章工程概况王府花园(住宅)工程由十栋高层住宅组成,各栋高层住宅的装饰要求完全相同,故项目部以2#楼为例编制本工程的装饰工程施工方案。其他各楼的装饰工程必须按本方案的要求结合各楼的实际情况进行施工。1.1外墙装饰概况:本工程外墙装饰要求如下:1.1.1女儿墙压顶以下:竖面全部采用白色外墙、彩釉马赛克,且每四层设置一条宽2.5cm的分格缝。每块面砖规格为73*73*7mm,每16块为一联,整联镶贴。1.1.2女儿墙压顶以上的构架用20厚1:3水泥砂浆抹面压光后,刷象牙白外墙漆。1.1.3凸出屋面的楼梯间、电梯间外墙同样采用外墙面砖。1.1.4窗台板、窗檐板立面为外墙面砖,板底抹20厚1:3水泥砂浆后刷外墙漆。1.1.5外墙打底时须满挂钢板网。1.2内墙装饰:1.2.1内墙面:卫生间、厨房、厕所、洗晒房采用20厚1:3水泥砂浆打底,其他内墙为水泥砂浆墙面,具体见98ZJ001——内墙7。1.2.2顶棚:抹15厚1:0.5:3水泥白灰砂浆压光。(先样板后调整配合比)第2页共32页第1页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共32页1.2.3楼面:卫生间、厨房、厕所、洗晒房待定,其他楼面为25厚1:2水泥砂浆楼面。1.2.4公共部分地面、墙面待定。1.3屋面做法:1.3.1屋面为上人保温屋面,做法如下:8厚200*200地砖1:1水泥砂浆铺平拍实25厚干硬性水泥砂浆压实搓毛3厚SBS改性沥青卷材刷基层处理剂一遍20厚1:2.5水泥砂浆找平50厚(最薄处)1:8水泥陶粒找2%的坡钢筋砼屋面1.3.2女儿墙内侧为1:2水泥砂浆抹面压光,屋面与女儿墙之间、屋面与凸出屋面的其他部分均做泛水。1.3.3屋面排水:找坡时做出内天沟,屋面排水采用φ100PVC管外排水。1.4施工机械及外架搭设情况:1.4.1施工机械:装饰阶段各单位均有一台双笼人货电梯,一台350L搅拌机、一台高层塔吊。其中人货电梯仅升至主楼(低跨屋面)部分。两侧的高跨附楼(高出低跨四层)无人货电梯。高塔在完成内外装修后即拆除。1.4.2外架搭设情况:本工程各栋楼建筑物四周为附属升降式脚手架,搭设高度为四层。排第3页共32页第2页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共32页距0.9m,内立杆距外墙0.3m。步距1.7m,立杆间距1.5m。装修施工时设计考虑按三层同时作业,每层的活荷载标准值不得大于2KN/m2,即外装修施工时,每层的施工荷载不得大于200Kg/m2.1.5主要工程量统计:序号分项工程名称单位工程量备注1外墙面砖m22外墙漆m23内墙抹灰m24顶棚抹灰m25楼面找平m26屋面找平m27屋面防水m28屋面地砖m2第二章施工准备2.1屋面工程需要提前施工的项目:为了尽快施工屋面找坡找平及卷材防水,为外墙面砖施工创造条件,屋面需要提前完成的项目有:牛腿挑檐以上女儿墙的砌筑及压顶施工;凸出屋面的排气孔、检查孔;楼梯出入口的挡水砌筑;凸出屋面的楼梯间、电梯井外墙砌筑,构架结构施工;1#楼梯顶部葡萄架结构施工。总之,凡超出屋面的竖向结构工程都必须尽快完成。第4页共32页第3页共32页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共32页2.2外墙结构面需要处理的项目:2.2.1原已施工变更后予以取消的项目:(1)将C—10的窗台板进行凿除。(2)C—4的1—E轴线处窗侧墙区取消。(3)C—7空调板取消。(4)C—18仅窗檐板转折,窗台板不转折。2.2.2需要增加的项目:(1)C—15在1—3轴与1—9轴窗侧砌砖墙。(2)C—13窗台板变更后砌侧墙(见核定单042)。(3)根据核定单036对于未施工的阳台挑檐板应加设。2.2.3窗洞口尺寸已变更的有(见2001年5月18日专题会议纪要):C—6由1500*1500改为1800*1500FC—2由1200*1200改为1200*1500C—10由1200*1500改为1500*15002.3外爬架及采光井挑架需要注意的问题:2.3.1外爬架需要注意的问题(1)严格按外爬架施工的工艺进行施工:(2)架子的横杆、靠墙位置及其他杆件要进行调整成适合装饰之用。(3)架子的调整经验收后任何人不得松移扣件。确须改动者经专业队伍负责人凭专人整改。(4)所有外墙用各种材料...
