第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页曼么新寨隧道锚杆支护施工方案(~)1工程概况隧道结构采用以系统锚杆、喷混凝土、钢筋网、钢架组成初期支护与二次模筑砼相结合的复合衬砌形式的新奥法原理设计
2设计概况本段位于隧道进洞洞口属于浅埋及偏压地段,处于Ⅱ加强浅段围岩中,围岩为块碎石土、强风化基岩
设计采用大管棚超前支护,φ中空注浆锚杆,锚杆按梅花型布设,横向间距为80cm,纵向间距为70cm;紧贴岩体设置×20cmφ方格钢筋网;钢架采用60cm榀Ⅰ工字钢成环布置;平均25cm厚喷射混凝土把3
5m长中空注浆锚杆、钢筋网及钢架连接起来,构成完整的初期支护保护系统
主要工程数量工程名称单位工程数量备注φ中空注浆锚杆3中空注浆锚杆、施工工艺流程开挖前沿拱部开挖轮廓线拱顶度范围施作一循环大管棚超前支护,然后注纯水泥浆()地下水大时为水泥水玻璃浆,其参数为:水泥浆水玻璃:(体积比),水泥浆,水玻璃模数,浓度~,注浆压力~;如围岩裂隙较不发育,整体性较好,估计注浆加固奏效时,可改注水泥砂浆(~)
在隧道的拱部形成整体支护结构,然后在其支护下进行开挖
、中空注浆锚杆安装工艺(其施工工艺流程见图))、锚杆的安装⑴检查锚杆中孔,钻头水孔是否有异物堵塞,若有,应清除干净
⑵连接钻头和锚杆
⑶连接凿岩机和钎尾
⑷连接钻机连接套和钎尾
⑸连接锚杆和钻机连接套
⑹锚杆对准设计的锚孔位置,凿岩机应先给风和水,然后钻进
⑺钻进至设计深度后,应用水或高压风洗孔,检查钻头水孔是否畅通,确认畅通后将钻机连接套从锚杆上卸下;锚杆外露孔口长度以10cm~15cm为宜
⑻用钢管将止浆塞通过锚杆外露端打入孔口10cm左右
⑼安装垫板及螺母,但此时不宜上紧

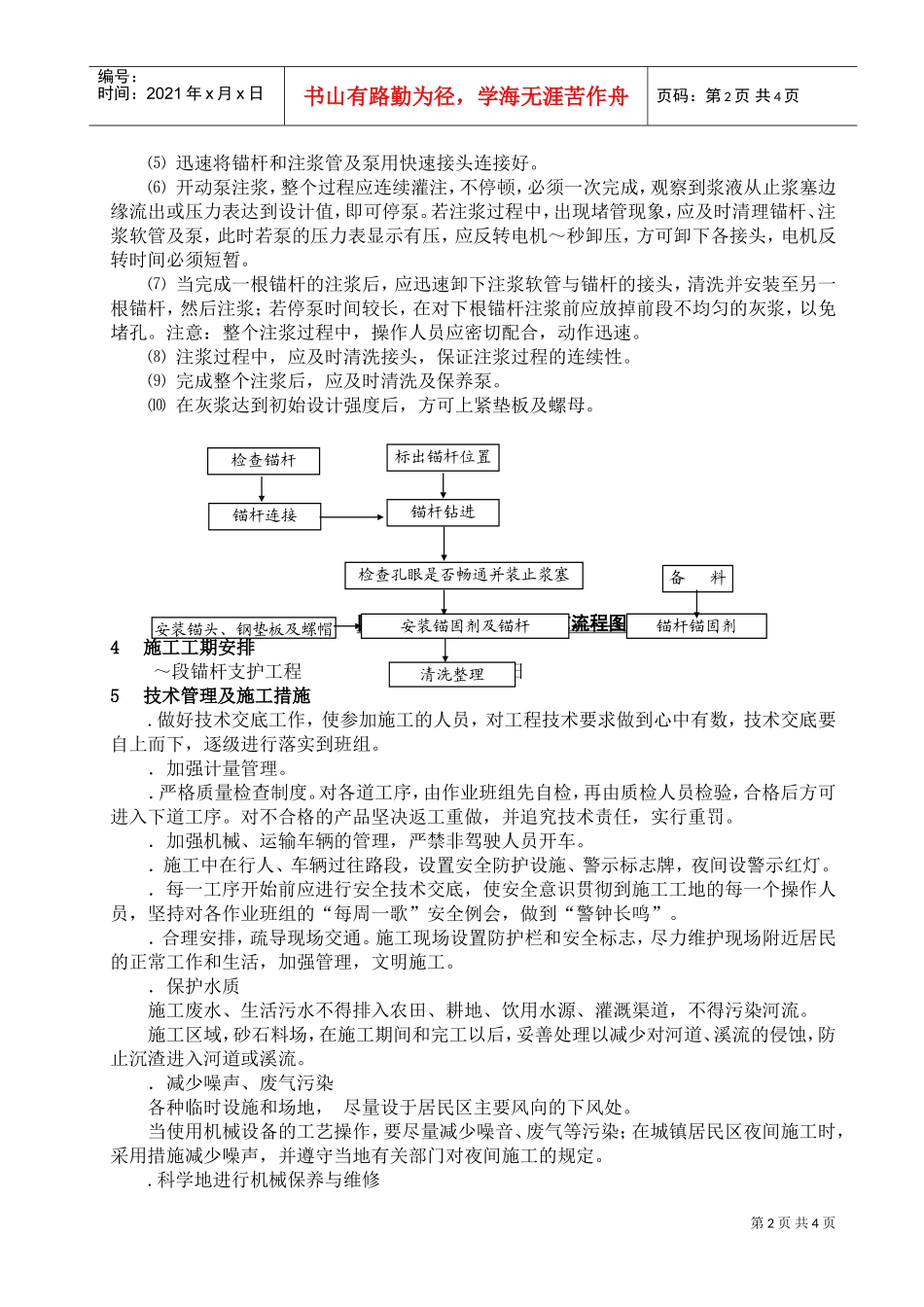

、锚杆的注浆⑴检查注浆机及其零件是否齐备和正常
⑵检查水泥和砂的粒径、比例、温度等是否符合规定,通常用筛子控制它们的粒径
