第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页发发发集团综合办公楼绿化工程施工组织设计施工单位:园林工程有限公司第2页共44页第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共44页日期:2100年4月投入本项目的主要施工机械设备表序号设备工具名称规格单位数量备注1农用车5T辆2自有2吊车18T辆1租赁3汽车式起重机QY20A辆1自有4精密水准仪TOPCON台1自有5剪枝机HI2300A台1自有6割草机台1自有7计算机系统奔Ⅳ台1自有8反铲挖掘机1m3辆1自有9斗车辆5自有10皮卷尺(50M)个4自有11经纬仪J3台1自有121314第3页共44页第2页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共44页1516劳动力安排计划根据本工程的特点,要在39日历天内完成本工程的施工任务,工期比较紧张,需要增加劳动力来完成

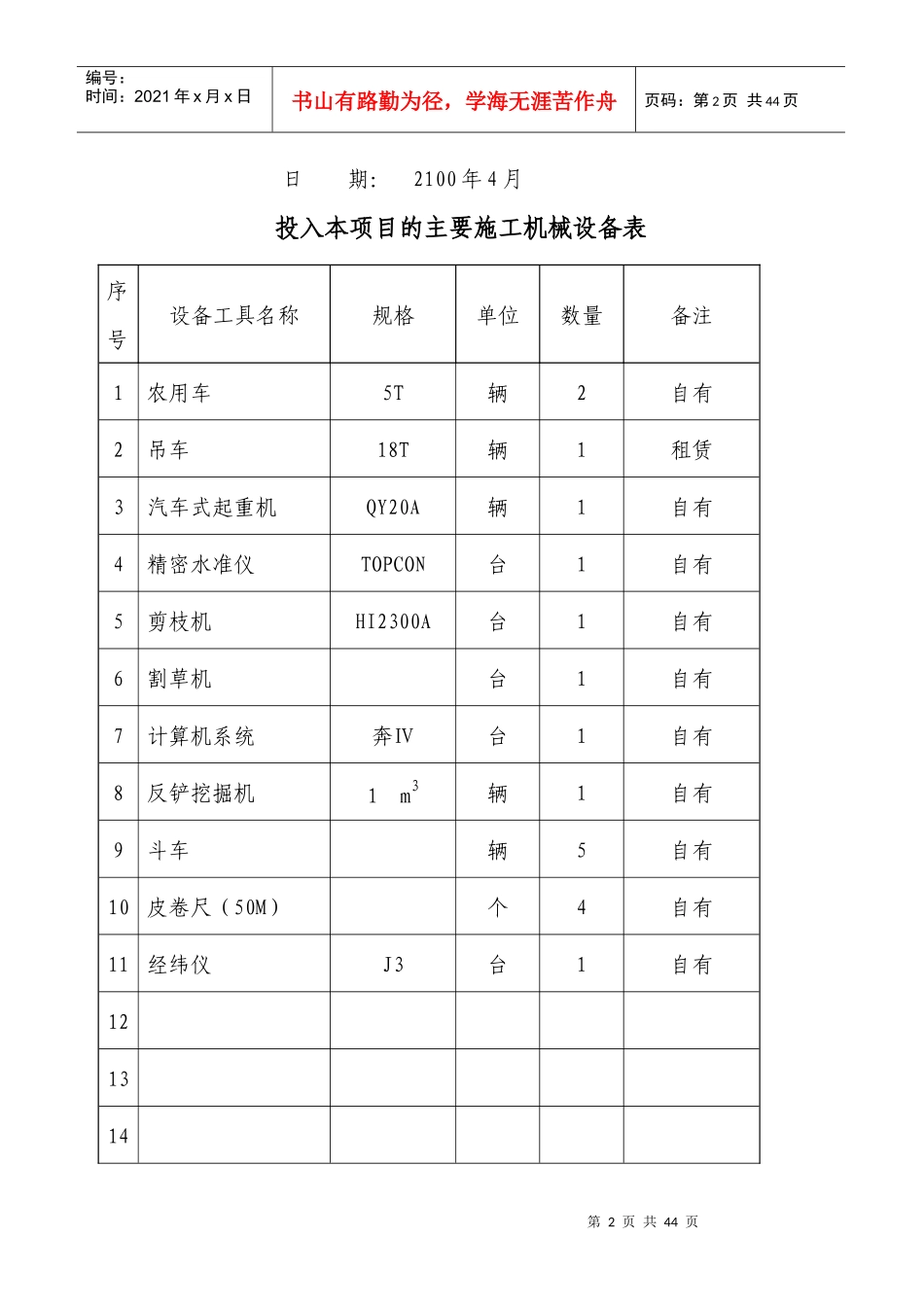

计划劳动力陆续进场,合计达到34人,其中测量工1人,普工30人,养护工3人
为了确保劳动力按时进场完成施工任务,特采取以下保证措施:1、合同工期与有关进度计划目标相协调,并在合同中明确工期奖罚
2、后勤保障措施,抓好职工生活、医疗、卫生等工作,保证工人有充沛的精力和体力
单位:人工种人数(人)目前在何工地工作计划进场时间计划退场时间测量工1发发开工进场竣工退场普工30发发开工进场竣工退场养护工3发发开工进场养护结第4页共44页第3页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共44页束退场合计34施工组织设计编制说明一、编制依据1、建设单位提供的招标文件
2、国家建设部2100(46)《城市绿化工程及验收规范》
3、我单位内部质量组织机构及保障体系,安全组织机构及保障体系,及我单位的机械设备,材料储备情况和
