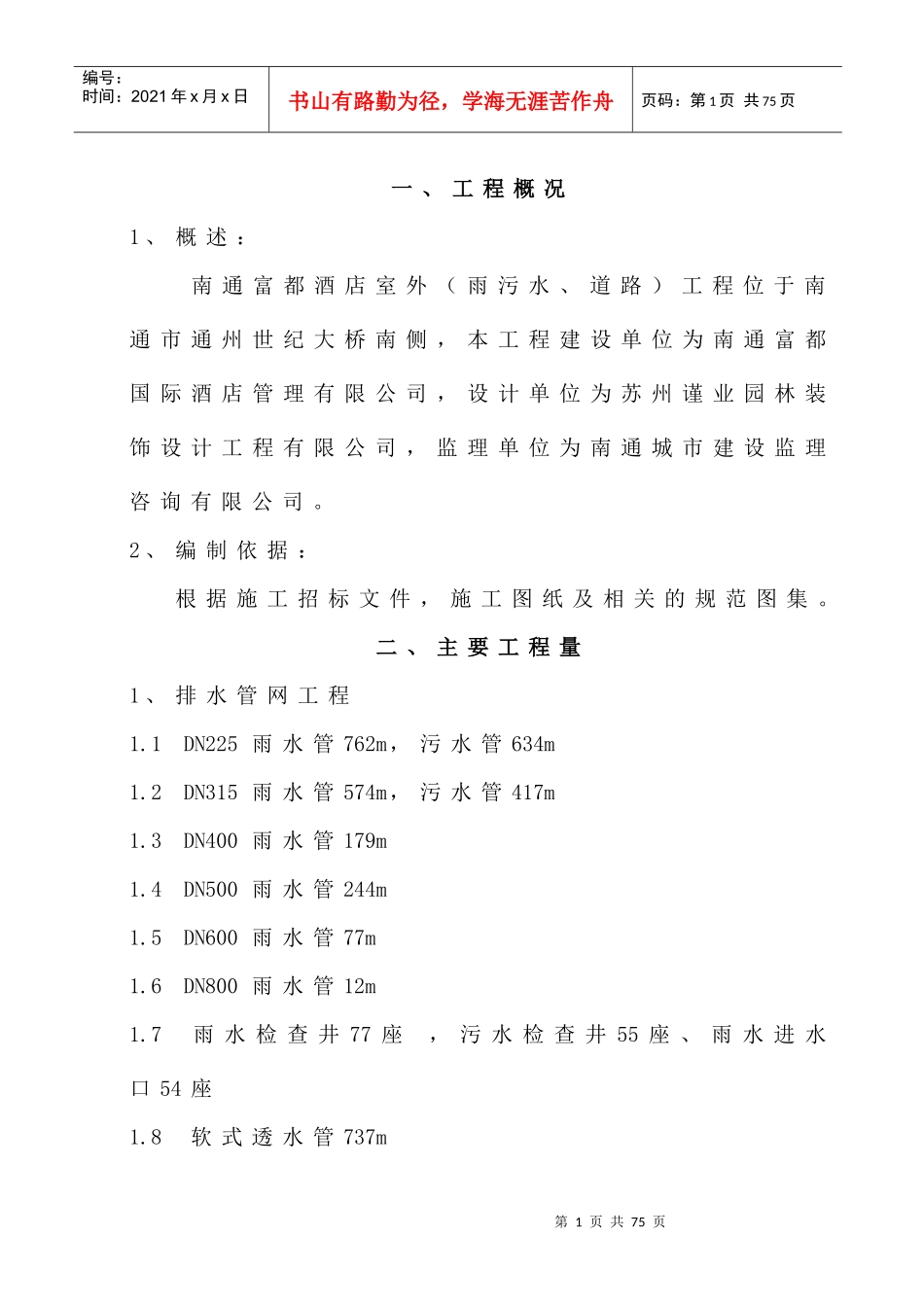

第1页共75页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共75页一、工程概况1、概述:南通富都酒店室外(雨污水、道路)工程位于南通市通州世纪大桥南侧,本工程建设单位为南通富都国际酒店管理有限公司,设计单位为苏州谨业园林装饰设计工程有限公司,监理单位为南通城市建设监理咨询有限公司
2、编制依据:根据施工招标文件,施工图纸及相关的规范图集
二、主要工程量1、排水管网工程1
1DN225雨水管762m,污水管634m1
2DN315雨水管574m,污水管417m1
3DN400雨水管179m1
4DN500雨水管244m1
5DN600雨水管77m1
6DN800雨水管12m1
7雨水检查井77座,污水检查井55座、雨水进水口54座1

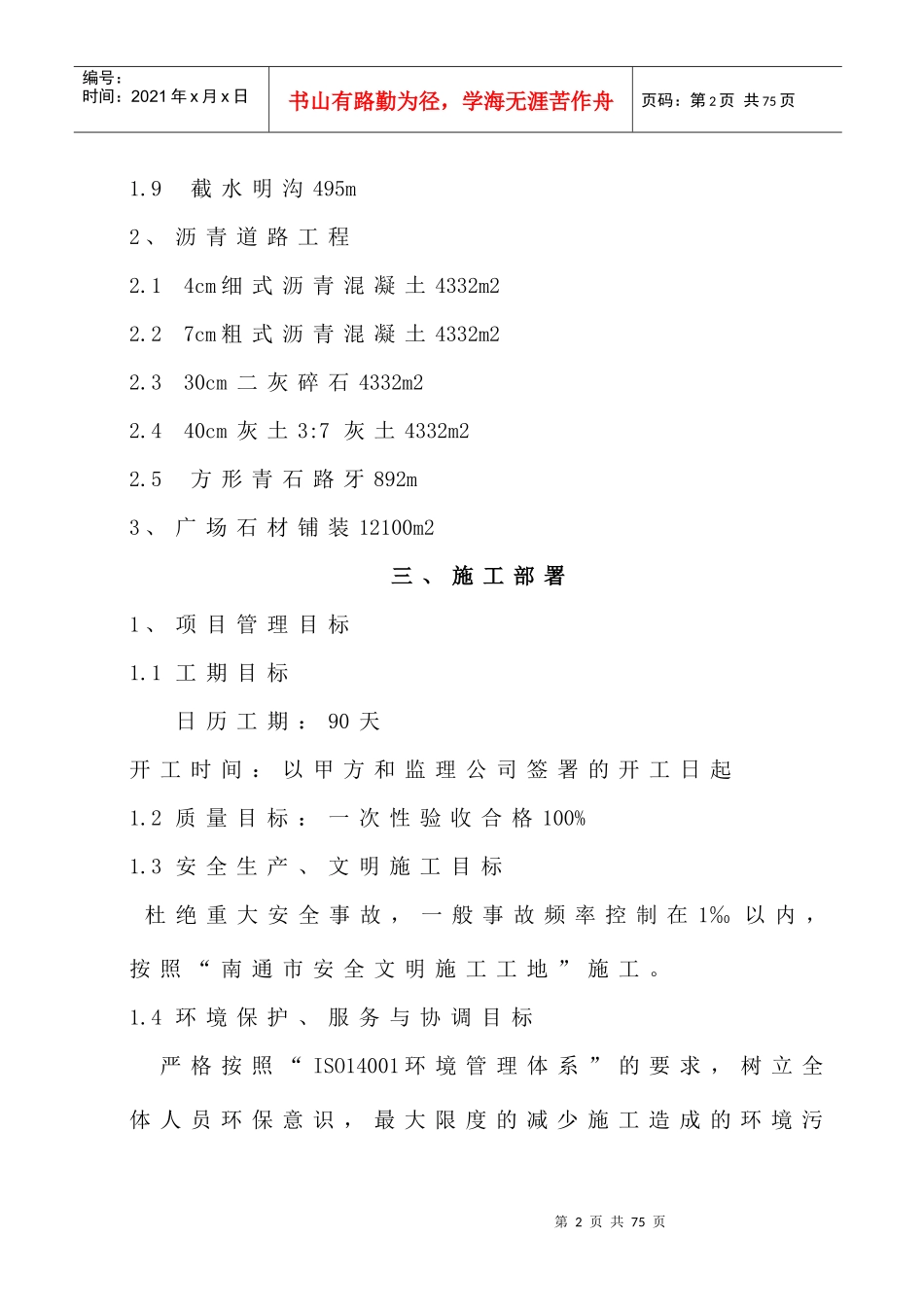

8软式透水管737m第2页共75页第1页共75页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共75页1
9截水明沟495m2、沥青道路工程2
14cm细式沥青混凝土4332m22
27cm粗式沥青混凝土4332m22
330cm二灰碎石4332m22
440cm灰土3:7灰土4332m22
5方形青石路牙892m3、广场石材铺装12100m2三、施工部署1、项目管理目标1
1工期目标日历工期:90天开工时间:以甲方和监理公司签署的开工日起1
2质量目标:一次性验收合格100%1
3安全生产、文明施工目标杜绝重大安全事故,一般事故频率控制在1‰以内,按照“南通市安全文明施工工地”施工

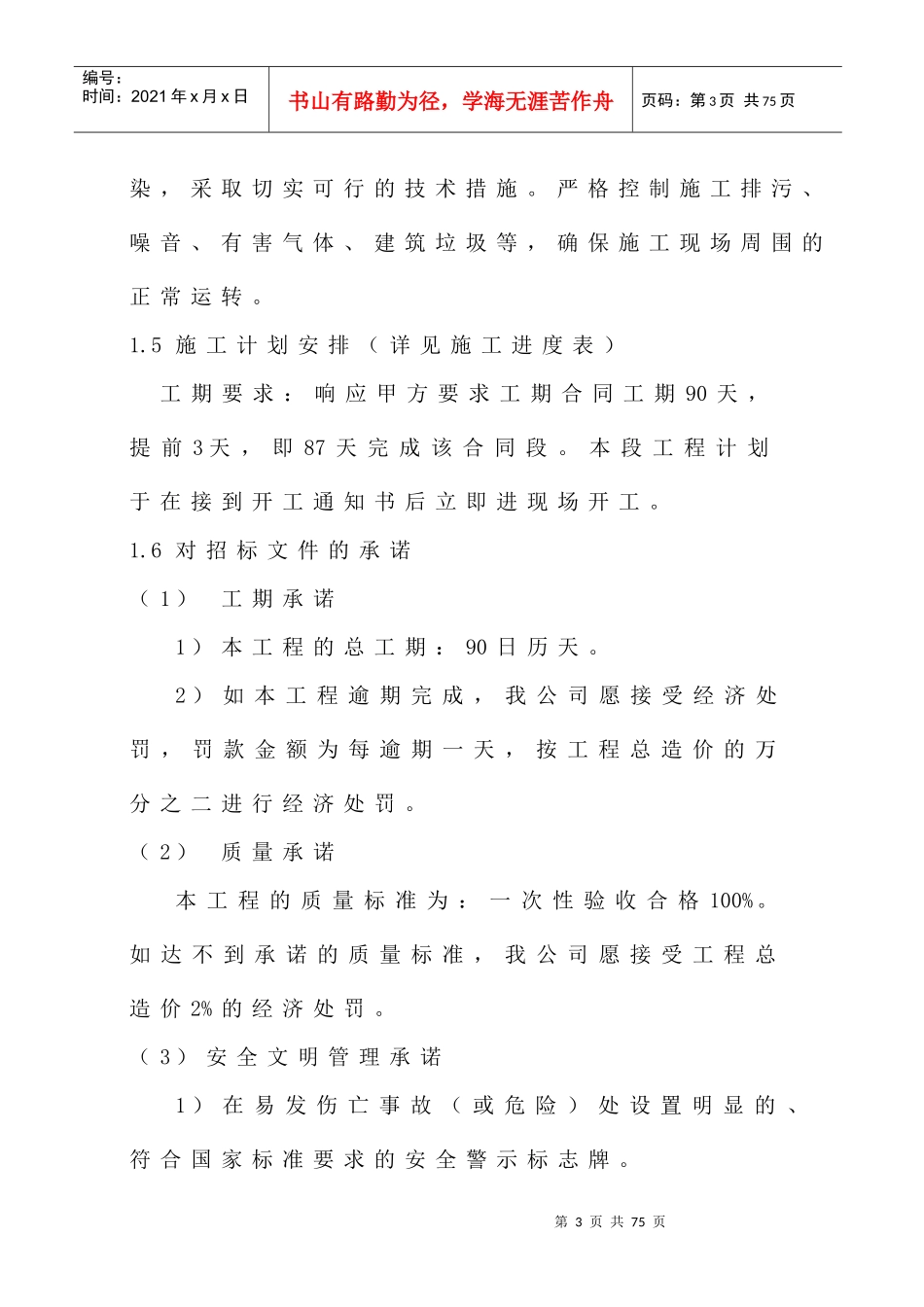

4环境保护、服务与协调目标严格按照“ISO14001环境管理体系”的要求,树立全体人员环保意识,最大限度的减少施工造成的环境污第3页共75页第2页共75页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共75页染,采取切实可行的技术措施
严格控制施工排污、噪音、有害气体、建筑垃圾等,确
