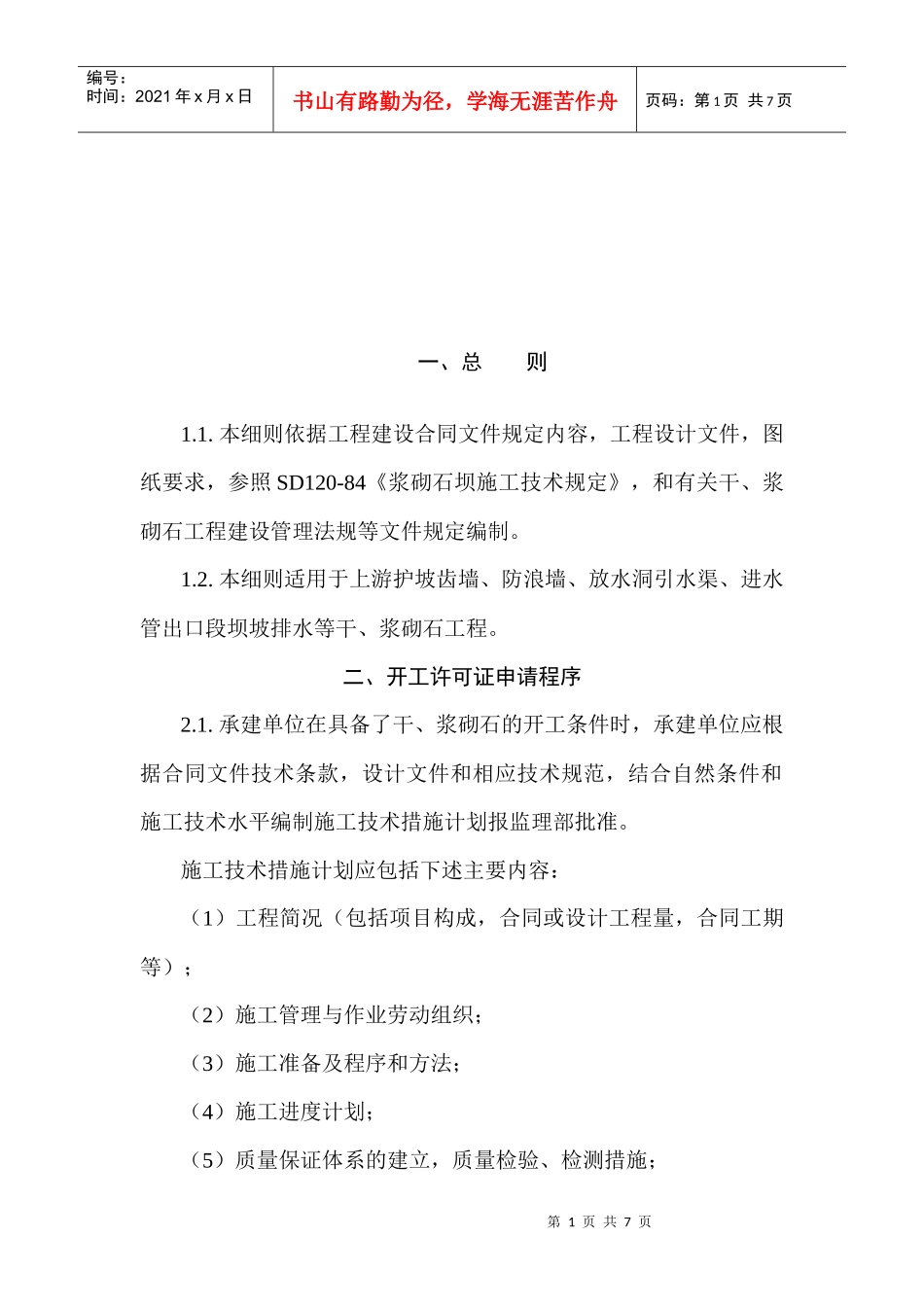

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页一、总则1
本细则依据工程建设合同文件规定内容,工程设计文件,图纸要求,参照SD120-84《浆砌石坝施工技术规定》,和有关干、浆砌石工程建设管理法规等文件规定编制
本细则适用于上游护坡齿墙、防浪墙、放水洞引水渠、进水管出口段坝坡排水等干、浆砌石工程
二、开工许可证申请程序2

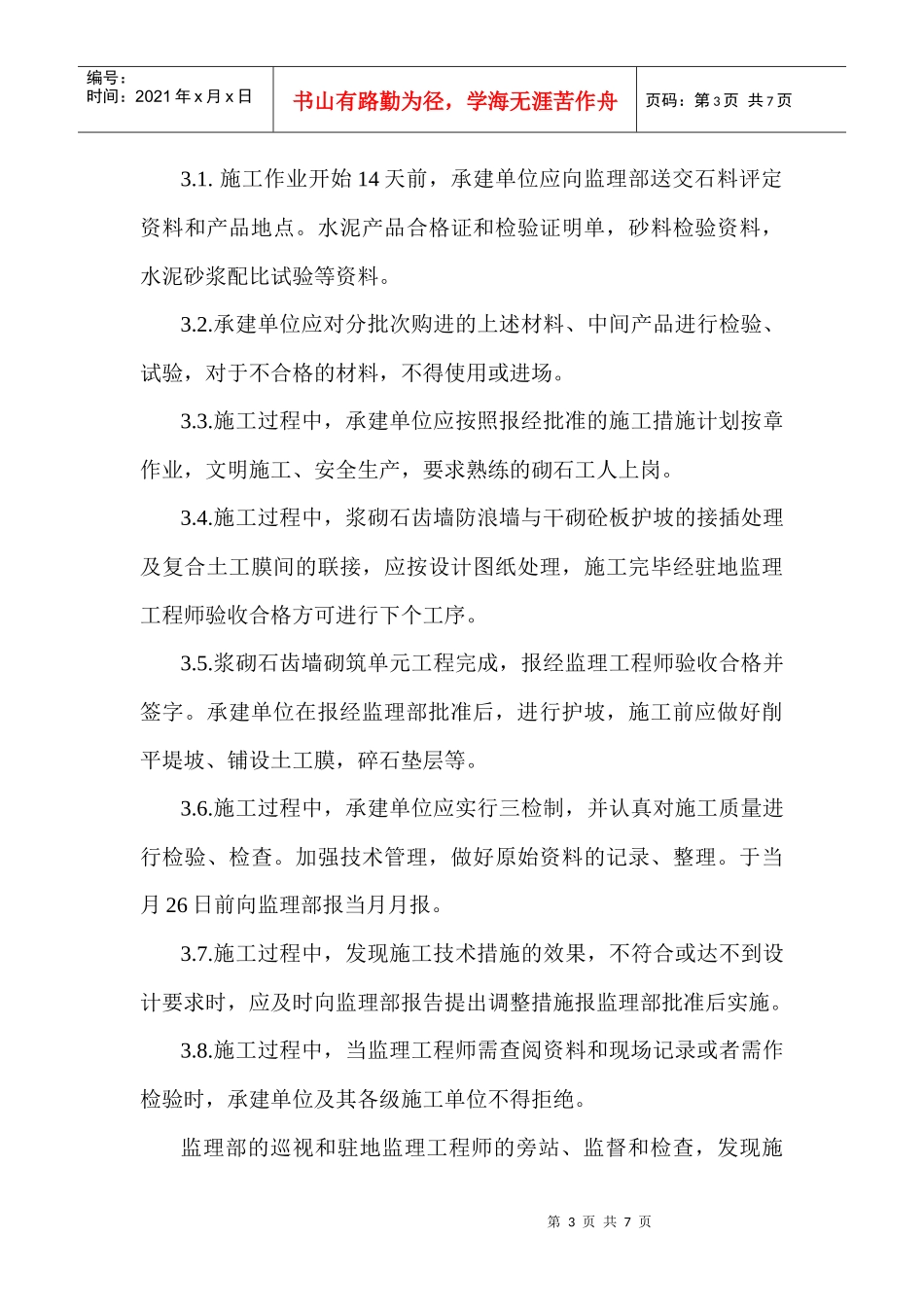

承建单位在具备了干、浆砌石的开工条件时,承建单位应根据合同文件技术条款,设计文件和相应技术规范,结合自然条件和施工技术水平编制施工技术措施计划报监理部批准
施工技术措施计划应包括下述主要内容:(1)工程简况(包括项目构成,合同或设计工程量,合同工期等);(2)施工管理与作业劳动组织;(3)施工准备及程序和方法;(4)施工进度计划;(5)质量保证体系的建立,质量检验、检测措施;第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页(6)安全生产与环境保护措施;(7)合同支付计划;(8)其他需要报告和说明的事项
承建单位应在干、浆砌石工程施工前,完成铺工放样工作,并将其成果报监理部批准,其内容:(1)工程简况,施测范围布置图;(2)放线依据及对原点检测校核情况;(3)施测方法,使用的仪器和人员配备;(4)放线成果(包括记录和平面布置图)

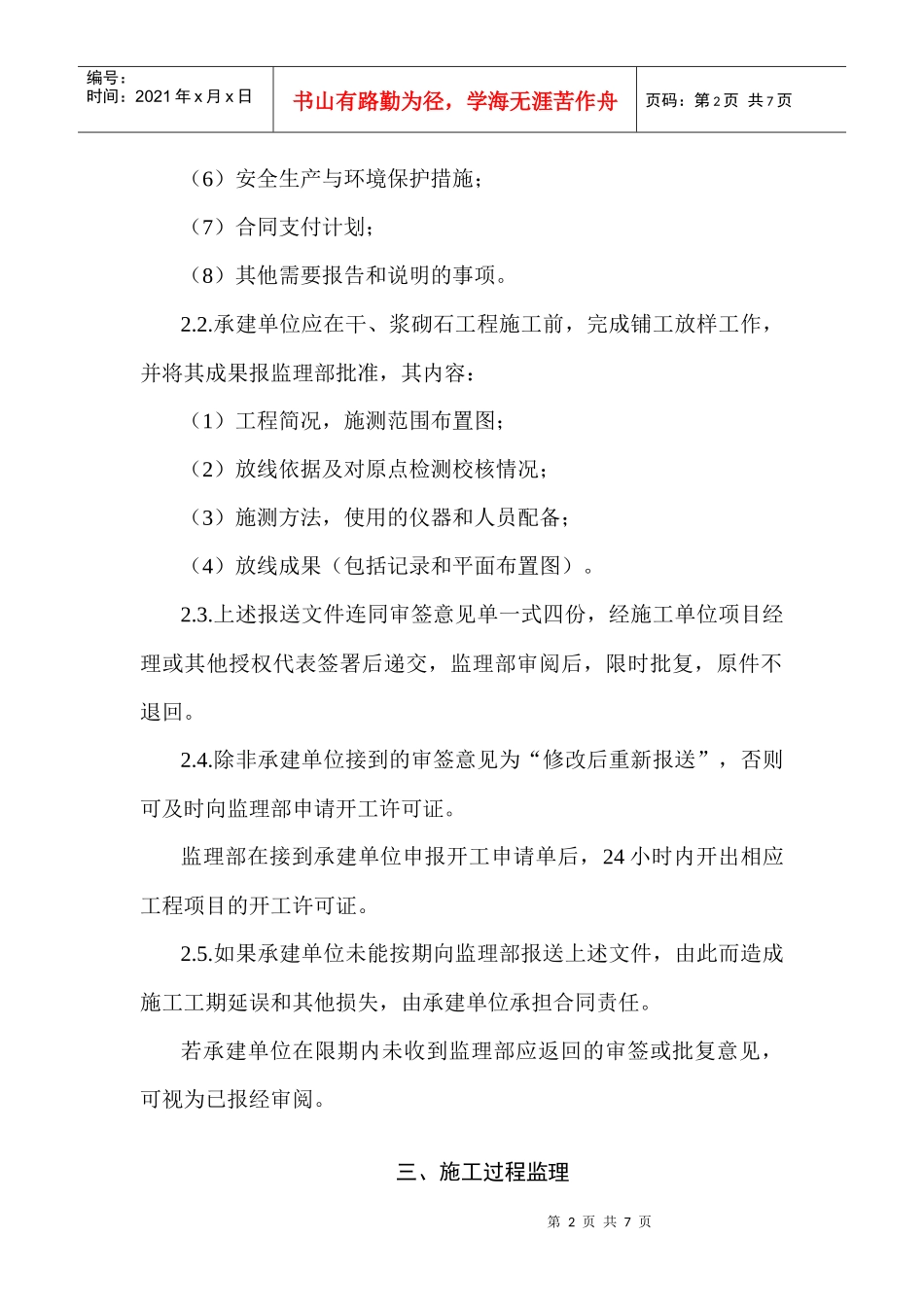

上述报送文件连同审签意见单一式四份,经施工单位项目经理或其他授权代表签署后递交,监理部审阅后,限时批复,原件不退回
除非承建单位接到的审签意见为“修改后重新报送”,否则可及时向监理部申请开工许可证
监理部在接到承建单位申报开工申请单后,24小时内开出相应工程项目的开工许可证
如果承建单位未能按期向监理部报送上述文件,由此而造成施工工期延误和其他损失,由承建单位承担合同责任
若承建单位在限期
