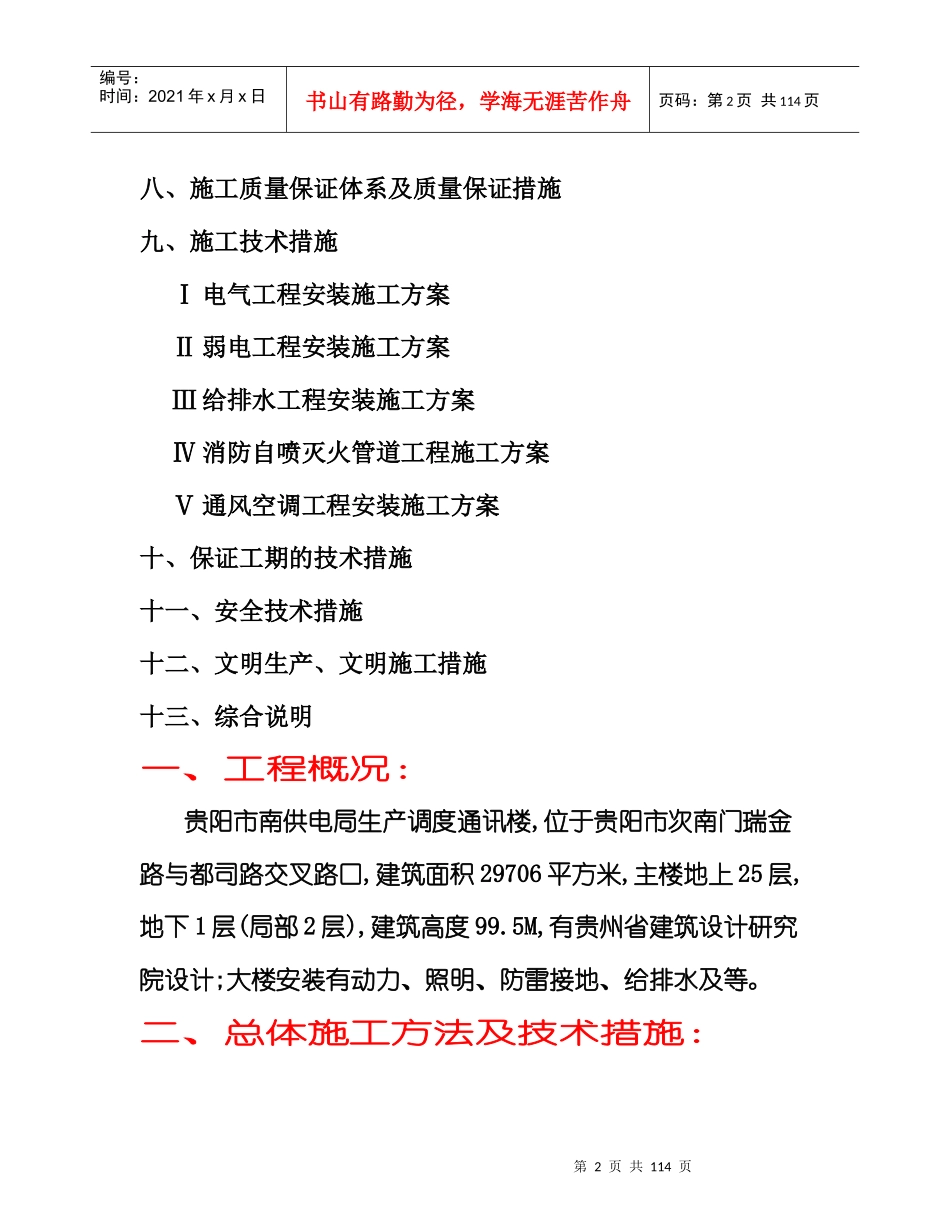

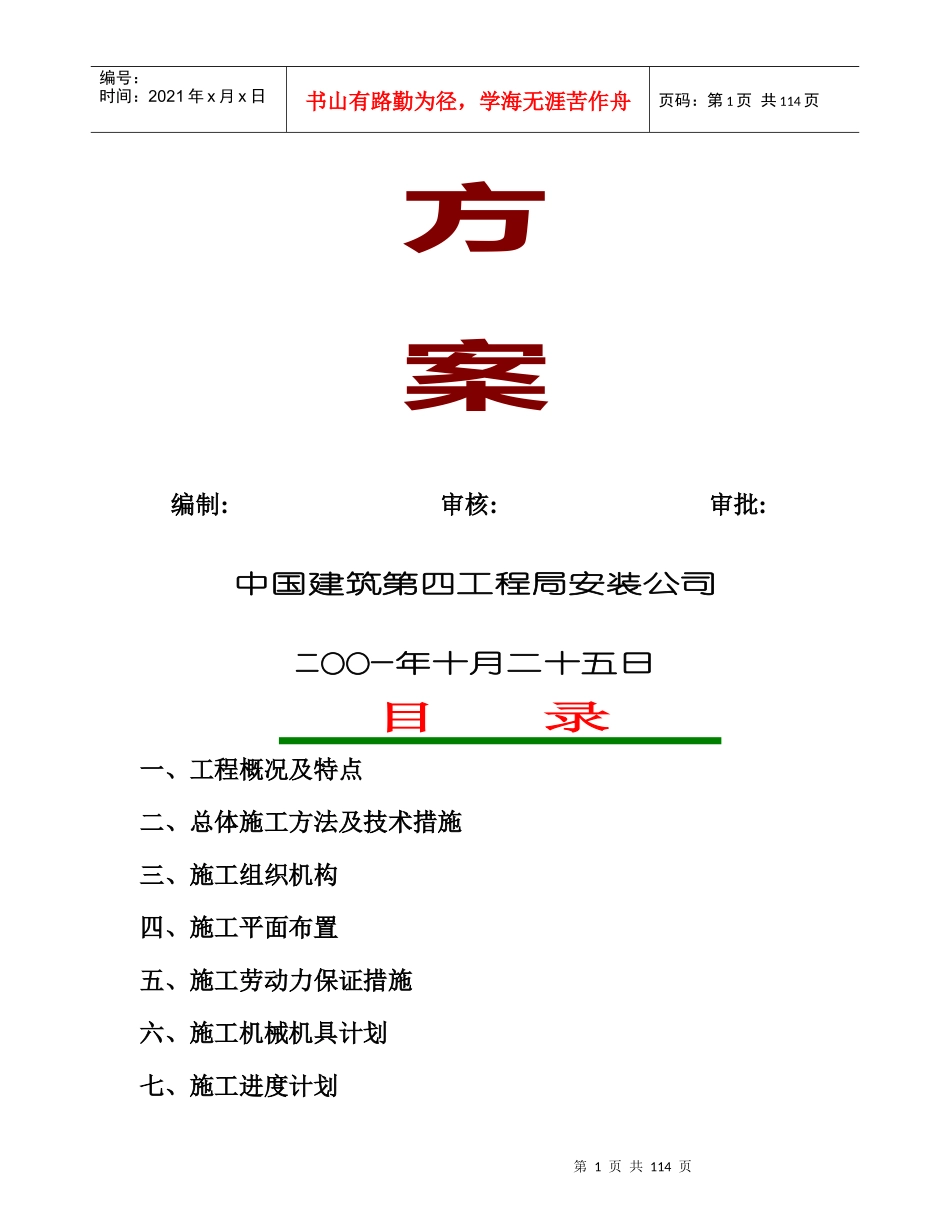

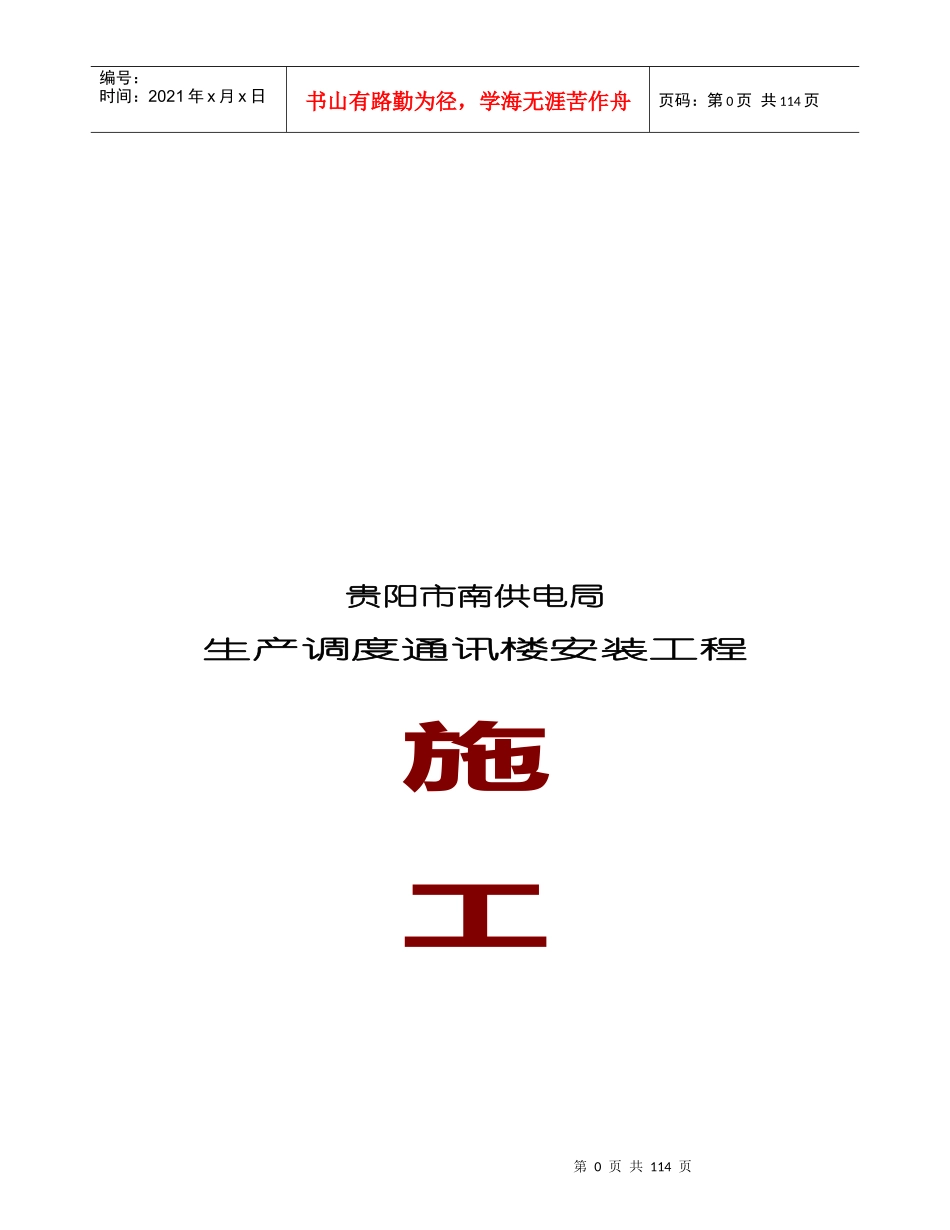

第0页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第0页共114页贵阳市南供电局生产调度通讯楼安装工程施工第1页共114页第0页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共114页方案编制:审核:审批:中国建筑第四工程局安装公司二○○一年十月二十五日目录一、工程概况及特点二、总体施工方法及技术措施三、施工组织机构四、施工平面布置五、施工劳动力保证措施六、施工机械机具计划七、施工进度计划第2页共114页第1页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共114页八、施工质量保证体系及质量保证措施九、施工技术措施Ⅰ电气工程安装施工方案Ⅱ弱电工程安装施工方案Ⅲ给排水工程安装施工方案Ⅳ消防自喷灭火管道工程施工方案Ⅴ通风空调工程安装施工方案十、保证工期的技术措施十一、安全技术措施十二、文明生产、文明施工措施十三、综合说明一、工程概况:贵阳市南供电局生产调度通讯楼,位于贵阳市次南门瑞金路与都司路交叉路口,建筑面积29706平方米,主楼地上25层,地下1层(局部2层),建筑高度99
5M,有贵州省建筑设计研究院设计;大楼安装有动力、照明、防雷接地、给排水及等
二、总体施工方法及技术措施:第3页共114页第2页共114页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共114页1、本工程按“先地下,后地上安装工程力求做到与土建施工配合,合理交叉,认真做好各项预留预埋工作的施工艺顺序组织施工
2、考虑主体工程和其他工程的交叉配合问题,对主体工程不能破坏建筑物强度和建筑物的美观
3、各工种相互间的配合要尽量考虑好电气线路,给排水管线、空调回水管,通风管道之间的关系,不要在施工中发生位置冲突,并要按相关的规定做好距离设置
4、管道、电气等专业,采取先予制后安装的方
