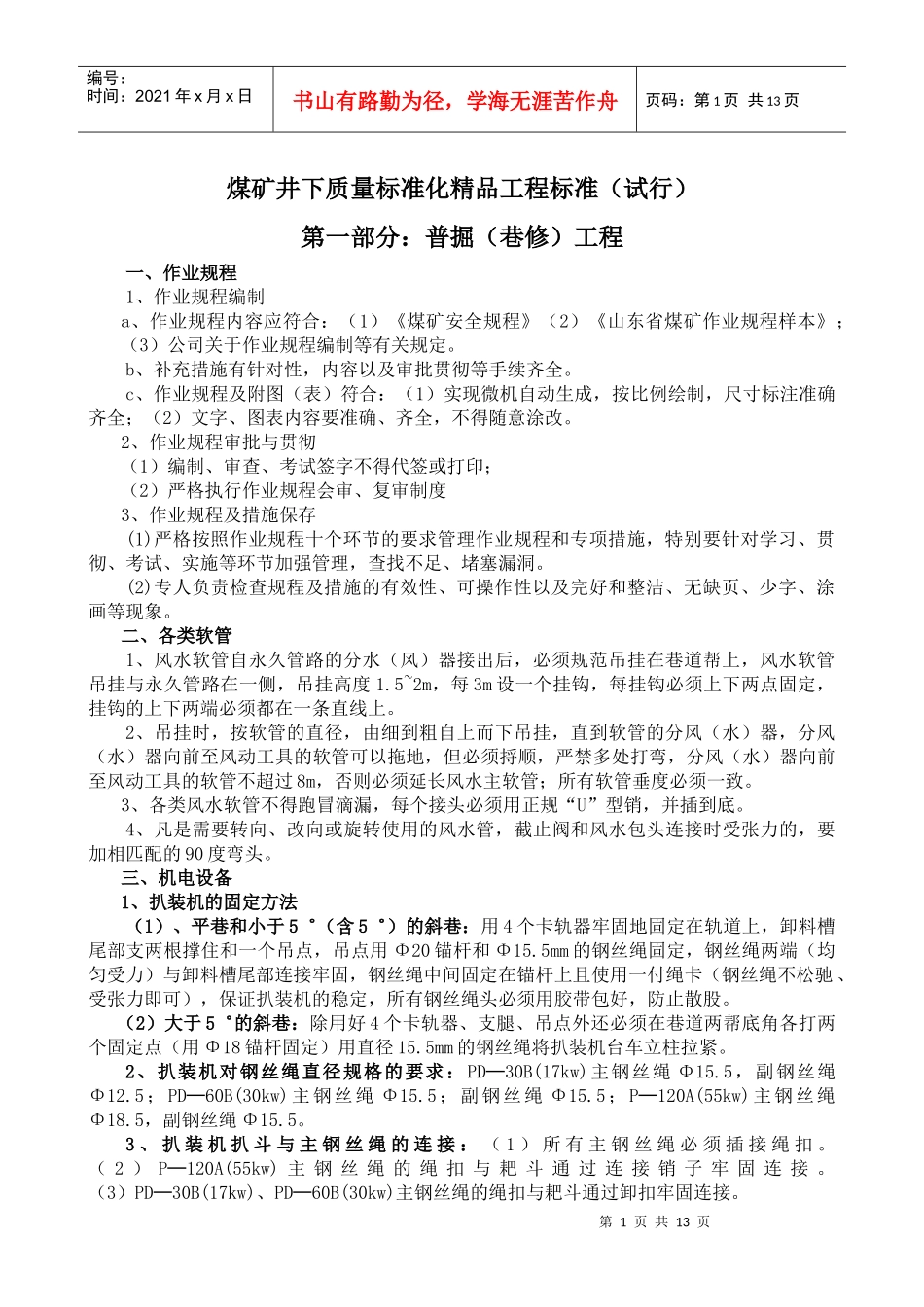

第1页共13页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共13页煤矿井下质量标准化精品工程标准(试行)第一部分:普掘(巷修)工程一、作业规程1、作业规程编制a、作业规程内容应符合:(1)《煤矿安全规程》(2)《山东省煤矿作业规程样本》;(3)公司关于作业规程编制等有关规定
b、补充措施有针对性,内容以及审批贯彻等手续齐全
c、作业规程及附图(表)符合:(1)实现微机自动生成,按比例绘制,尺寸标注准确齐全;(2)文字、图表内容要准确、齐全,不得随意涂改
2、作业规程审批与贯彻(1)编制、审查、考试签字不得代签或打印;(2)严格执行作业规程会审、复审制度3、作业规程及措施保存(1)严格按照作业规程十个环节的要求管理作业规程和专项措施,特别要针对学习、贯彻、考试、实施等环节加强管理,查找不足、堵塞漏洞
(2)专人负责检查规程及措施的有效性、可操作性以及完好和整洁、无缺页、少字、涂画等现象
二、各类软管1、风水软管自永久管路的分水(风)器接出后,必须规范吊挂在巷道帮上,风水软管吊挂与永久管路在一侧,吊挂高度1
5~2m,每3m设一个挂钩,每挂钩必须上下两点固定,挂钩的上下两端必须都在一条直线上
2、吊挂时,按软管的直径,由细到粗自上而下吊挂,直到软管的分风(水)器,分风(水)器向前至风动工具的软管可以拖地,但必须捋顺,严禁多处打弯,分风(水)器向前至风动工具的软管不超过8m,否则必须延长风水主软管;所有软管垂度必须一致
3、各类风水软管不得跑冒滴漏,每个接头必须用正规“U”型销,并插到底
4、凡是需要转向、改向或旋转使用的风水管,截止阀和风水包头连接时受张力的,要加相匹配的90度弯头
三、机电设备1、扒装机的固定方法(1)、平巷和小于5゜(含5゜)的斜巷:用4个卡轨器牢固地固定在轨道上,卸料槽尾部支两根撑住和一个吊点,吊点用Φ20锚杆和Φ15
