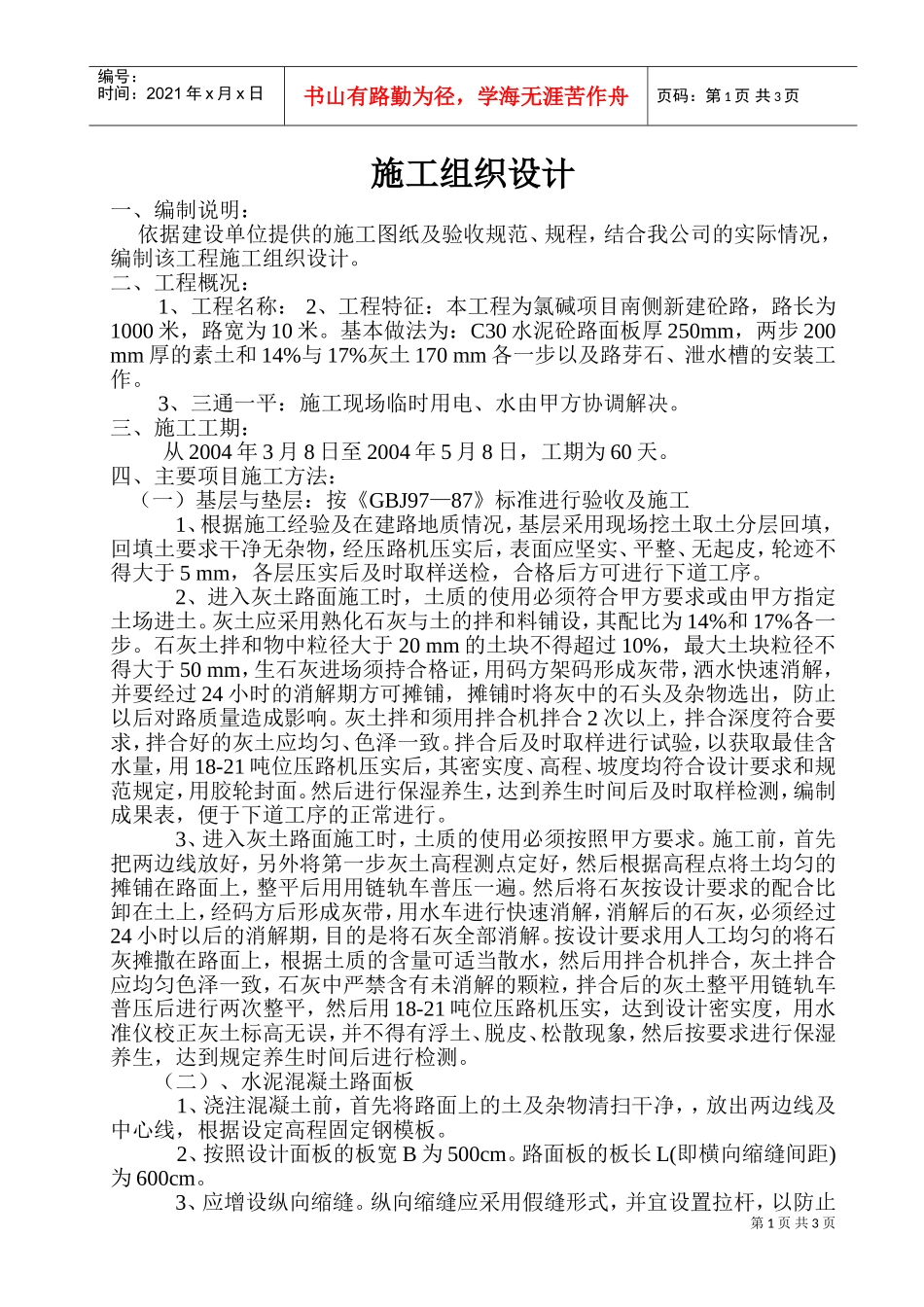

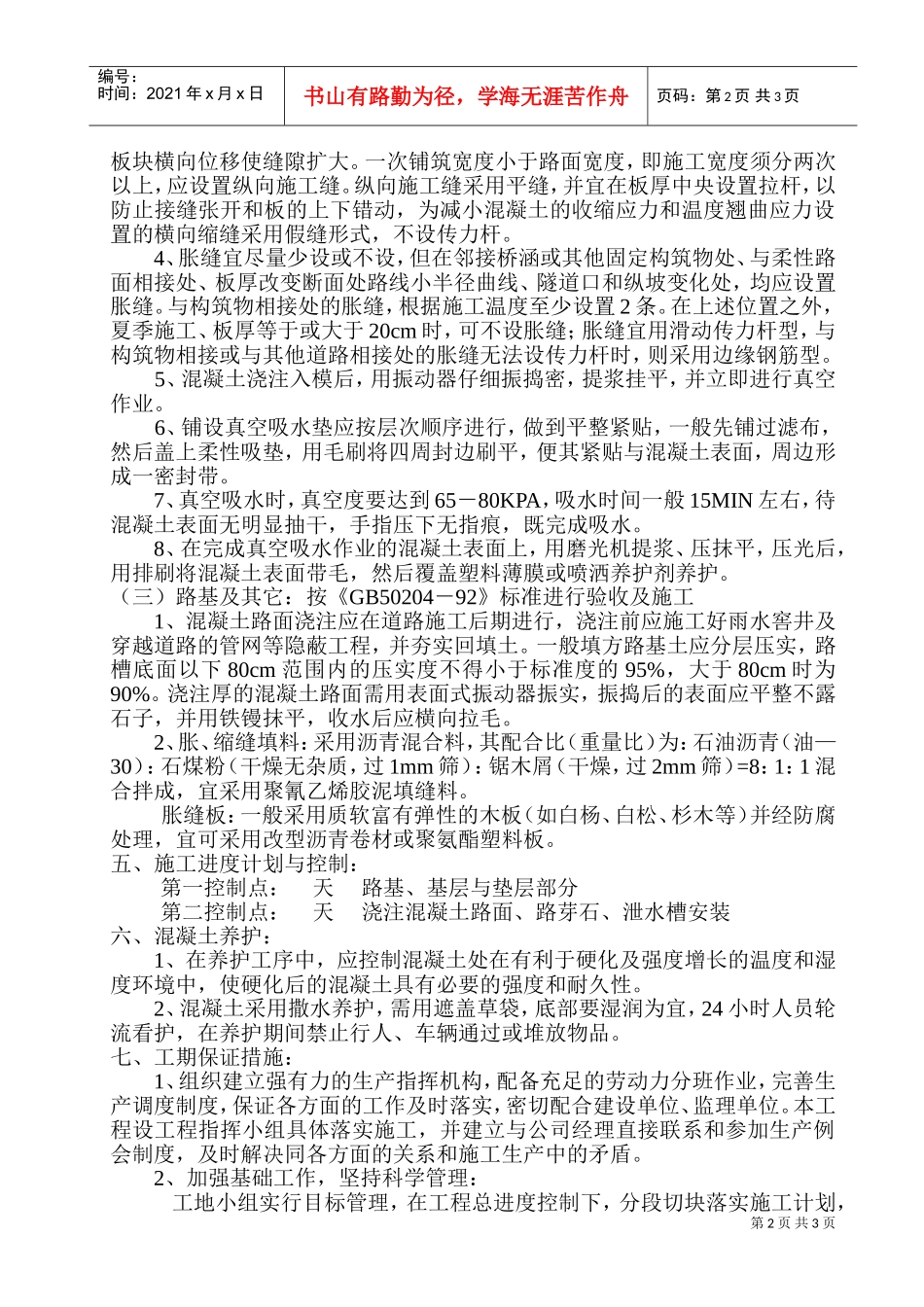

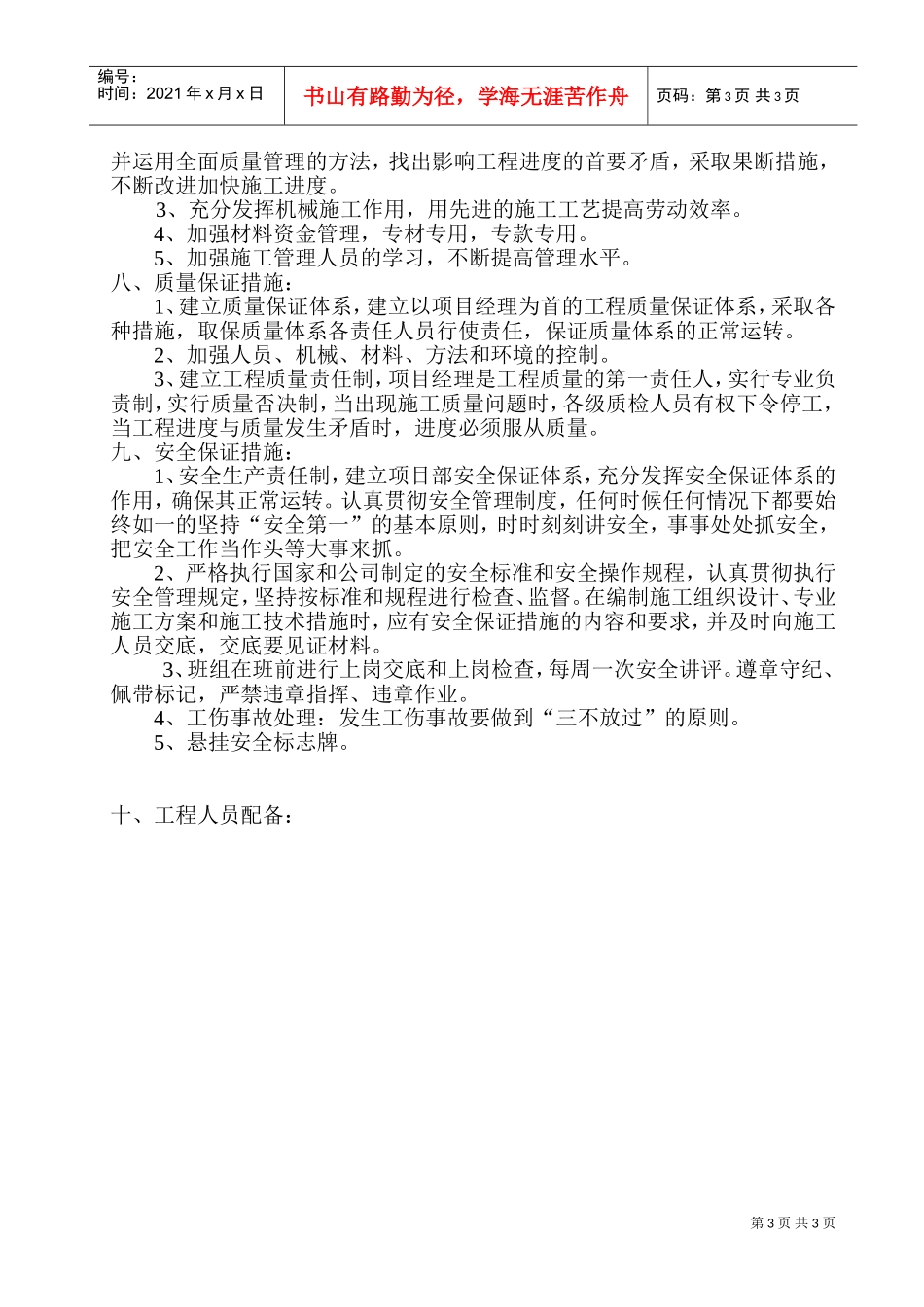

第1页共3页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共3页施工组织设计一、编制说明:依据建设单位提供的施工图纸及验收规范、规程,结合我公司的实际情况,编制该工程施工组织设计
二、工程概况:1、工程名称:2、工程特征:本工程为氯碱项目南侧新建砼路,路长为1000米,路宽为10米
基本做法为:C30水泥砼路面板厚250mm,两步200mm厚的素土和14%与17%灰土170mm各一步以及路芽石、泄水槽的安装工作
3、三通一平:施工现场临时用电、水由甲方协调解决
三、施工工期:从2004年3月8日至2004年5月8日,工期为60天
四、主要项目施工方法:(一)基层与垫层:按《GBJ97—87》标准进行验收及施工1、根据施工经验及在建路地质情况,基层采用现场挖土取土分层回填,回填土要求干净无杂物,经压路机压实后,表面应坚实、平整、无起皮,轮迹不得大于5mm,各层压实后及时取样送检,合格后方可进行下道工序
2、进入灰土路面施工时,土质的使用必须符合甲方要求或由甲方指定土场进土
灰土应采用熟化石灰与土的拌和料铺设,其配比为14%和17%各一步
石灰土拌和物中粒径大于20mm的土块不得超过10%,最大土块粒径不得大于50mm,生石灰进场须持合格证,用码方架码形成灰带,洒水快速消解,并要经过24小时的消解期方可摊铺,摊铺时将灰中的石头及杂物选出,防止以后对路质量造成影响
灰土拌和须用拌合机拌合2次以上,拌合深度符合要求,拌合好的灰土应均匀、色泽一致
拌合后及时取样进行试验,以获取最佳含水量,用18-21吨位压路机压实后,其密实度、高程、坡度均符合设计要求和规范规定,用胶轮封面
然后进行保湿养生,达到养生时间后及时取样检测,编制成果表,便于下道工序的正常进行
3、进入灰土路面施工时,土质的使用必须按照甲方要求
施工前,首先把两边线放好,另外将第一步灰土高程测点定
