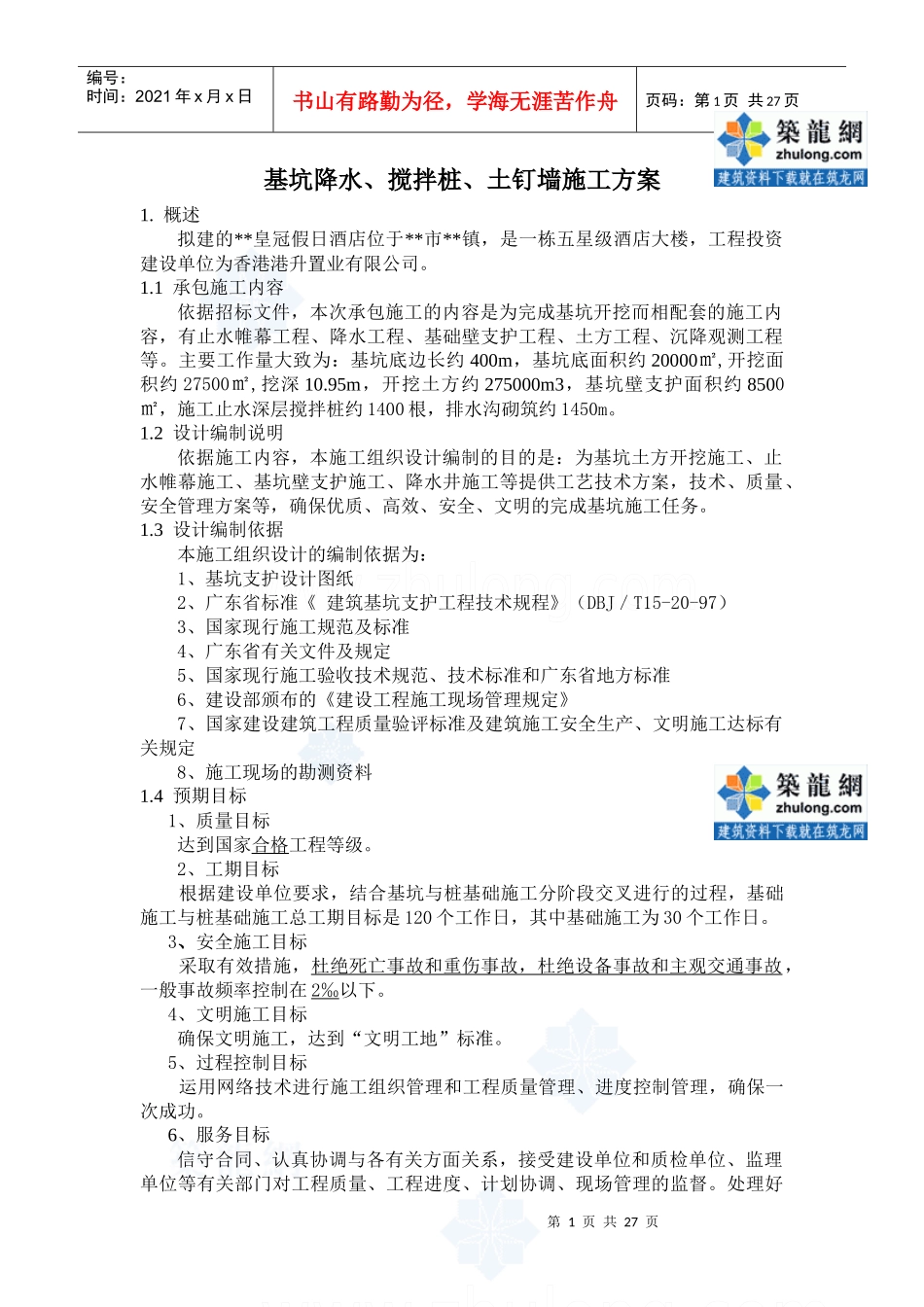

第1页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共27页基坑降水、搅拌桩、土钉墙施工方案1
概述拟建的**皇冠假日酒店位于**市**镇,是一栋五星级酒店大楼,工程投资建设单位为香港港升置业有限公司
1承包施工内容依据招标文件,本次承包施工的内容是为完成基坑开挖而相配套的施工内容,有止水帷幕工程、降水工程、基础壁支护工程、土方工程、沉降观测工程等
主要工作量大致为:基坑底边长约400m,基坑底面积约20000㎡,开挖面积约27500㎡,挖深10
95m,开挖土方约275000m3,基坑壁支护面积约8500㎡,施工止水深层搅拌桩约1400根,排水沟砌筑约1450m
2设计编制说明依据施工内容,本施工组织设计编制的目的是:为基坑土方开挖施工、止水帷幕施工、基坑壁支护施工、降水井施工等提供工艺技术方案,技术、质量、安全管理方案等,确保优质、高效、安全、文明的完成基坑施工任务
3设计编制依据本施工组织设计的编制依据为:1、基坑支护设计图纸2、广东省标准《建筑基坑支护工程技术规程》(DBJ/T15-20-97)3、国家现行施工规范及标准4、广东省有关文件及规定5、国家现行施工验收技术规范、技术标准和广东省地方标准6、建设部颁布的《建设工程施工现场管理规定》7、国家建设建筑工程质量验评标准及建筑施工安全生产、文明施工达标有关规定8、施工现场的勘测资料1
4预期目标1、质量目标达到国家合格工程等级
2、工期目标根据建设单位要求,结合基坑与桩基础施工分阶段交叉进行的过程,基础施工与桩基础施工总工期目标是120个工作日,其中基础施工为30个工作日
3、安全施工目标采取有效措施,杜绝死亡事故和重伤事故,杜绝设备事故和主观交通事故,一般事故频率控制在2‰以下
4、文明施工目标确保文明施工,达到“文明工地”标准

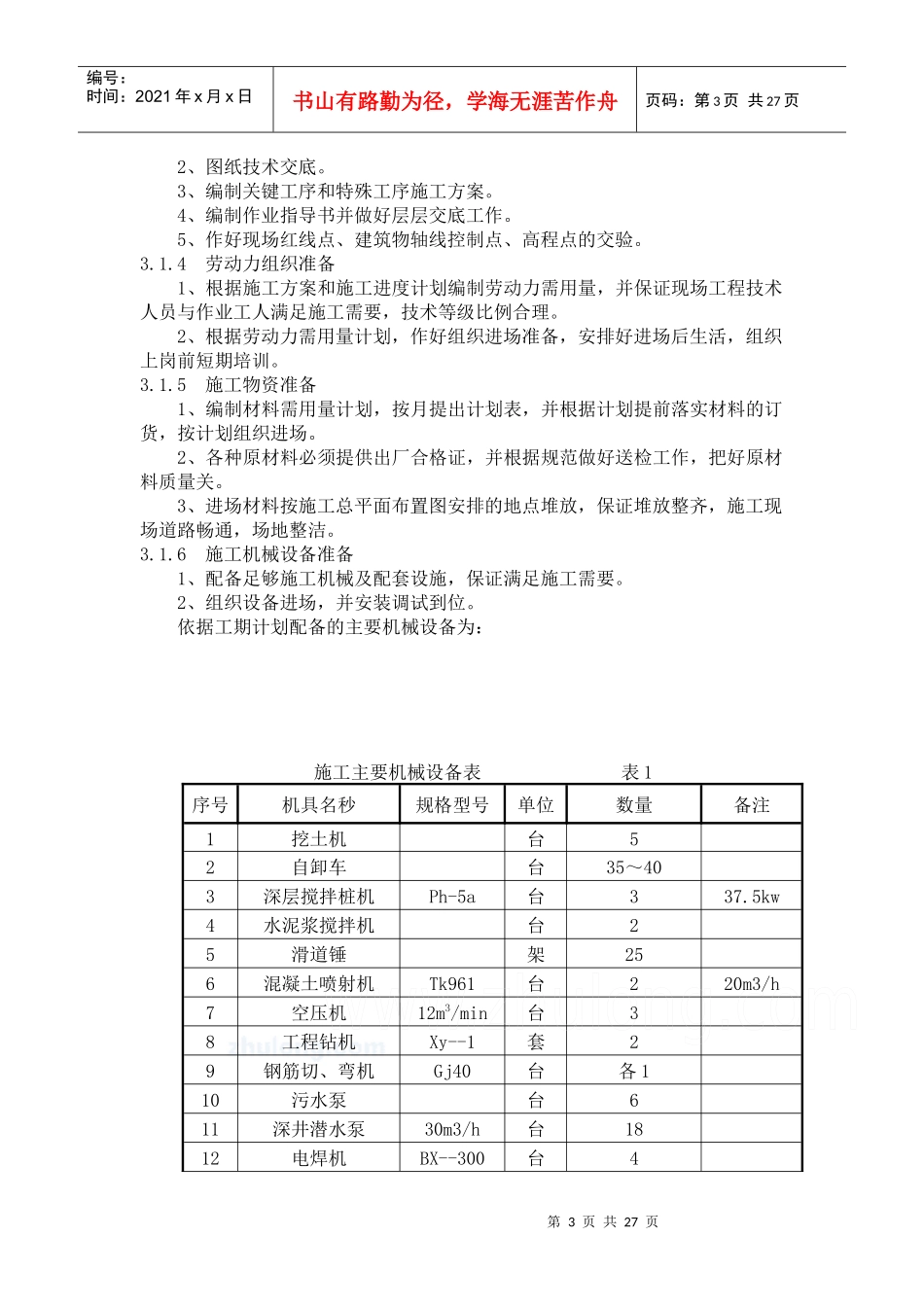

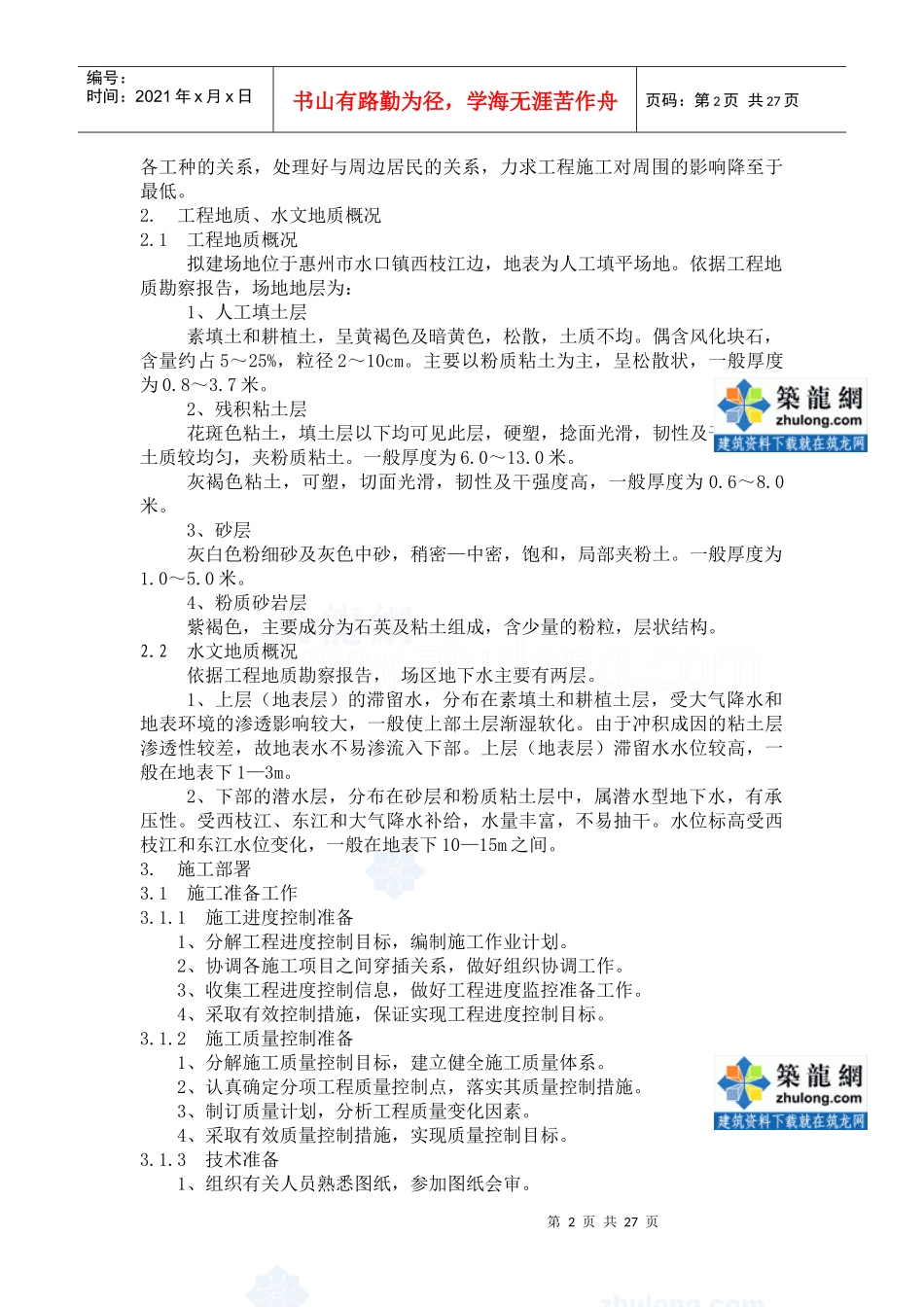

5、过程控制目标运用网络技术进行施工组
