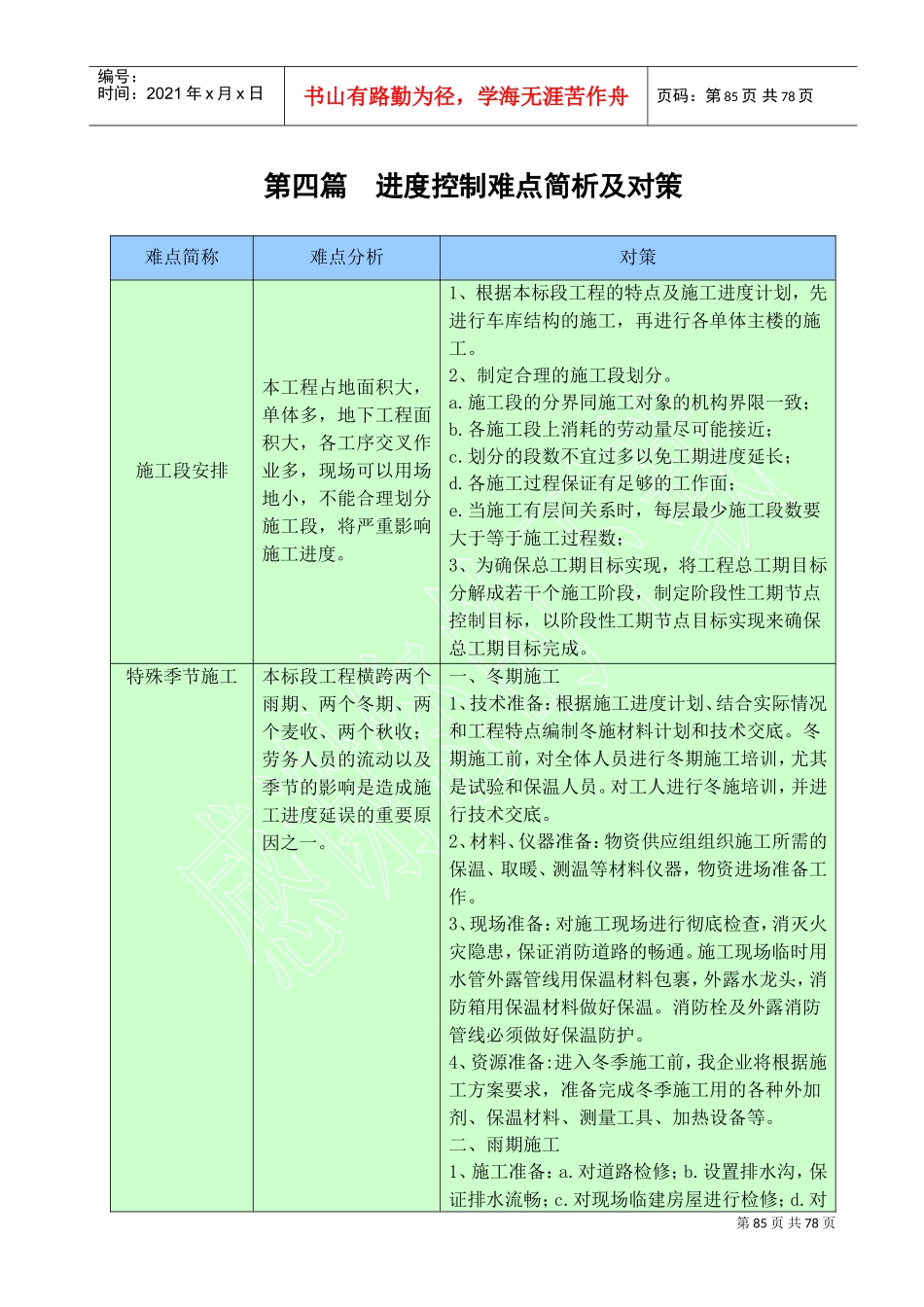

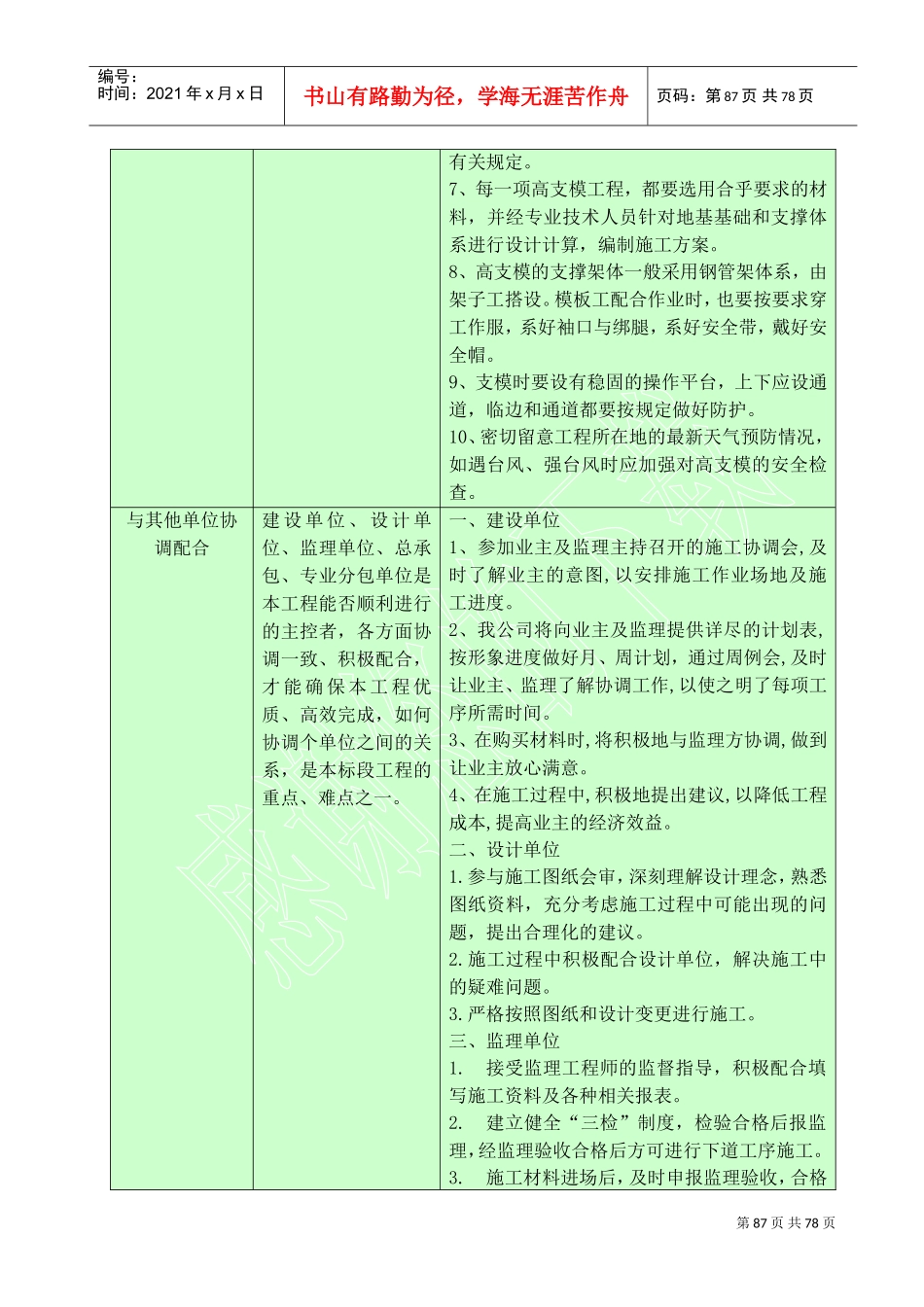

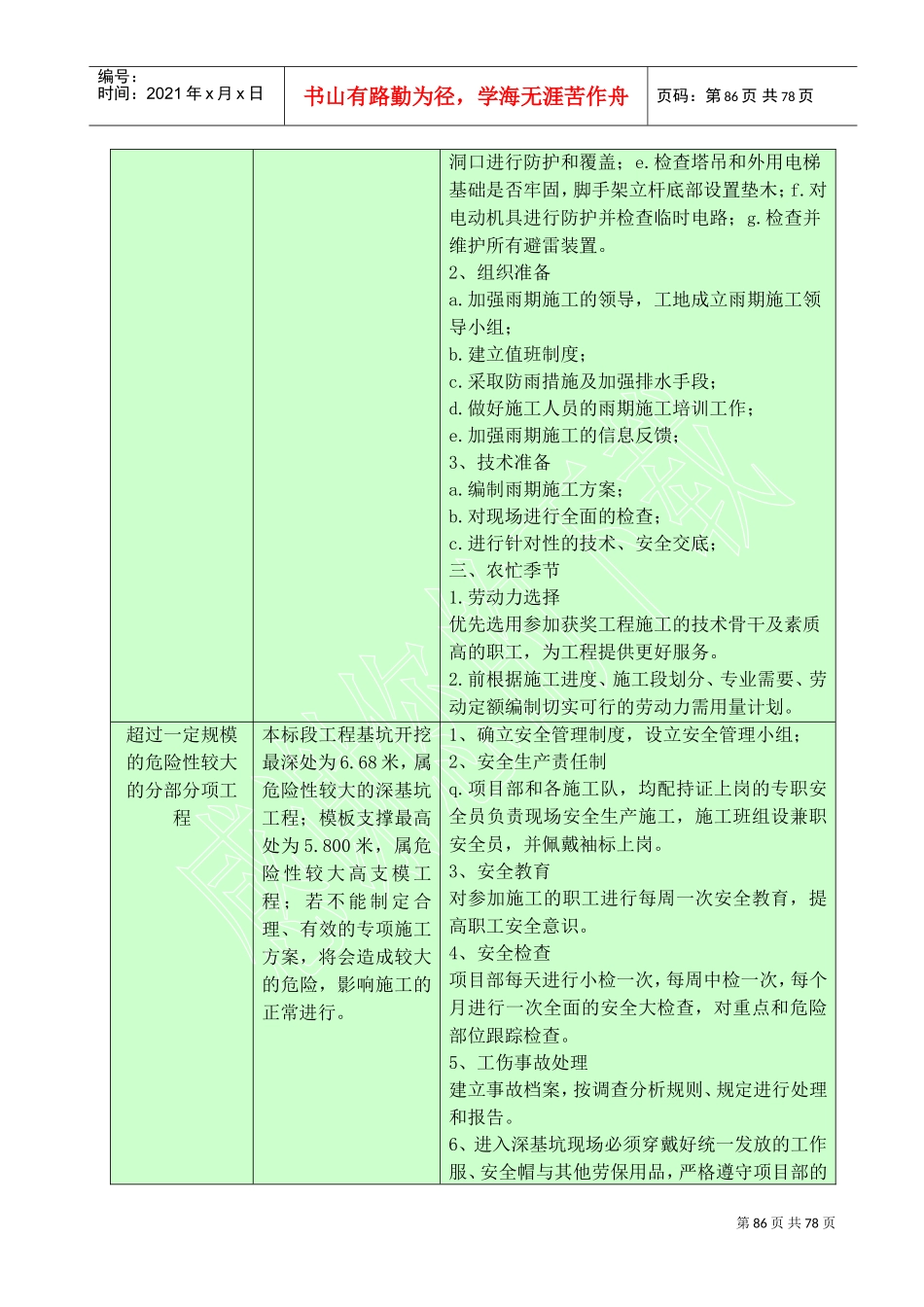

第85页共78页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第85页共78页第四篇进度控制难点简析及对策难点简称难点分析对策施工段安排本工程占地面积大,单体多,地下工程面积大,各工序交叉作业多,现场可以用场地小,不能合理划分施工段,将严重影响施工进度。1、根据本标段工程的特点及施工进度计划,先进行车库结构的施工,再进行各单体主楼的施工。2、制定合理的施工段划分。a.施工段的分界同施工对象的机构界限一致;b.各施工段上消耗的劳动量尽可能接近;c.划分的段数不宜过多以免工期进度延长;d.各施工过程保证有足够的工作面;e.当施工有层间关系时,每层最少施工段数要大于等于施工过程数;3、为确保总工期目标实现,将工程总工期目标分解成若干个施工阶段,制定阶段性工期节点控制目标,以阶段性工期节点目标实现来确保总工期目标完成。特殊季节施工本标段工程横跨两个雨期、两个冬期、两个麦收、两个秋收;劳务人员的流动以及季节的影响是造成施工进度延误的重要原因之一。一、冬期施工1、技术准备:根据施工进度计划、结合实际情况和工程特点编制冬施材料计划和技术交底。冬期施工前,对全体人员进行冬期施工培训,尤其是试验和保温人员。对工人进行冬施培训,并进行技术交底。2、材料、仪器准备:物资供应组组织施工所需的保温、取暖、测温等材料仪器,物资进场准备工作。3、现场准备:对施工现场进行彻底检查,消灭火灾隐患,保证消防道路的畅通。施工现场临时用水管外露管线用保温材料包裹,外露水龙头,消防箱用保温材料做好保温。消防栓及外露消防管线必须做好保温防护。4、资源准备:进入冬季施工前,我企业将根据施工方案要求,准备完成冬季施工用的各种外加剂、保温材料、测量工具、加热设备等。二、雨期施工1、施工准备:a.对道路检修;b.设置排水沟,保证排水流畅;c.对现场临建房屋进行检修;d.对第86页共78页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第86页共78页洞口进行防护和覆盖;e.检查塔吊和外用电梯基础是否牢固,脚手架立杆底部设置垫木;f.对电动机具进行防护并检查临时电路;g.检查并维护所有避雷装置。2、组织准备a.加强雨期施工的领导,工地成立雨期施工领导小组;b.建立值班制度;c.采取防雨措施及加强排水手段;d.做好施工人员的雨期施工培训工作;e.加强雨期施工的信息反馈;3、技术准备a.编制雨期施工方案;b.对现场进行全面的检查;c.进行针对性的技术、安全交底;三、农忙季节1.劳动力选择优先选用参加获奖工程施工的技术骨干及素质高的职工,为工程提供更好服务。2.前根据施工进度、施工段划分、专业需要、劳动定额编制切实可行的劳动力需用量计划。超过一定规模的危险性较大的分部分项工程本标段工程基坑开挖最深处为6.68米,属危险性较大的深基坑工程;模板支撑最高处为5.800米,属危险性较大高支模工程;若不能制定合理、有效的专项施工方案,将会造成较大的危险,影响施工的正常进行。1、确立安全管理制度,设立安全管理小组;2、安全生产责任制q.项目部和各施工队,均配持证上岗的专职安全员负责现场安全生产施工,施工班组设兼职安全员,并佩戴袖标上岗。3、安全教育对参加施工的职工进行每周一次安全教育,提高职工安全意识。4、安全检查项目部每天进行小检一次,每周中检一次,每个月进行一次全面的安全大检查,对重点和危险部位跟踪检查。5、工伤事故处理建立事故档案,按调查分析规则、规定进行处理和报告。6、进入深基坑现场必须穿戴好统一发放的工作服、安全帽与其他劳保用品,严格遵守项目部的第87页共78页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第87页共78页有关规定。7、每一项高支模工程,都要选用合乎要求的材料,并经专业技术人员针对地基基础和支撑体系进行设计计算,编制施工方案。8、高支模的支撑架体一般采用钢管架体系,由架子工搭设。模板工配合作业时,也要按要求穿工作服,系好袖口与绑腿,系好安全带,戴好安全帽。9、支模时要设有稳固的操作平台,上下应设通道,临边和通道都要按规定做好防护。10、密切留意工程所在地的最新天气预防情况...
