1福建XXXXX市水美城市一期工程ZADJ4+000~ZADJ5+354
12左岸及岛屿生态石笼施工方案XXXX有限公司2018年3月23日目录第一章工程概况--—-—--————-—--———---——---—---——--1第二章施工部署——--—----—-——--—---—-—------—-—-——112第三章主要施工方法-—--—-———-—----—------—-------5第四章技术质量保证措施——--———-—---——--—--—--——--————-—10第五章安全文明施工、环境保护措施-----—11—————-———--—-—第一章工程概况1、项目概述:福建南平XXXX“水美城市”一期工程
工程内容主要包括新建堤防约5
11公里、改造堤防4
86公里,河道疏浚、新建生态潜坝2座、新建排水口15座,景观绿化等
本工程主要水工建筑物级别为3级,临时建筑物级别为5级,防洪标准为重现期30年一遇
本方案针对左岸堤防桩号约ZADD4+000至下游堤防改造终点ZADJ5+354
12的堤脚及5、6、7岛屿围护施工方案进行组织设计

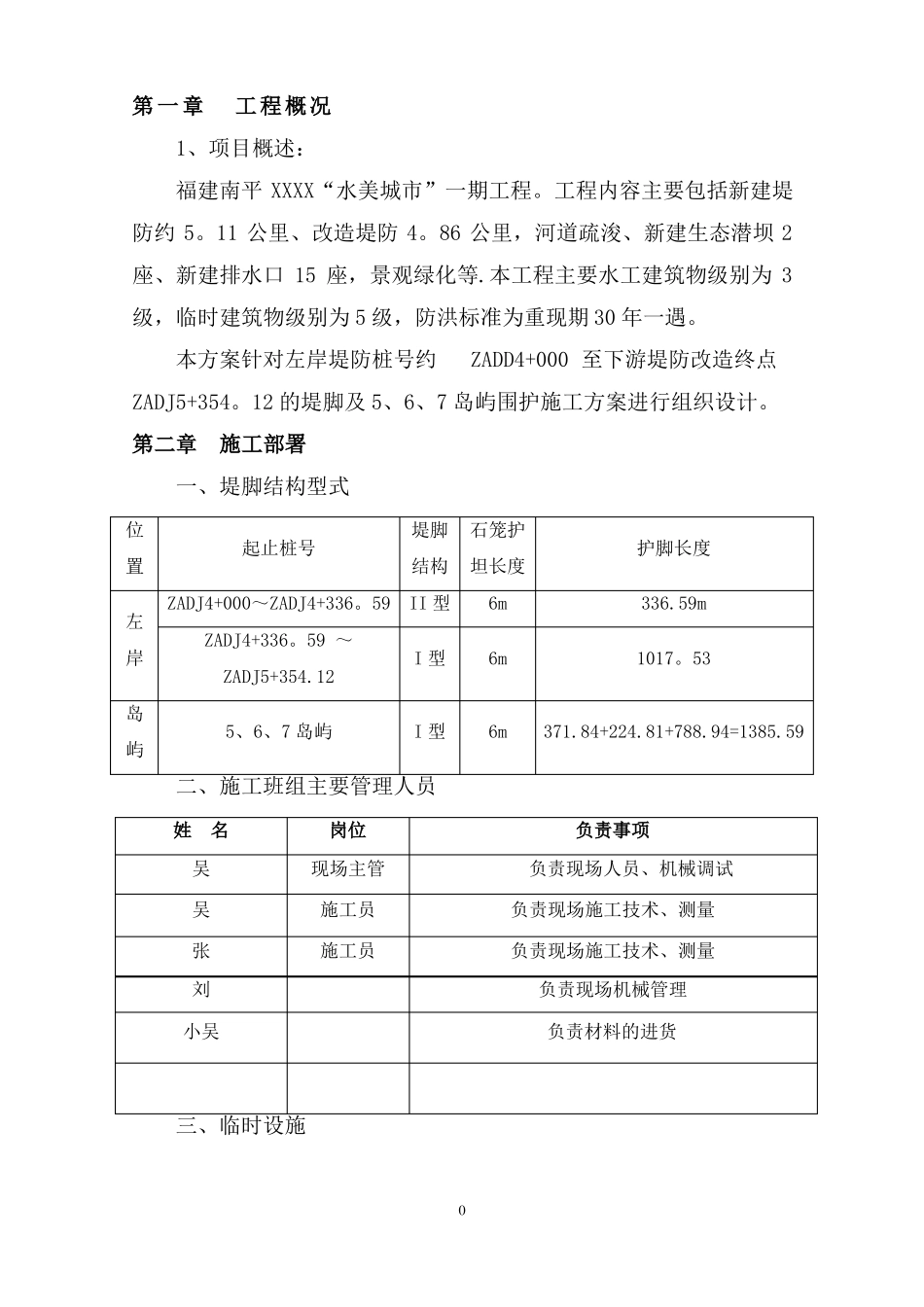

第二章施工部署一、堤脚结构型式位置左岸岛屿起止桩号堤脚石笼护护脚长度336
59m1017
53结构坦长度6m6mZADJ4+000~ZADJ4+336
59II型ZADJ4+336
59~ZADJ5+354
125、6、7岛屿I型I型6m371
84+224
81+788
94=1385
59二、施工班组主要管理人员姓名吴吴张刘小吴岗位现场主管施工员施工员负责事项负责现场人员、机械调试负责现场施工技术、测量负责现场施工技术、测量负责现场机械管理负责材料的进货三、临时设施0施工人员生活区设置在XX村,租用当地民房面积约600m2
拟在梅溪大桥下左岸设置一座约20m2现场办公室,采用活动板房结构
临时用电接驳自业主方提供的接线端,并
