目录第一章工程概况第二章质量控制手段、消除通病措施第三章施工组织部署,安全、文明施工措施第四章投标工期、施工网络进度计划,形象进度控制及确保工期措施第五章劳动力、大型机械和周转材料投入、安排第六章苗木成活率的承诺及成活保证措施第七章安全施工保证措施第八章各专业工程配合及协调措施第九章技术标中有必要说明的其他内容第一章工程概况一、土建部分由北侧设备用房、地下商业街、2#楼梯及2#、2a#自动扶梯基础组成
二、市政部分由中心广场、地下商业街、蝉河南岸、蝉河北岸组成
三、苗木绿化部分由中心广场、1号跌水池、3号台阶、蝉河南岸、蝉河北岸组成
四、安装工程由蝉河南岸、蝉河北岸的电气照明和给排水工程组成
本工程业主要求施工工期为240日历天,质量标准为合格
第二章质量控制手段、消除通病措施在本工程的施工过程中我们重点以质量管理,质量保证体系,施工工艺和现场施工管理上采取相应措施,确保实现质量目标

一、质量目标:确保瓯江杯,争创钱江杯二、质量体系1、建立项目部质量保证体系,实行项目质量负责制,项目经理为工程质量第一责任人,各岗位人根据各自质量职责对项目经理负责
2、为保证质量体系的正常运作,项目部成立质量管理小组,由项目经理任组长,项目技术负责为副组长,班级骨干和工人为组员成立QC小组,对技术重点和难题进行攻关
3、由公司授权质量负责代表公司管理部门行使权力,对工程质量情况具有一票否决权,未经质量检测许可并签发认可记录或文件的成品、原材料均不能转入施工或下道工序
4、项目经理按照本工程确定的质量目标和要求,根据公司项目法规定,与公司总经理或管理者代表签订质量合同,实行奖罚制度,达到质量目标有奖,达不到则重罚
三、分项工程检查由施工员组织,重要工程由项目经理组织,施工班组长共同进行检查
并填写各类《分项工程质量检验评定表》,交质检员核定

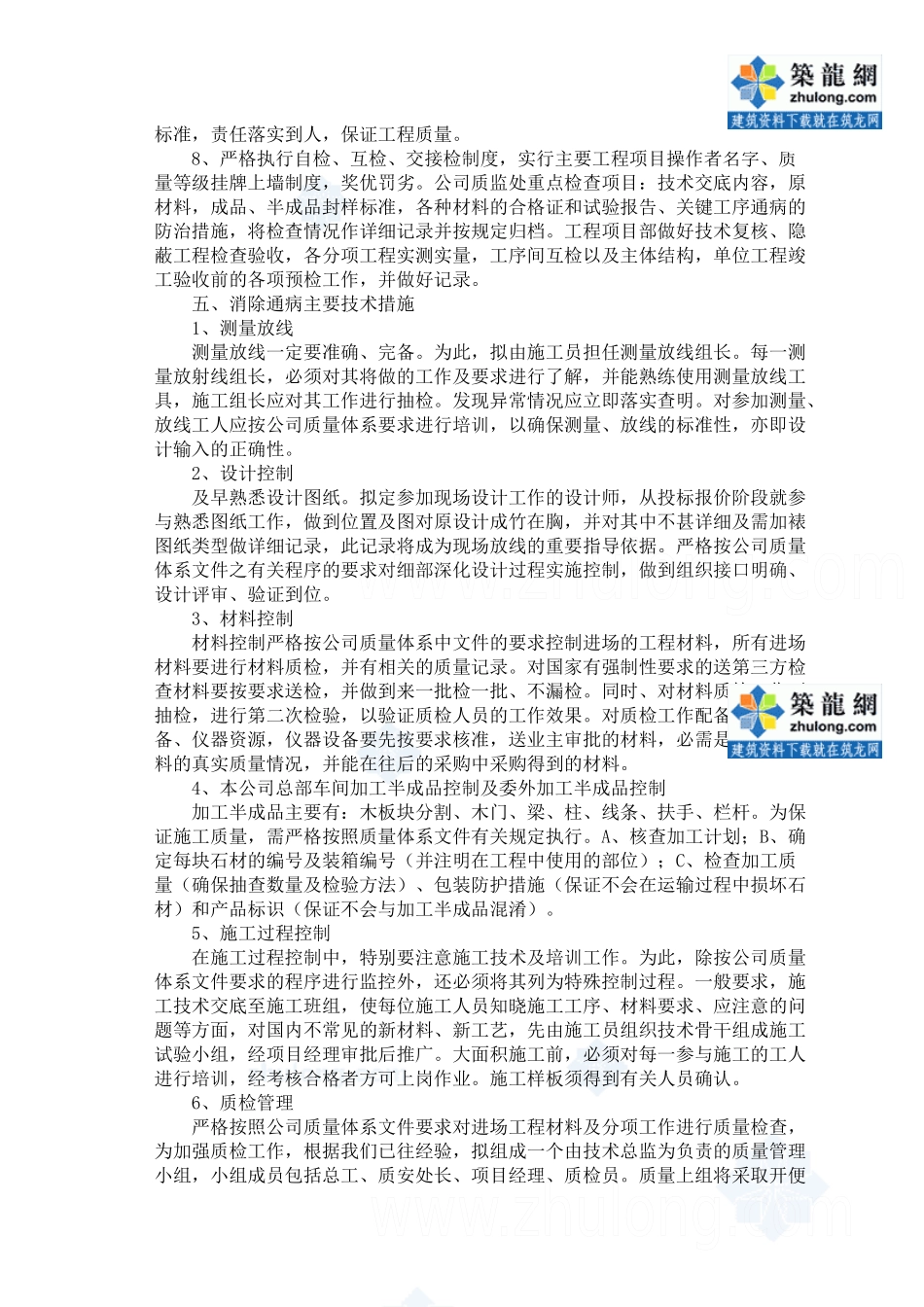

1、操作工人(自检、互检、交接检)施工班长和施工员领
