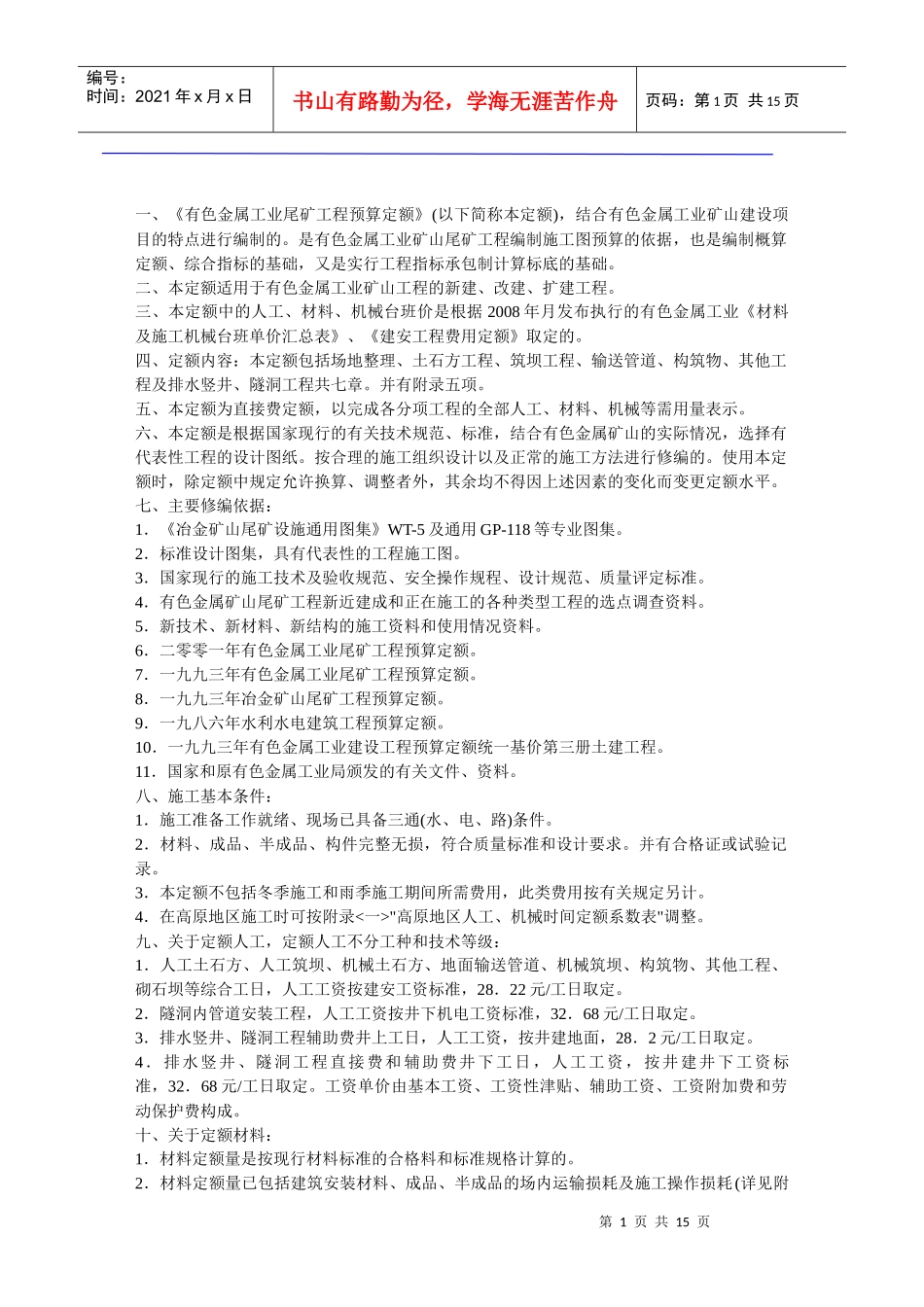

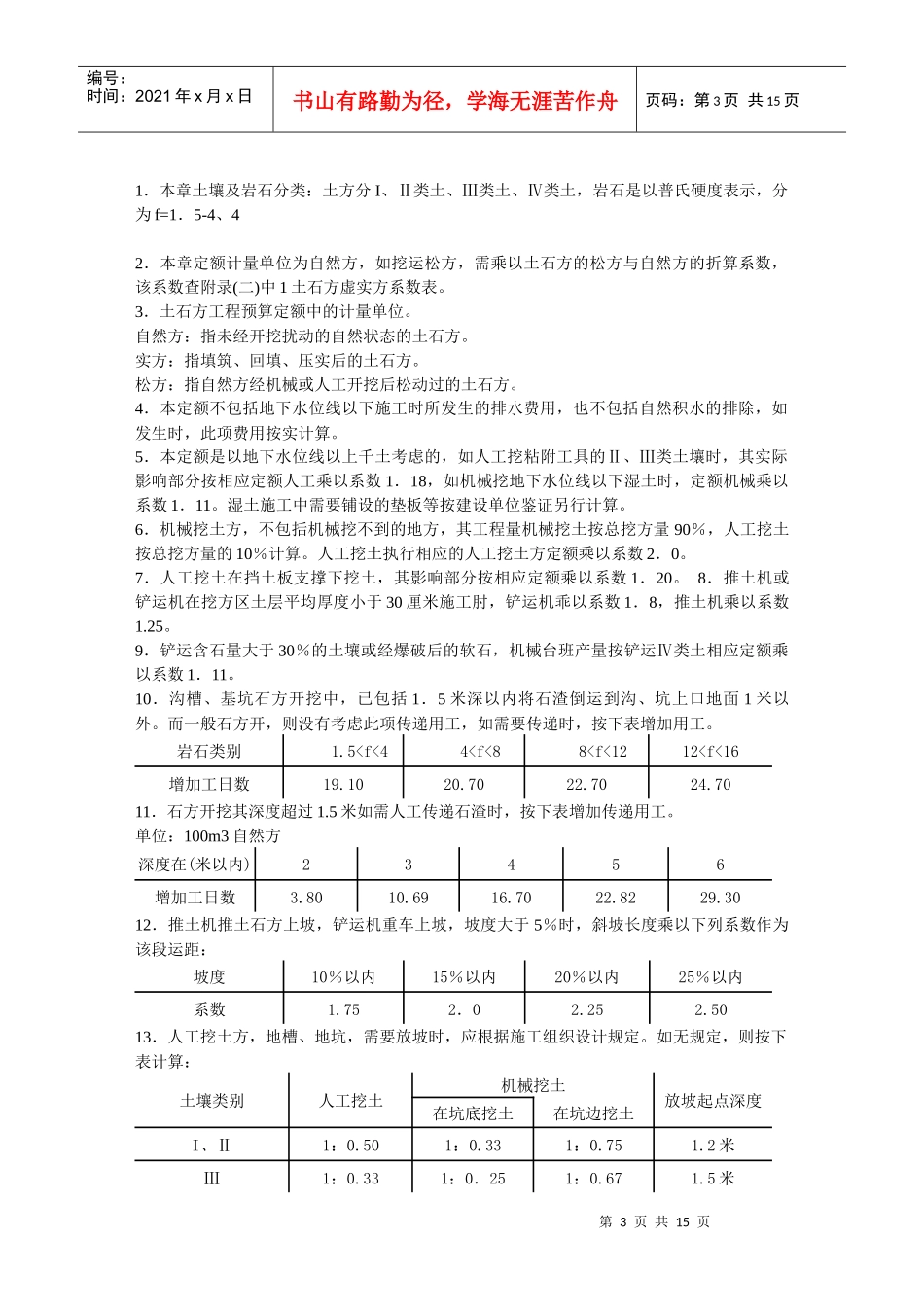

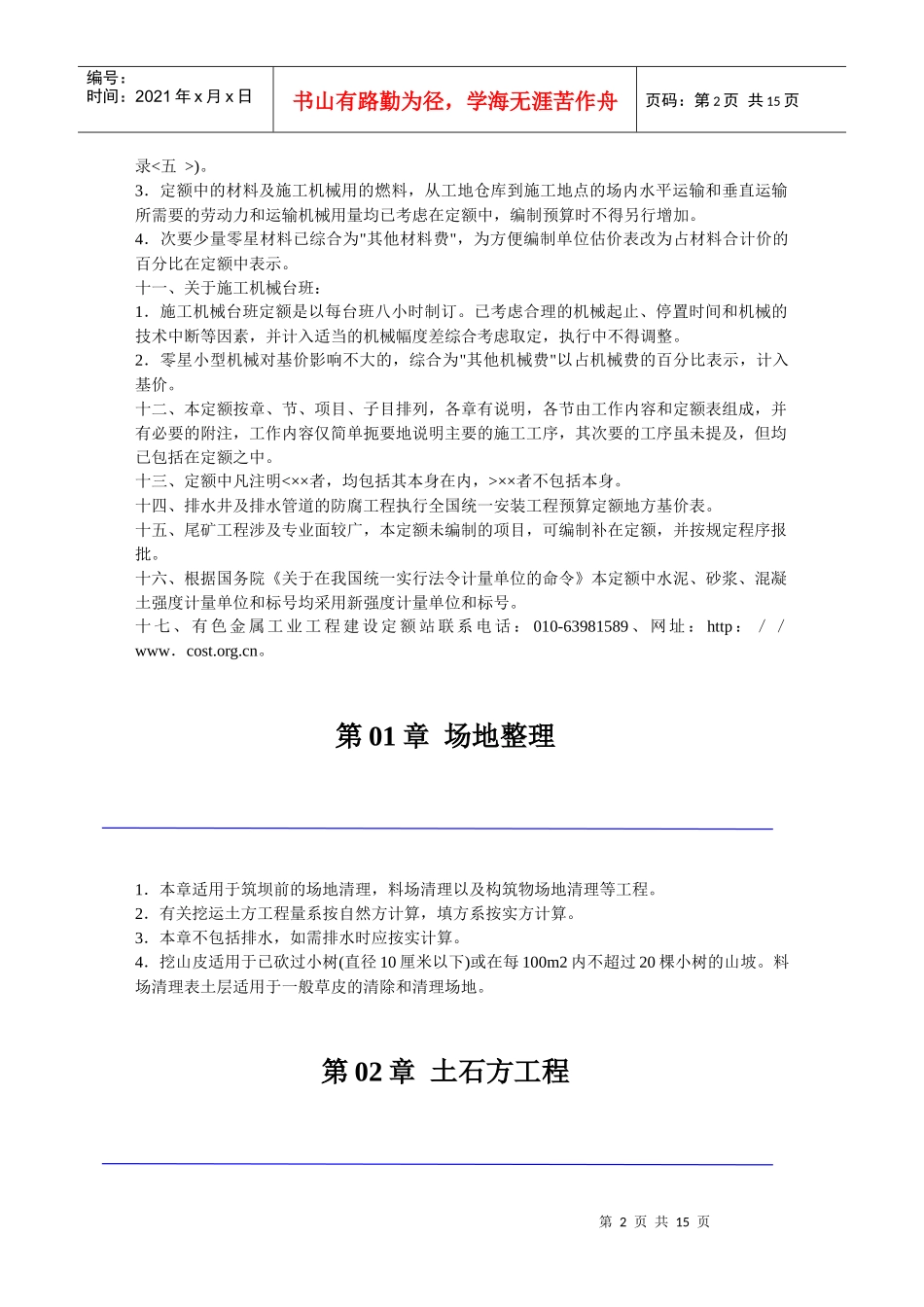

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页一、《有色金属工业尾矿工程预算定额》(以下简称本定额),结合有色金属工业矿山建设项目的特点进行编制的。是有色金属工业矿山尾矿工程编制施工图预算的依据,也是编制概算定额、综合指标的基础,又是实行工程指标承包制计算标底的基础。二、本定额适用于有色金属工业矿山工程的新建、改建、扩建工程。三、本定额中的人工、材料、机械台班价是根据2008年月发布执行的有色金属工业《材料及施工机械台班单价汇总表》、《建安工程费用定额》取定的。四、定额内容:本定额包括场地整理、土石方工程、筑坝工程、输送管道、构筑物、其他工程及排水竖井、隧洞工程共七章。并有附录五项。五、本定额为直接费定额,以完成各分项工程的全部人工、材料、机械等需用量表示。六、本定额是根据国家现行的有关技术规范、标准,结合有色金属矿山的实际情况,选择有代表性工程的设计图纸。按合理的施工组织设计以及正常的施工方法进行修编的。使用本定额时,除定额中规定允许换算、调整者外,其余均不得因上述因素的变化而变更定额水平。七、主要修编依据:1.《冶金矿山尾矿设施通用图集》WT-5及通用GP-118等专业图集。2.标准设计图集,具有代表性的工程施工图。3.国家现行的施工技术及验收规范、安全操作规程、设计规范、质量评定标准。4.有色金属矿山尾矿工程新近建成和正在施工的各种类型工程的选点调查资料。5.新技术、新材料、新结构的施工资料和使用情况资料。6.二零零一年有色金属工业尾矿工程预算定额。7.一九九三年有色金属工业尾矿工程预算定额。8.一九九三年冶金矿山尾矿工程预算定额。9.一九八六年水利水电建筑工程预算定额。10.一九九三年有色金属工业建设工程预算定额统一基价第三册土建工程。11.国家和原有色金属工业局颁发的有关文件、资料。八、施工基本条件:1.施工准备工作就绪、现场已具备三通(水、电、路)条件。2.材料、成品、半成品、构件完整无损,符合质量标准和设计要求。并有合格证或试验记录。3.本定额不包括冬季施工和雨季施工期间所需费用,此类费用按有关规定另计。4.在高原地区施工时可按附录<一>"高原地区人工、机械时间定额系数表"调整。九、关于定额人工,定额人工不分工种和技术等级:1.人工土石方、人工筑坝、机械土石方、地面输送管道、机械筑坝、构筑物、其他工程、砌石坝等综合工日,人工工资按建安工资标准,28.22元/工日取定。2.隧洞内管道安装工程,人工工资按井下机电工资标准,32.68元/工日取定。3.排水竖井、隧洞工程辅助费井上工日,人工工资,按井建地面,28.2元/工日取定。4.排水竖井、隧洞工程直接费和辅助费井下工日,人工工资,按井建井下工资标准,32.68元/工日取定。工资单价由基本工资、工资性津贴、辅助工资、工资附加费和劳动保护费构成。十、关于定额材料:1.材料定额量是按现行材料标准的合格料和标准规格计算的。2.材料定额量已包括建筑安装材料、成品、半成品的场内运输损耗及施工操作损耗(详见附第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页录<五>)。3.定额中的材料及施工机械用的燃料,从工地仓库到施工地点的场内水平运输和垂直运输所需要的劳动力和运输机械用量均已考虑在定额中,编制预算时不得另行增加。4.次要少量零星材料已综合为"其他材料费",为方便编制单位估价表改为占材料合计价的百分比在定额中表示。十一、关于施工机械台班:1.施工机械台班定额是以每台班八小时制订。已考虑合理的机械起止、停置时间和机械的技术中断等因素,并计入适当的机械幅度差综合考虑取定,执行中不得调整。2.零星小型机械对基价影响不大的,综合为"其他机械费"以占机械费的百分比表示,计入基价。十二、本定额按章、节、项目、子目排列,各章有说明,各节由工作内容和定额表组成,并有必要的附注,工作内容仅简单扼要地说明主要的施工工序,其次要的工序虽未提及,但均已包括在定额之中。十三、定额中凡注明<××者,均包括其本身在内,>××者不包括本身。十四、排水...
