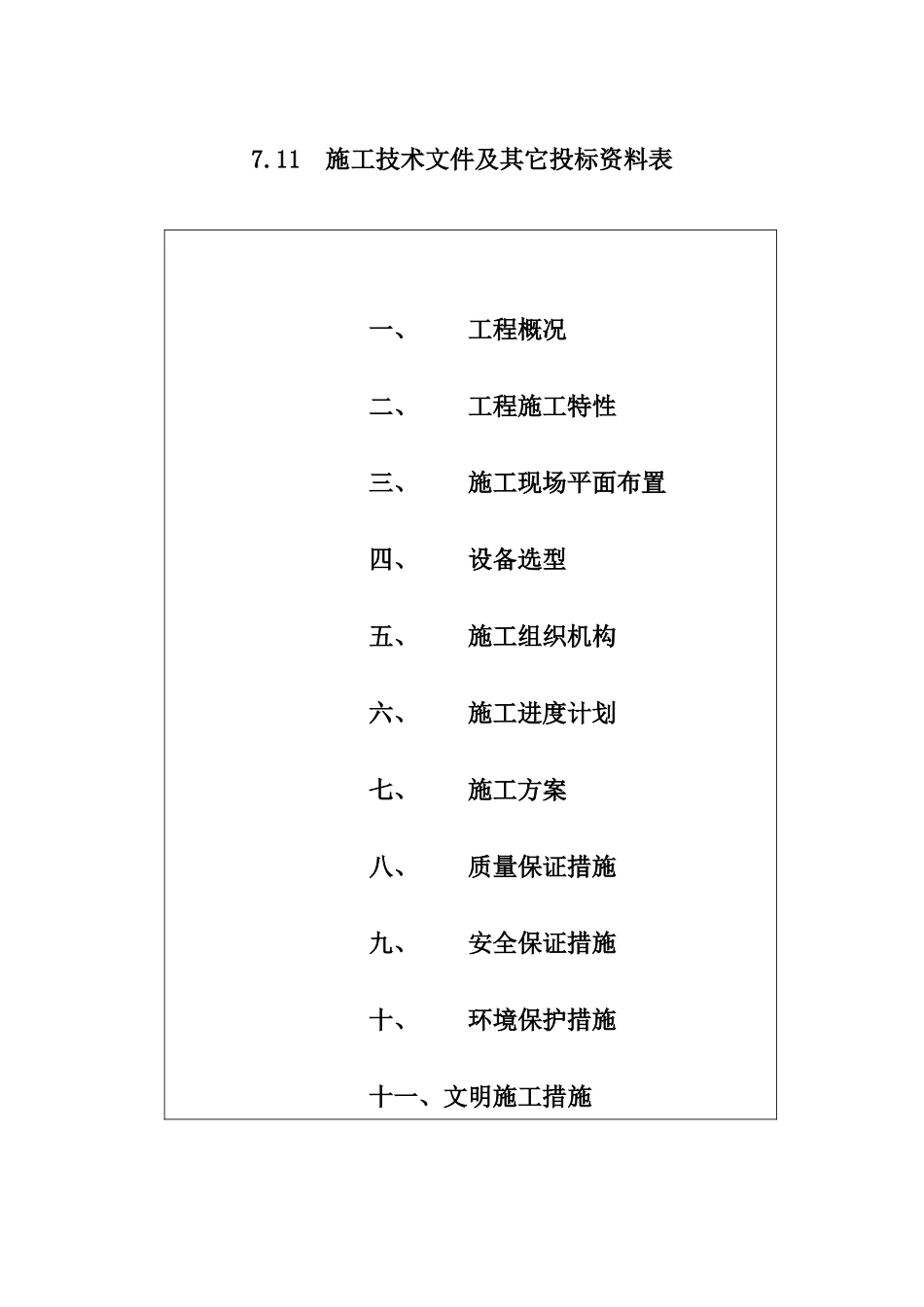

7.11施工技术文件及其它投标资料表一、工程概况二、工程施工特性三、施工现场平面布置四、设备选型五、施工组织机构六、施工进度计划七、施工方案八、质量保证措施九、安全保证措施十、环境保护措施十一、文明施工措施第3页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共27页一、工程概况1、工程简介华阳河蓄洪区位于长江中下游结合部的北岸,跨鄂、皖两省21.68m高程(吴淞零点)以下面积1721km2,其中安徽省内1565km2(含华阳河五大湖泊面积814km2),定居人口42.81万人(97年人口数字),区内现有耕地面积3.72万公顷,涉及宿松、望江、太湖三县以及华阳河农场、九成监狱分局两个县级单位。湖内部分港道淤阻严重,难以做到汛前充分腾空湖泊、汛后及时排泄湖水入江,华阳河河湖清淤疏浚一期工程已对淤塞严重的筑墩等10处进行了清淤疏浚。本工程即华阳河河湖清淤疏浚(二期)工程涉及安庆市的宿松县和九成监狱管理分局。包括下长河段清淤疏浚长1.56km、宽200m、方量39.858万m3,西湖圩段围堤脚加固长3km、宽200m、方量11.388万m3。工程计划2003年2月28日开工,2003年5月28日完工。2、水文条件和工程地质条件本工程区属亚热带季风气候区,多年平均雨量1212.6mm,多年平均气温16.5℃,多年平均无霜期247天,多年平均最大风速2.9~13.7m/s,湖区多年平均水位12.77m。工程所涉及的地貌单元主要为沿江丘陵高岗地、河湖及长江冲积平原。丘陵高岗地主要由第三系紫红色细砂岩、泥质页岩及第四系Q2网纹状红粘土和Q1砂砾石层组成;平原圩区由长江冲洪积和湖积的第四系松散层组成,主要地层为粘土、粉质粘土和壤土组成;河湖湖底普遍有一层薄层淤泥质软粘土沉积。工程区地层土体分为三类:网纹状红粘土、一般粘性土、淤质类土。本区地震基本烈度为Ⅵ度。3、对外交通条件第4页共27页第3页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共27页工程区紧临长江,有华阳船闸与长江相连,水路交通便利,华阳船闸最大有效通航宽度12m,最大吃水深度2.25m,当华阳段江水位高于18m时,船闸停止通航。另外,陆路有戏蓉高速公路从境内通过。工程建设所需一般的设备、材料均可顺利抵达工地。二、工程施工特性本工程包括疏浚土方开挖和陆上铲运机土方开挖,两个工地相距60~70km。需设置两个营地进行施工管理。本工程疏浚开挖方量约39.858万方,实际挖泥施工只有75天左右(除去设备工作面转移、日常必要的保养,以及排泥管出水口的交替变换等),考虑80%的设备保证率,日均疏挖强度约为:63000m3/天;本工程最大管线长度达2300米,且沿途需设置路漫、搭设支撑架等。三、施工现场平面布置1、施工现场平面布置原则1.1、尽量减少施工用地,不占农田,使平面布置紧凑合理。1.2、各种生产生活设施应便于工人的生产、生活和交通。1.3、满足安全防火和劳动保护的要求。1.4、生产、生活设施的布置满足环境保护要求。2、施工区布置根据工期和工程量的要求,配备1艘1200型绞吸式挖泥船及其辅助设备进行下长河段河道清淤疏浚,配备15辆2.5m3铲运机进行西湖圩段围堤脚加固施工(见施工平面布置图)。3、营地布置本工程下长河段与西湖圩段距离60~70km,主要工程量集中在下长河段。因此本工程主营地和第一分营地设在下长河段的九成农场一分厂附近;第二分营地布置在已加固的西湖圩段围堤堤脚上。主营地第5页共27页第4页共27页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共27页租用民房,分营地拟搭建活动板房,解决生活及住宿,条件允许的情况下可租赁当地民房。4、堆场和退水口布置本工程使用的堆场和退水口由业主组织人员进行施工,堆场和退水口位置见施工平面布置图。5、排泥管线布置陆上排泥管线布置:在疏浚区与吹填区之间的漫滩上有一子堤主围堤相连,岸管沿子堤和主围堤布置,在子堤和主围堤交接处接一节三通管,主管线为φ450×6000钢管,最长为2300m,最短为1600m;排泥主管线进入堆场后,根据排泥场地形,布置一定数量的带有平板闸阀的三通管,并通过三通管架设排泥支管线进入排泥场内部。排泥支管线出水口的布置原则是:(1)尽...
