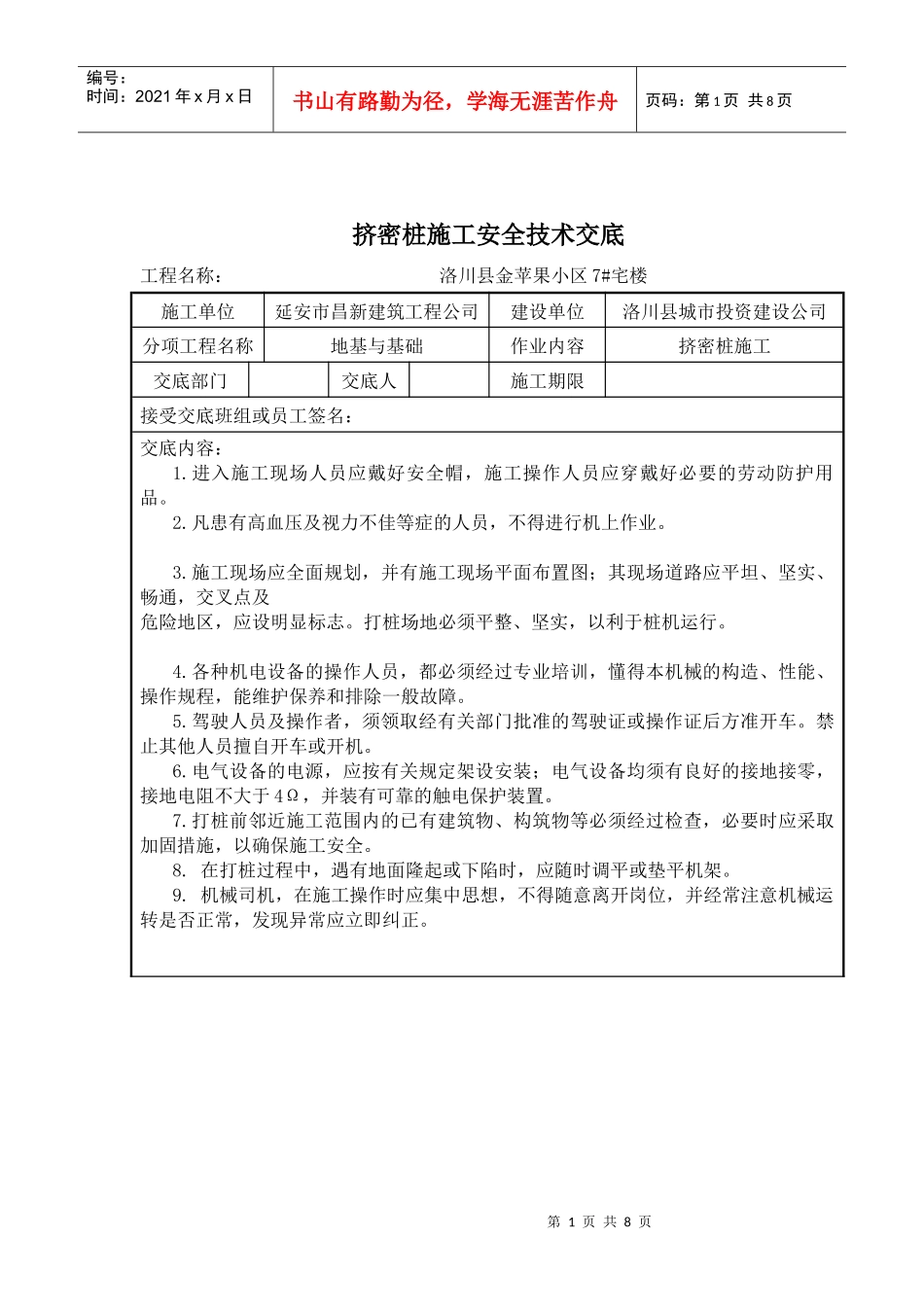

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页挤密桩施工安全技术交底工程名称:洛川县金苹果小区7#宅楼施工单位延安市昌新建筑工程公司建设单位洛川县城市投资建设公司分项工程名称地基与基础作业内容挤密桩施工交底部门交底人施工期限接受交底班组或员工签名:交底内容:1
进入施工现场人员应戴好安全帽,施工操作人员应穿戴好必要的劳动防护用品
凡患有高血压及视力不佳等症的人员,不得进行机上作业
施工现场应全面规划,并有施工现场平面布置图;其现场道路应平坦、坚实、畅通,交叉点及危险地区,应设明显标志
打桩场地必须平整、坚实,以利于桩机运行
各种机电设备的操作人员,都必须经过专业培训,懂得本机械的构造、性能、操作规程,能维护保养和排除一般故障
驾驶人员及操作者,须领取经有关部门批准的驾驶证或操作证后方准开车
禁止其他人员擅自开车或开机
电气设备的电源,应按有关规定架设安装;电气设备均须有良好的接地接零,接地电阻不大于4Ω,并装有可靠的触电保护装置
打桩前邻近施工范围内的已有建筑物、构筑物等必须经过检查,必要时应采取加固措施,以确保施工安全
在打桩过程中,遇有地面隆起或下陷时,应随时调平或垫平机架
机械司机,在施工操作时应集中思想,不得随意离开岗位,并经常注意机械运转是否正常,发现异常应立即纠正

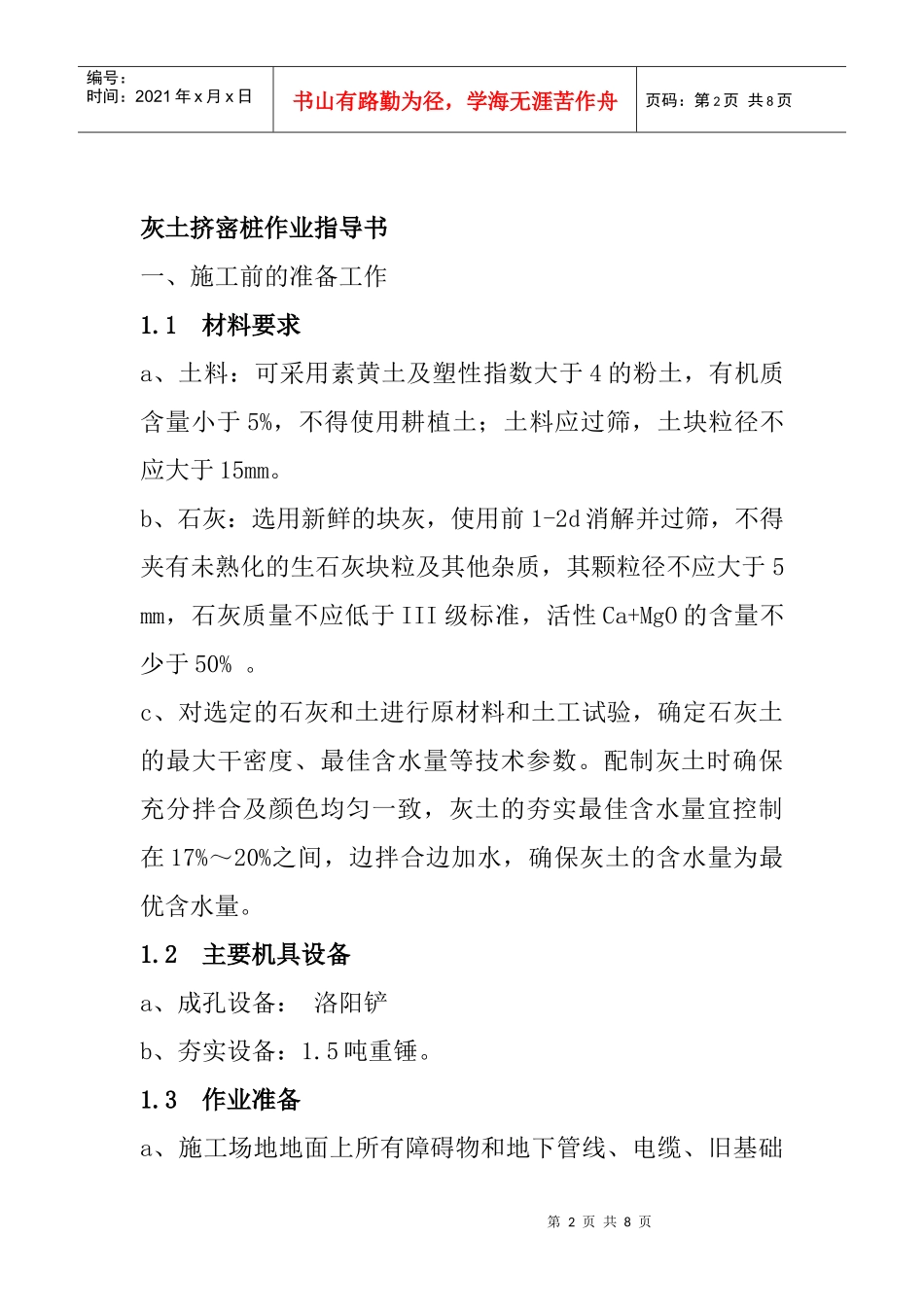

第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页灰土挤宻桩作业指导书一、施工前的准备工作1
1材料要求a、土料:可采用素黄土及塑性指数大于4的粉土,有机质含量小于5%,不得使用耕植土;土料应过筛,土块粒径不应大于15mm
b、石灰:选用新鲜的块灰,使用前1-2d消解并过筛,不得夹有未熟化的生石灰块粒及其他杂质,其颗粒径不应大于5mm,石灰质量不应低于III级标准,活性Ca+
