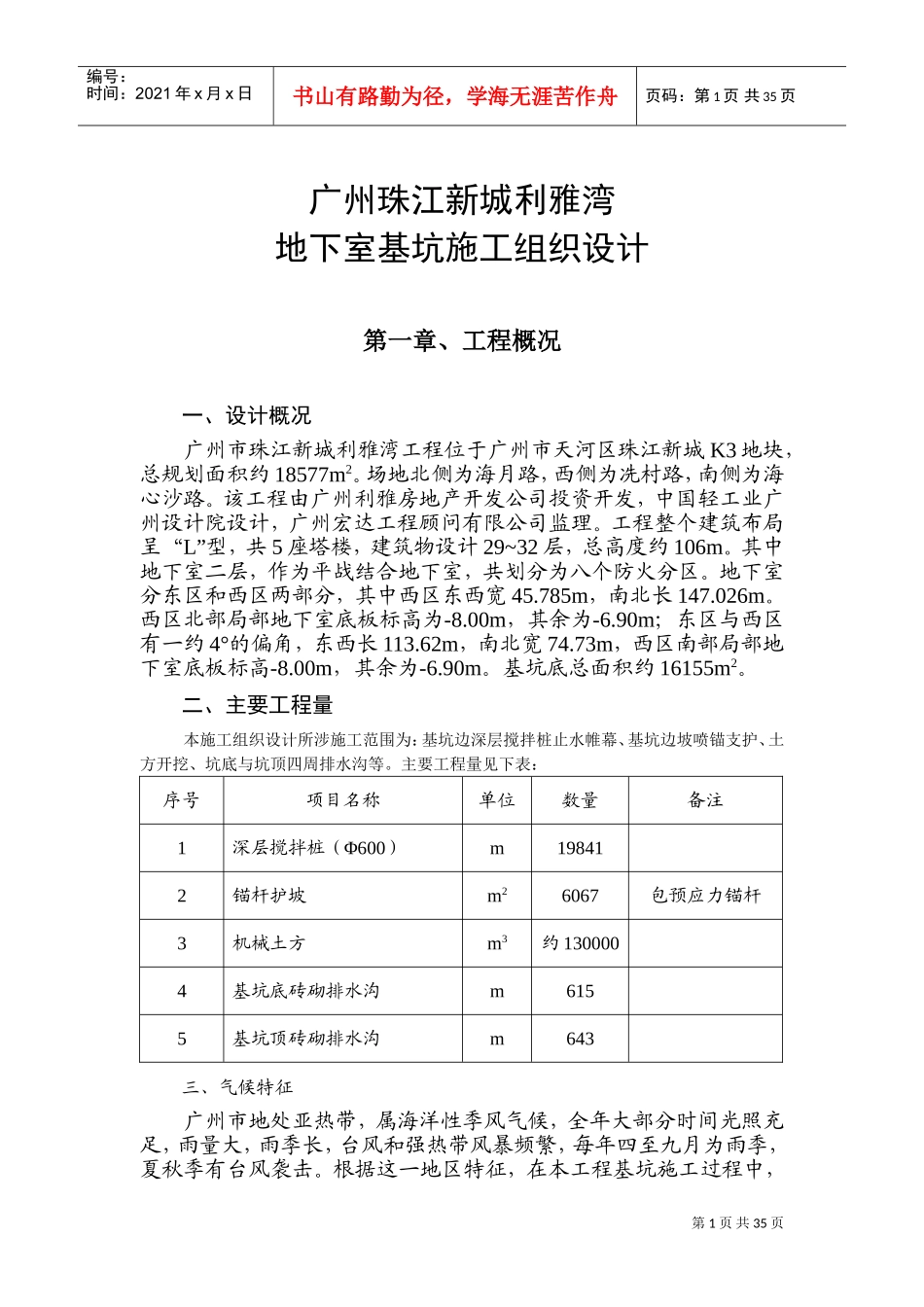

第1页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共35页广州珠江新城利雅湾地下室基坑施工组织设计第一章、工程概况一、设计概况广州市珠江新城利雅湾工程位于广州市天河区珠江新城K3地块,总规划面积约18577m2
场地北侧为海月路,西侧为冼村路,南侧为海心沙路
该工程由广州利雅房地产开发公司投资开发,中国轻工业广州设计院设计,广州宏达工程顾问有限公司监理
工程整个建筑布局呈“L”型,共5座塔楼,建筑物设计29~32层,总高度约106m
其中地下室二层,作为平战结合地下室,共划分为八个防火分区
地下室分东区和西区两部分,其中西区东西宽45
785m,南北长147
西区北部局部地下室底板标高为-8
00m,其余为-6
90m;东区与西区有一约4°的偏角,东西长113
62m,南北宽74
73m,西区南部局部地下室底板标高-8
00m,其余为-6
基坑底总面积约16155m2
二、主要工程量本施工组织设计所涉施工范围为:基坑边深层搅拌桩止水帷幕、基坑边坡喷锚支护、土方开挖、坑底与坑顶四周排水沟等
主要工程量见下表:序号项目名称单位数量备注1深层搅拌桩(Φ600)m198412锚杆护坡m26067包预应力锚杆3机械土方m3约1300004基坑底砖砌排水沟m6155基坑顶砖砌排水沟m643三、气候特征广州市地处亚热带,属海洋性季风气候,全年大部分时间光照充足,雨量大,雨季长,台风和强热带风暴频繁,每年四至九月为雨季,夏秋季有台风袭击
根据这一地区特征,在本工程基坑施工过程中,第2页共35页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共35页除要做好与气象台的联系工作,提前采取措施外,做好雨季防雷及炎热季节施工措施,对保证工程进度和质量意义重大

四、场地概况场地地形平坦,地貌单元单一,但基坑东边、北边、西边
