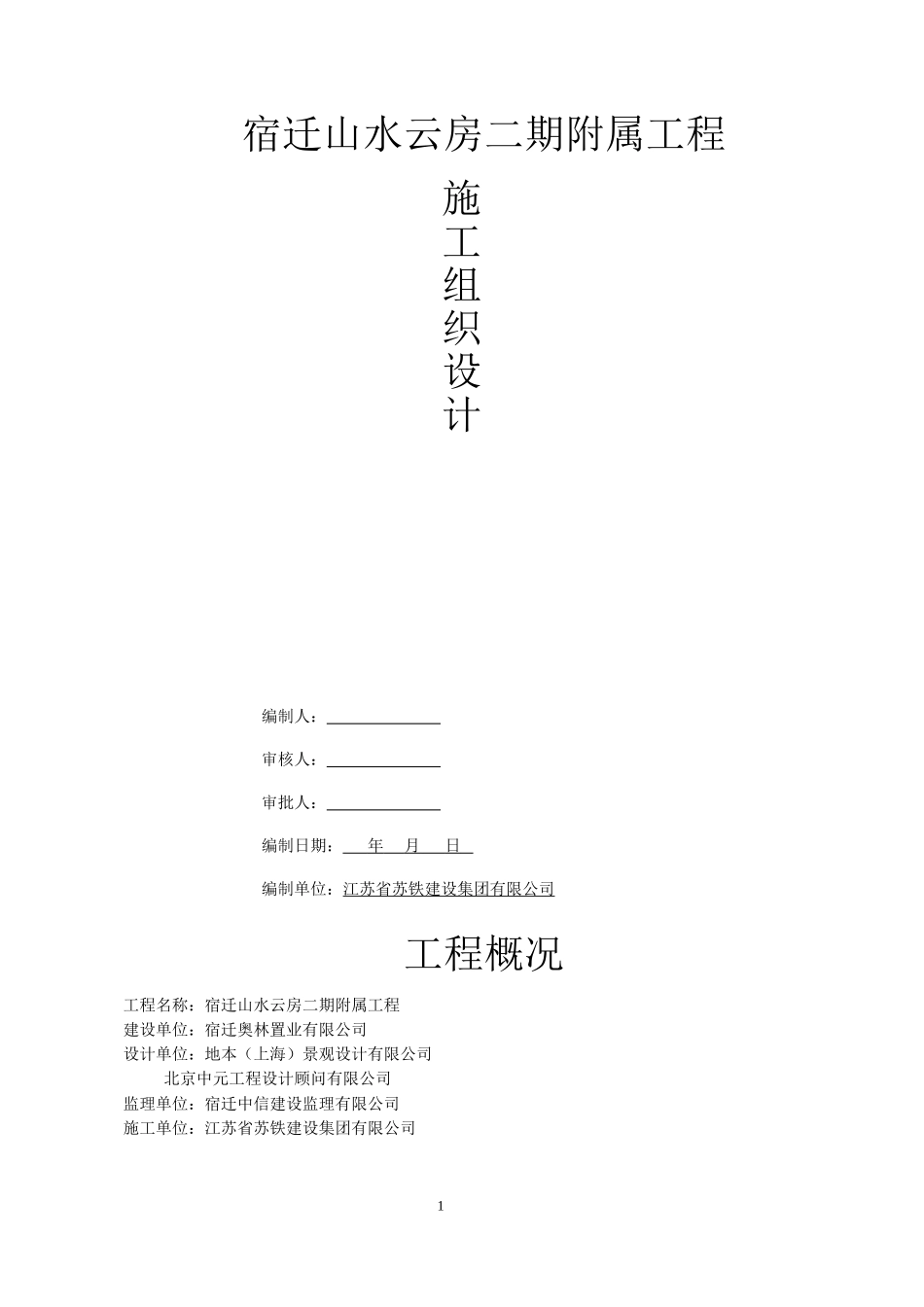

宿迁山水云房二期附属工程施工组织设计编制人:审核人:审批人:编制日期:年月日编制单位:江苏省苏铁建设集团有限公司工程概况工程名称:宿迁山水云房二期附属工程建设单位:宿迁奥林置业有限公司设计单位:地本(上海)景观设计有限公司北京中元工程设计顾问有限公司监理单位:宿迁中信建设监理有限公司施工单位:江苏省苏铁建设集团有限公司1工程地点:宿迁市宿城区黑海路19号本工程为宿迁山水云房二期附属工程,位于宿城区山水云房小区内。工程内容包括:小区雨污水管网、小区道路等附属工程。计划工期60日历天,质量合格。第一节道路工程本小区室外道路采用沥青路面;车行道有5m、6m、7m三种路面;车型道路结构为:素土夯实+200厚碎石垫层(碾压)+50干铺碎石稳固层+150厚C25混凝土基层+60厚中粒式沥青混凝土面层。第二节管道工程本工程排水采用雨污分流制;雨水、污水就近接入市政管网。雨污管道均采用UPVC双壁波纹管,橡胶密封圈接口。2第二章施工总体布置第一节施工总体布置根据本工程准备工作要做到全面充分,不能仓促马上。开工后应集中力量组织多个作业面,全面全工,齐头并进,组织好流水作业和立体交叉作业,采取一切安全和质量保证措施,优质高效地完成施工任务。根据现场调查,可将本工程分为二个作业区,第一作业区为道路、场地整平工程,第二个作业区为雨、污水,给水工程。第二节施工平面布置一、施工平面布置原则1、施工平面布置依据“交通方便、利于施工、确保安全、组织有效”的原则,合理地进行各种临建材料堆场、机械设备的布置。2、临时设施的布置按作业区考虑。3、根据不同的施工阶段重点,各阶段平面布置作适当调整,使其与各时期施工重点相适应。4、中小型机械的布置要处于安全环境,要避开高空物体打击的范围。二、施工现场场地布置根据本工程特点,总施工方案的选择及现场客观条件,需在附近各设置一块场地作为常设砂石拌合机械,材料等堆场,考虑施工需要,上述施工场地中的前两块需设置在道路施工范围内外侧。三、现场临时用电布置根据施工现场实际情况,结合招标单位提供的电源位置,设施总配电箱一只,大分箱一只,小分箱四只,移动电箱二只。3根据施工现场用电量计算,动力主线采用40mm2低压电力电缆埋地敷设进入现场,照明线采用10mm2钢芯线。各支路线路分别采用6-10mm2BVR铜蕊多股绞线。四、现场临时用水布置(1)、施工用水量:按日用水量最大的浇筑混凝土工程计算:式中未预算施工用水系数K1取1.05;Q1取最大日浇筑混凝土量80m3用水定额N1取2400L/m3;用水不均衡系数K2取1.5。(2)、施工现场机械用水Q2,无特殊机械可不考虑。(3)、总用水量计算:因工地面积小于25ha,且(q1+q2+q2)=8.L/S0
