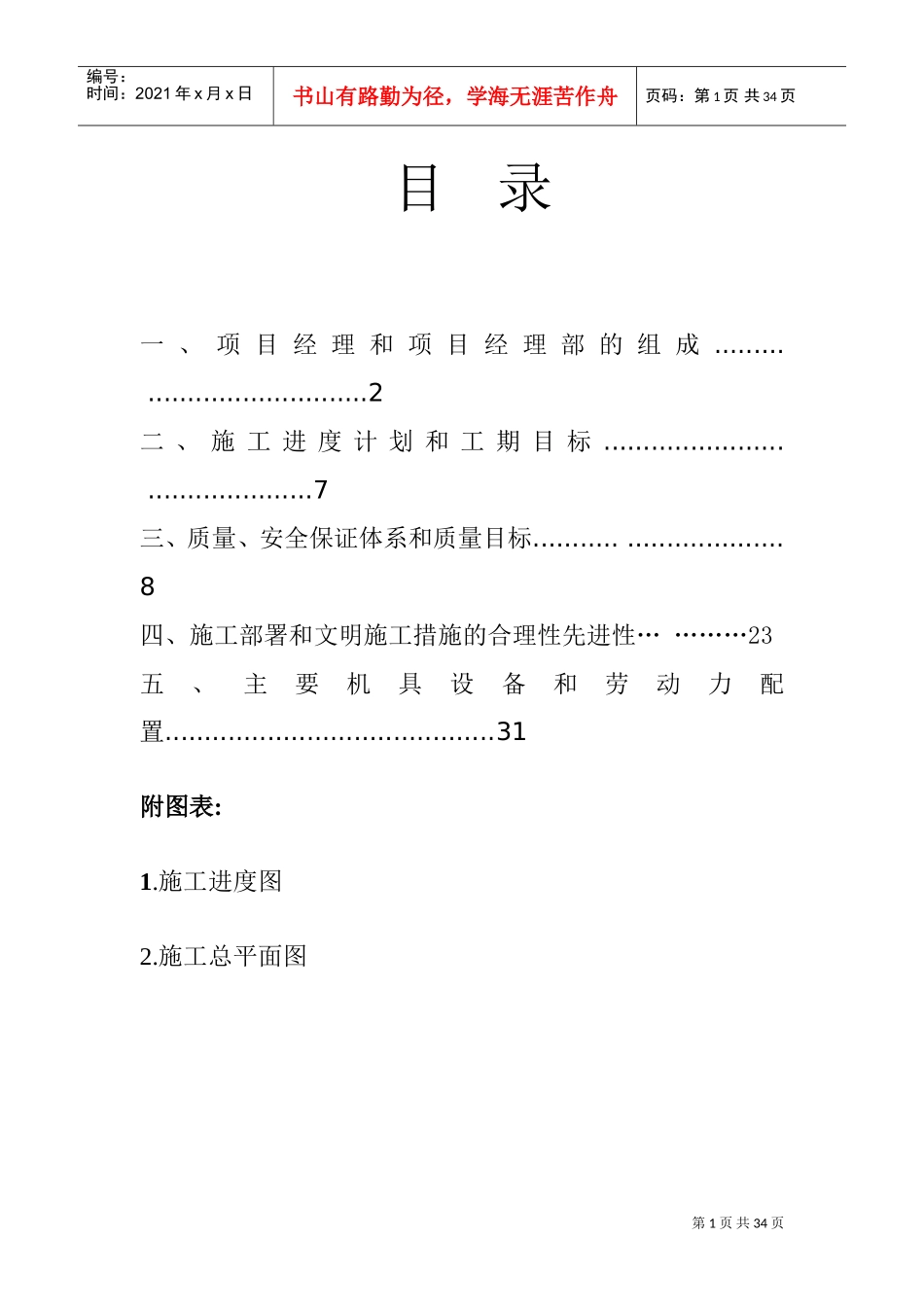

第1页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共34页目录一、项目经理和项目经理部的组成
2二、施工进度计划和工期目标
7三、质量、安全保证体系和质量目标
8四、施工部署和文明施工措施的合理性先进性…………23五、主要机具设备和劳动力配置
31附图表:1
施工进度图2

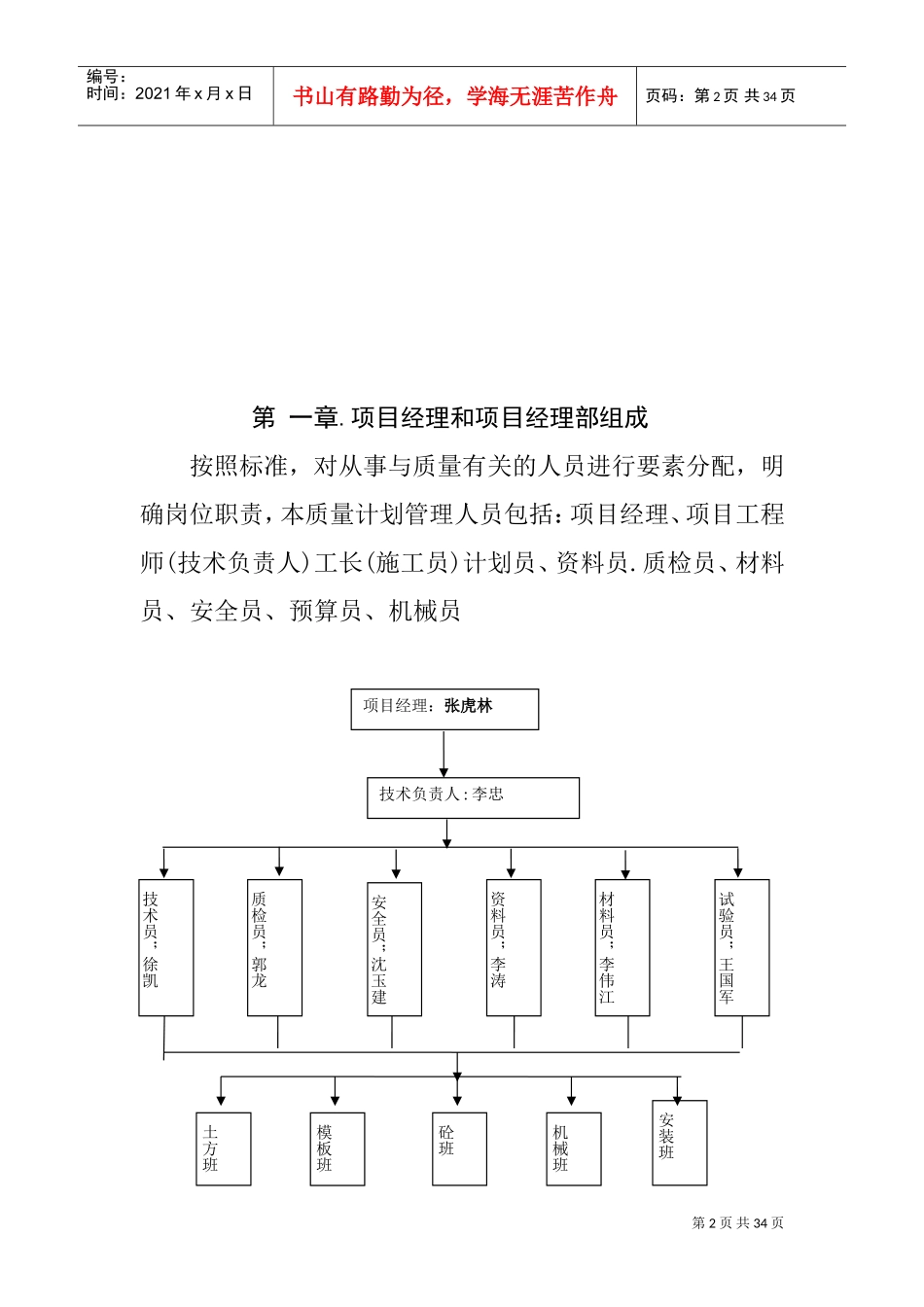

施工总平面图第2页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共34页第一章
项目经理和项目经理部组成按照标准,对从事与质量有关的人员进行要素分配,明确岗位职责,本质量计划管理人员包括:项目经理、项目工程师(技术负责人)工长(施工员)计划员、资料员

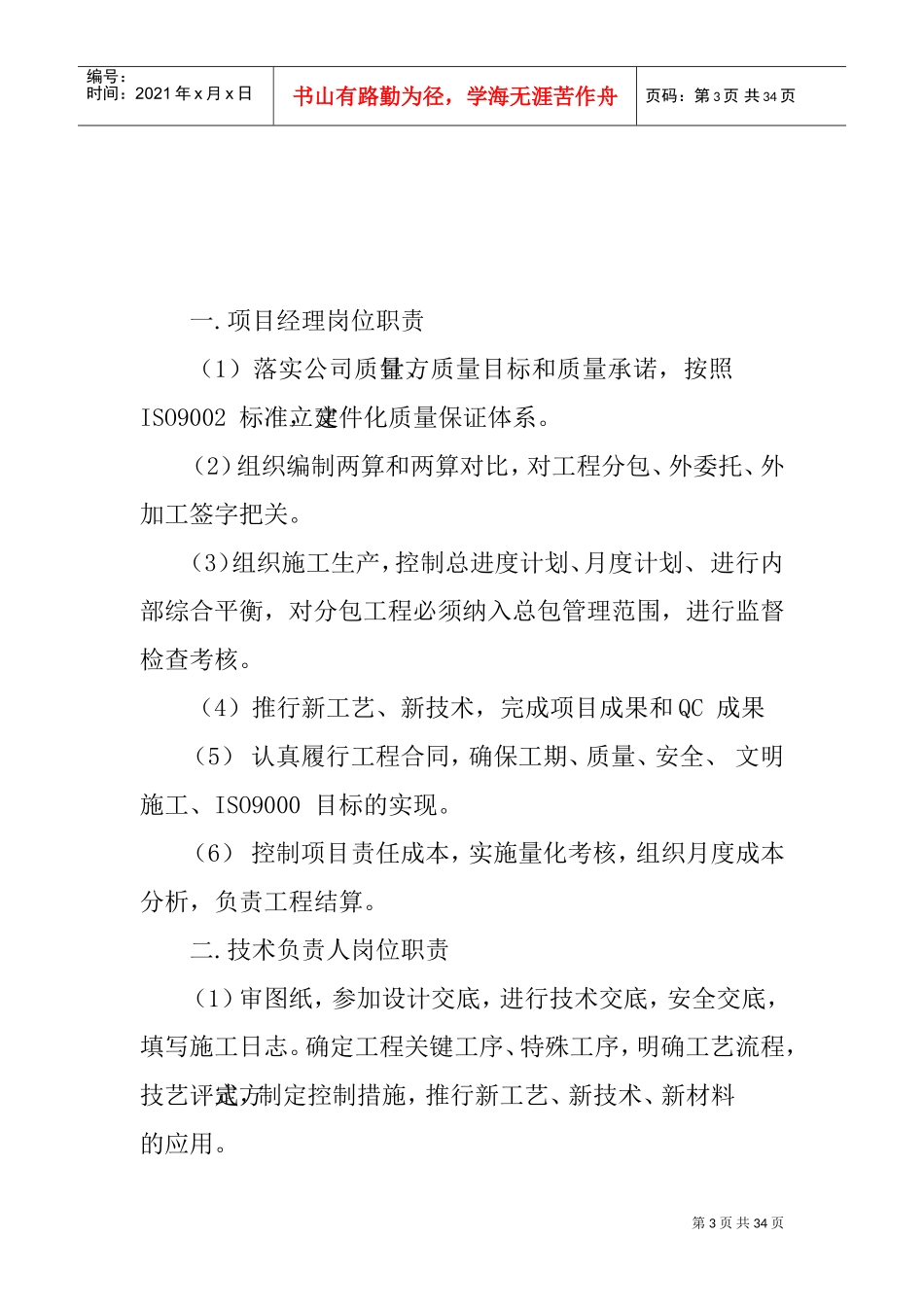

质检员、材料员、安全员、预算员、机械员技术负责人:李忠技术员;徐凯质检员;郭龙安全员;沈玉建资料员;李涛材料员;李伟江试验员;王国军土方班模板班砼班机械班安装班项目经理:张虎林第3页共34页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共34页一
项目经理岗位职责(1)落实公司质量方针、质量目标和质量承诺,按照ISO9002标准,建立文件化质量保证体系
(2)组织编制两算和两算对比,对工程分包、外委托、外加工签字把关
(3)组织施工生产,控制总进度计划、月度计划、进行内部综合平衡,对分包工程必须纳入总包管理范围,进行监督检查考核
(4)推行新工艺、新技术,完成项目成果和QC成果(5)认真履行工程合同,确保工期、质量、安全、文明施工、ISO9000目标的实现
