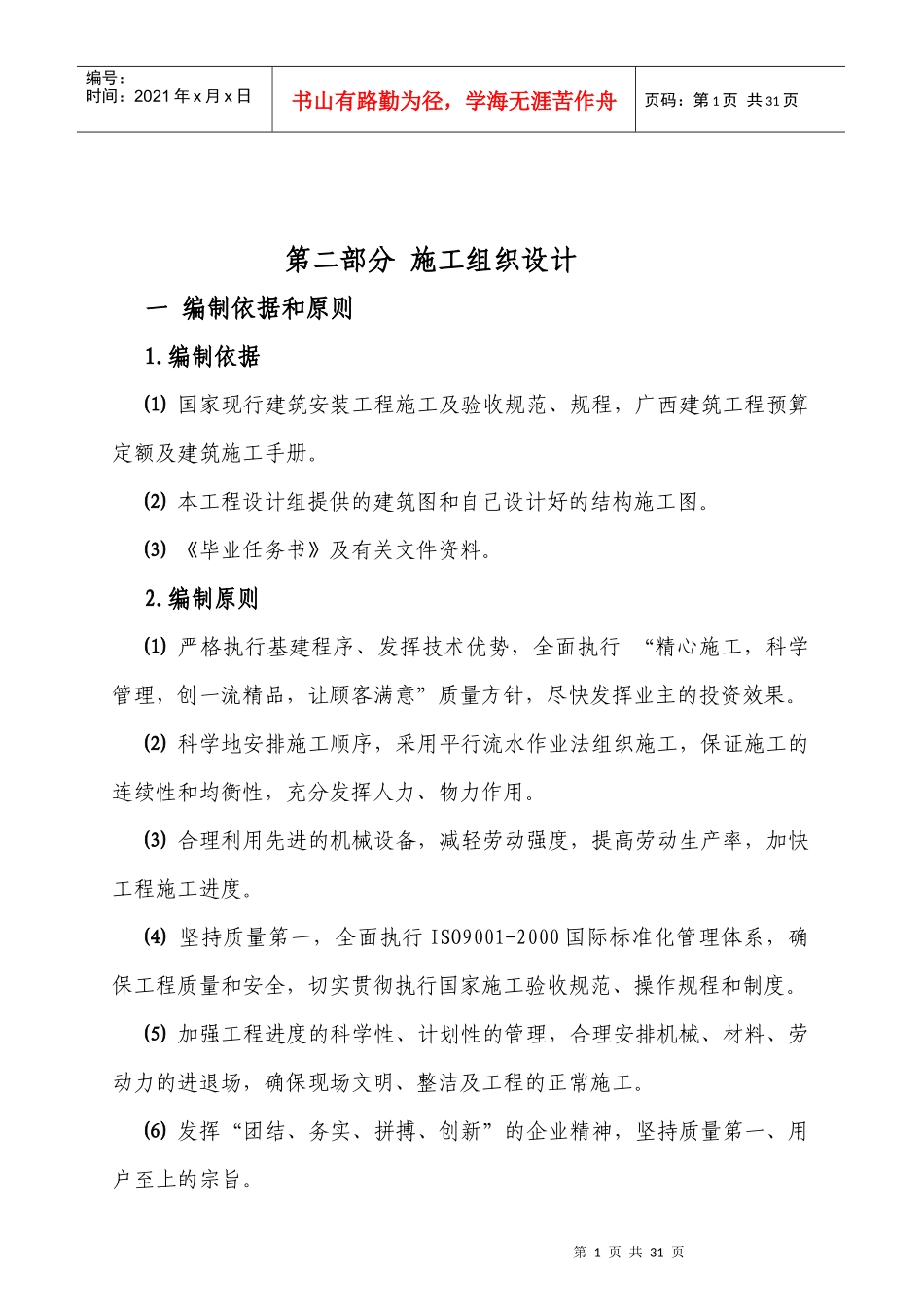

第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共31页第二部分施工组织设计一编制依据和原则1
编制依据⑴国家现行建筑安装工程施工及验收规范、规程,广西建筑工程预算定额及建筑施工手册
⑵本工程设计组提供的建筑图和自己设计好的结构施工图
⑶《毕业任务书》及有关文件资料
编制原则⑴严格执行基建程序、发挥技术优势,全面执行“精心施工,科学管理,创一流精品,让顾客满意”质量方针,尽快发挥业主的投资效果
⑵科学地安排施工顺序,采用平行流水作业法组织施工,保证施工的连续性和均衡性,充分发挥人力、物力作用
⑶合理利用先进的机械设备,减轻劳动强度,提高劳动生产率,加快工程施工进度
⑷坚持质量第一,全面执行ISO9001-2000国际标准化管理体系,确保工程质量和安全,切实贯彻执行国家施工验收规范、操作规程和制度
⑸加强工程进度的科学性、计划性的管理,合理安排机械、材料、劳动力的进退场,确保现场文明、整洁及工程的正常施工
⑹发挥“团结、务实、拼搏、创新”的企业精神,坚持质量第一、用户至上的宗旨

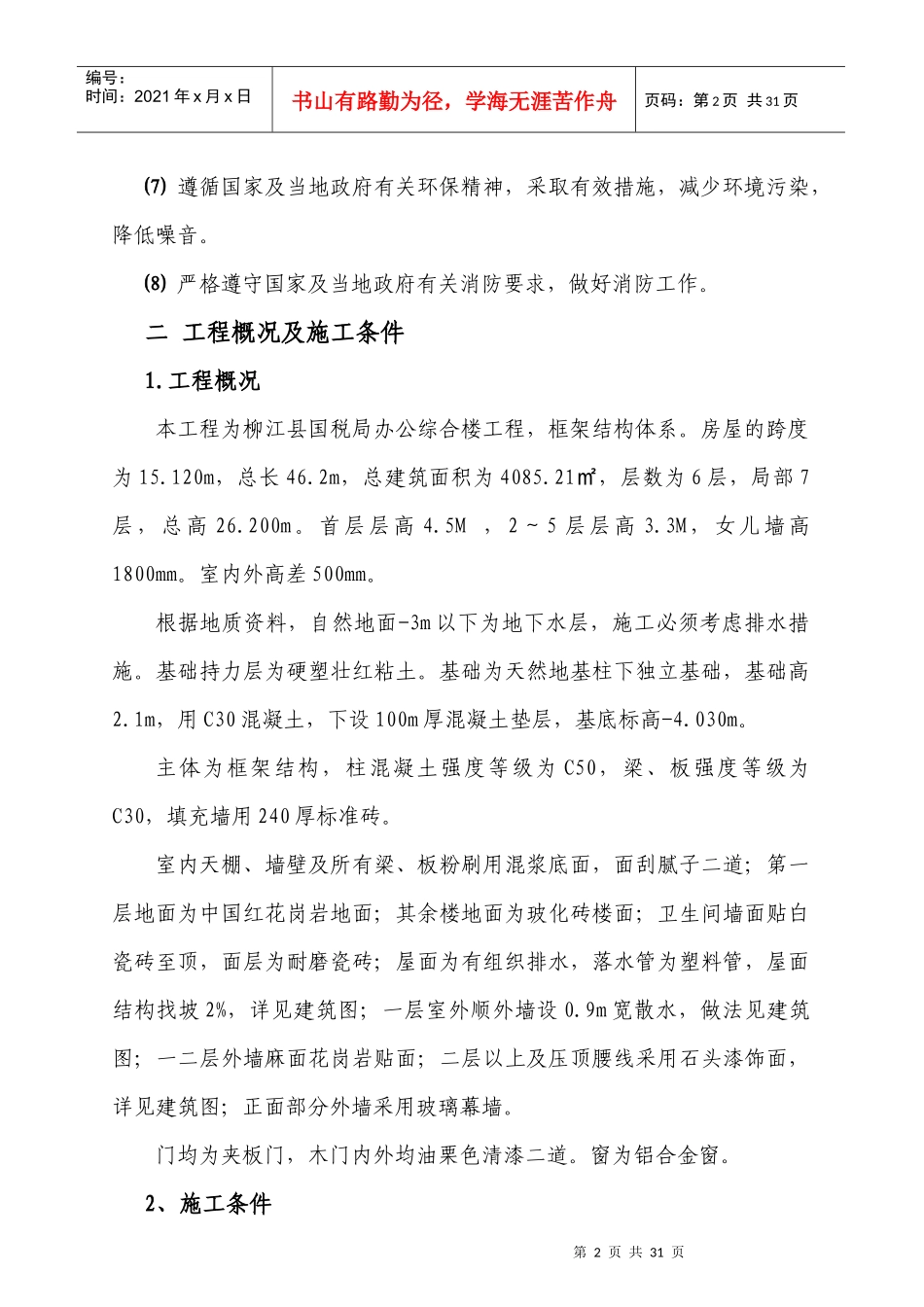

第2页共31页第1页共31页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共31页⑺遵循国家及当地政府有关环保精神,采取有效措施,减少环境污染,降低噪音
⑻严格遵守国家及当地政府有关消防要求,做好消防工作
二工程概况及施工条件1
工程概况本工程为柳江县国税局办公综合楼工程,框架结构体系
房屋的跨度为15
120m,总长46
2m,总建筑面积为4085
21,层数为㎡6层,局部7层,总高26
5M,2~5层层高3
3M,女儿墙高1800mm
室内外高差500mm
根据地质资料,自然地面-3m以下为地下水层,施工必须考虑排水措施
基础持力层为硬塑壮红粘土
基础为天然地基柱下独立基础,基础高2
1m,用C30混凝土,下
