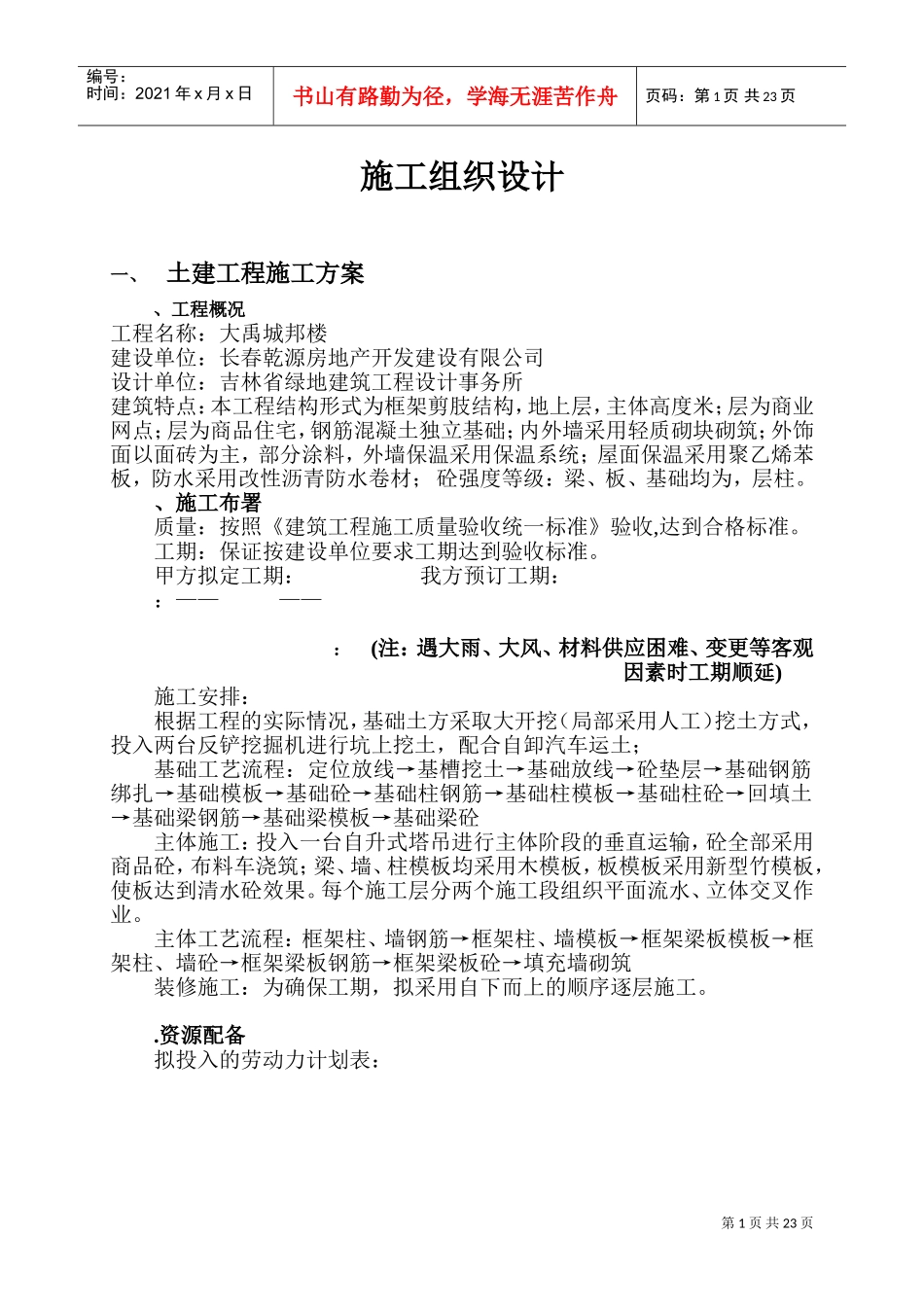

第1页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共23页施工组织设计一、土建工程施工方案、工程概况工程名称:大禹城邦楼建设单位:长春乾源房地产开发建设有限公司设计单位:吉林省绿地建筑工程设计事务所建筑特点:本工程结构形式为框架剪肢结构,地上层,主体高度米;层为商业网点;层为商品住宅,钢筋混凝土独立基础;内外墙采用轻质砌块砌筑;外饰面以面砖为主,部分涂料,外墙保温采用保温系统;屋面保温采用聚乙烯苯板,防水采用改性沥青防水卷材;砼强度等级:梁、板、基础均为,层柱
、施工布署质量:按照《建筑工程施工质量验收统一标准》验收,达到合格标准
工期:保证按建设单位要求工期达到验收标准
甲方拟定工期:我方预订工期::————:(注:遇大雨、大风、材料供应困难、变更等客观因素时工期顺延)施工安排:根据工程的实际情况,基础土方采取大开挖(局部采用人工)挖土方式,投入两台反铲挖掘机进行坑上挖土,配合自卸汽车运土;基础工艺流程:定位放线→基槽挖土→基础放线→砼垫层→基础钢筋绑扎→基础模板→基础砼→基础柱钢筋→基础柱模板→基础柱砼→回填土→基础梁钢筋→基础梁模板→基础梁砼主体施工:投入一台自升式塔吊进行主体阶段的垂直运输,砼全部采用商品砼,布料车浇筑;梁、墙、柱模板均采用木模板,板模板采用新型竹模板,使板达到清水砼效果
每个施工层分两个施工段组织平面流水、立体交叉作业
主体工艺流程:框架柱、墙钢筋→框架柱、墙模板→框架梁板模板→框架柱、墙砼→框架梁板钢筋→框架梁板砼→填充墙砌筑装修施工:为确保工期,拟采用自下而上的顺序逐层施工
资源配备拟投入的劳动力计划表:第2页共23页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共23页拟投入的主要机械设备情况及进场注:水电工程主要机械设备情况详见水电施工方案

、施工平面布置图(见附图)、施工进度
