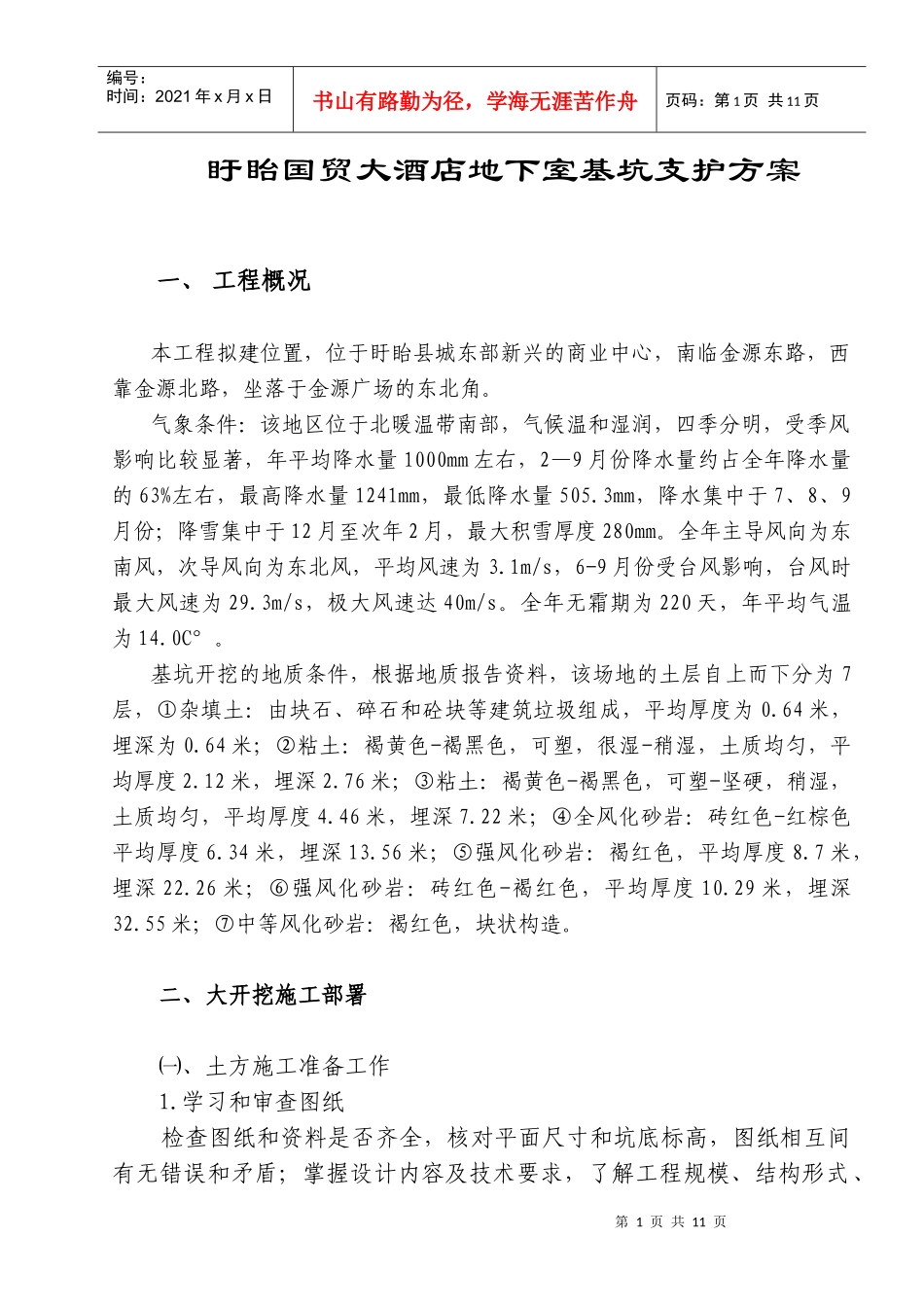

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页盱眙国贸大酒店地下室基坑支护方案一、工程概况本工程拟建位置,位于盱眙县城东部新兴的商业中心,南临金源东路,西靠金源北路,坐落于金源广场的东北角
气象条件:该地区位于北暖温带南部,气候温和湿润,四季分明,受季风影响比较显著,年平均降水量1000mm左右,2—9月份降水量约占全年降水量的63%左右,最高降水量1241mm,最低降水量505
3mm,降水集中于7、8、9月份;降雪集中于12月至次年2月,最大积雪厚度280mm
全年主导风向为东南风,次导风向为东北风,平均风速为3
1m/s,6-9月份受台风影响,台风时最大风速为29
3m/s,极大风速达40m/s
全年无霜期为220天,年平均气温为14
基坑开挖的地质条件,根据地质报告资料,该场地的土层自上而下分为7层,①杂填土:由块石、碎石和砼块等建筑垃圾组成,平均厚度为0
64米,埋深为0
64米;②粘土:褐黄色-褐黑色,可塑,很湿-稍湿,土质均匀,平均厚度2
12米,埋深2
76米;③粘土:褐黄色-褐黑色,可塑-坚硬,稍湿,土质均匀,平均厚度4
46米,埋深7
22米;④全风化砂岩:砖红色-红棕色平均厚度6
34米,埋深13
56米;⑤强风化砂岩:褐红色,平均厚度8
7米,埋深22
26米;⑥强风化砂岩:砖红色-褐红色,平均厚度10
29米,埋深32
55米;⑦中等风化砂岩:褐红色,块状构造

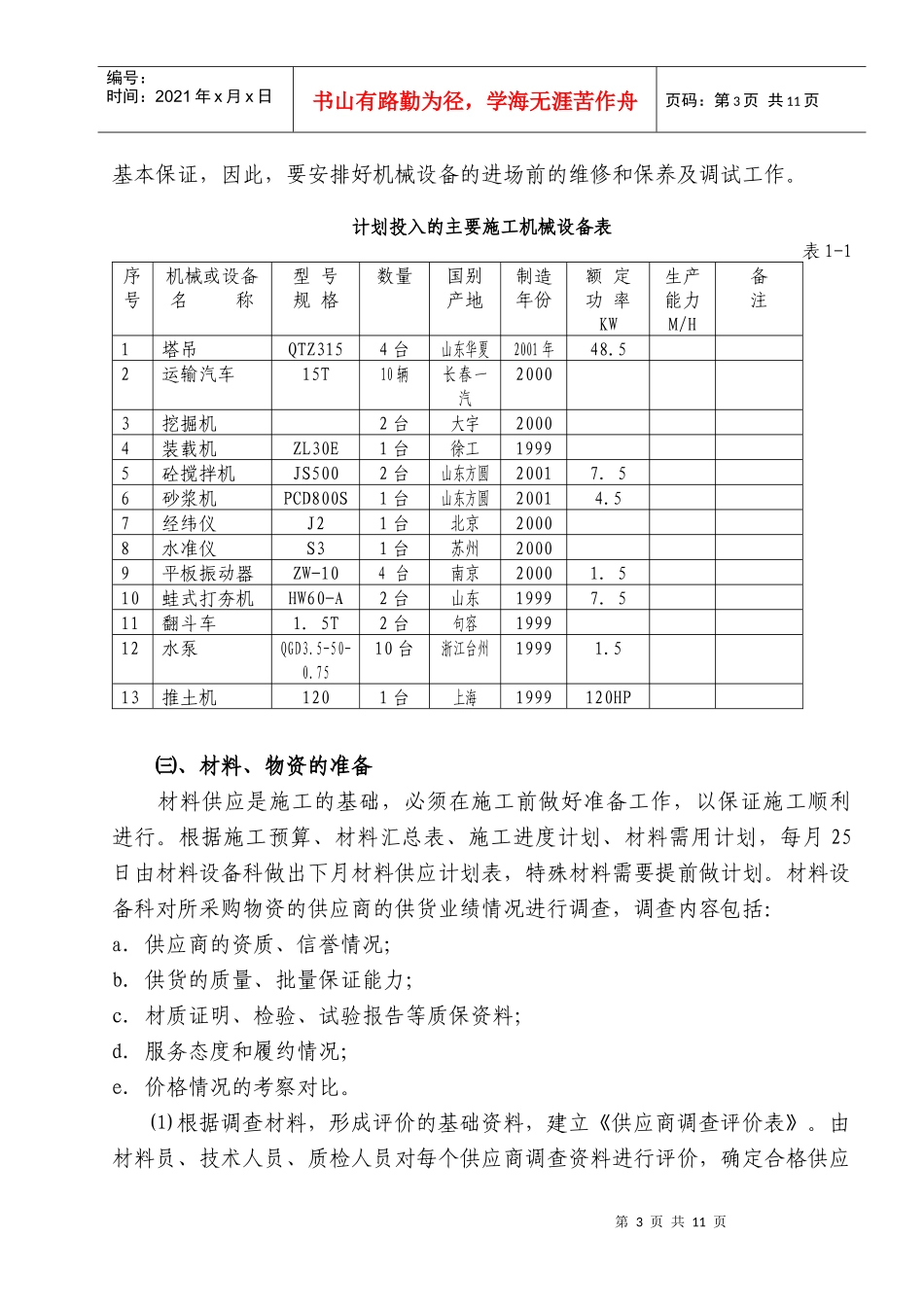

二、大开挖施工部署㈠、土方施工准备工作1
学习和审查图纸检查图纸和资料是否齐全,核对平面尺寸和坑底标高,图纸相互间有无错误和矛盾;掌握设计内容及技术要求,了解工程规模、结构形式、第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页特点、工程量和质量要求;熟悉土层地质、水文勘察资料;
