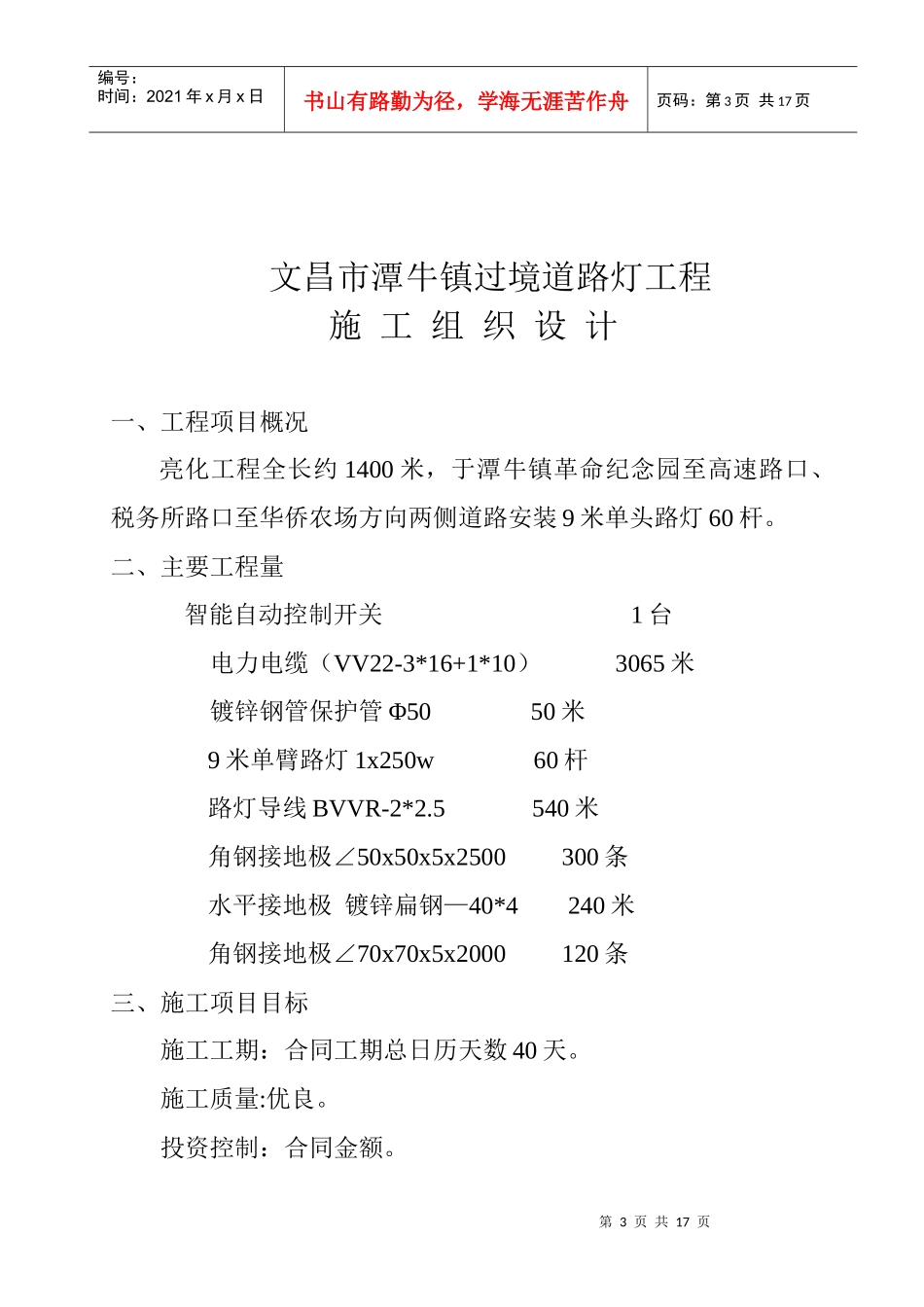

第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共17页文昌市潭牛镇过境道路灯工程施工组织设计拟制:审核:批准:海南省文昌市建筑工程公司第2页共17页第1页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共17页目录序号内容页码一工程项目概况3二主要工程量3三施工项目目标3四施工组织安排3-5五施工工期与目标5-6六主要工程项目施工措施6-8七确保工程质量和工期的措施8-11附件附表、附图12-16第3页共17页第2页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共17页文昌市潭牛镇过境道路灯工程施工组织设计一、工程项目概况亮化工程全长约1400米,于潭牛镇革命纪念园至高速路口、税务所路口至华侨农场方向两侧道路安装9米单头路灯60杆

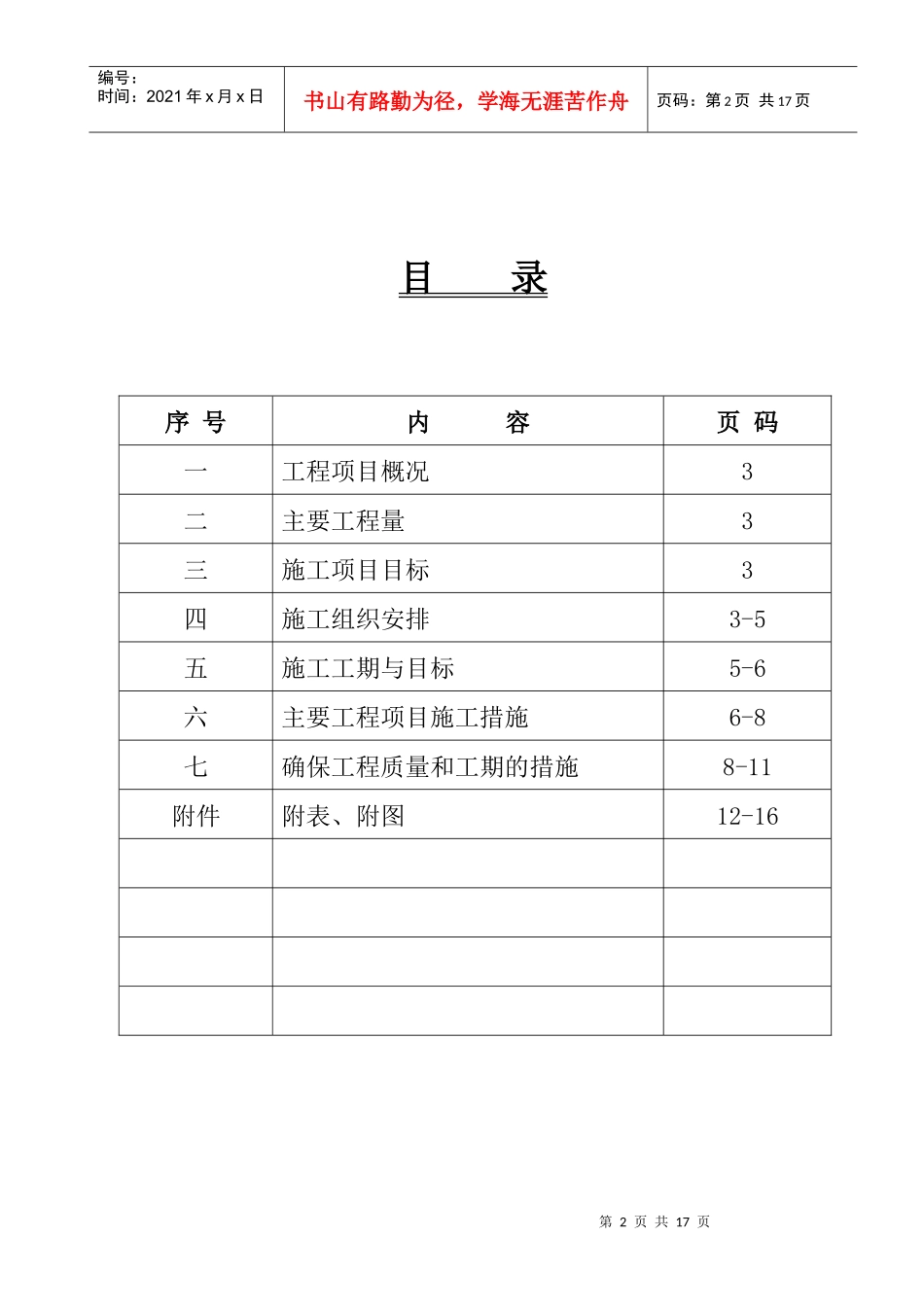

二、主要工程量智能自动控制开关1台电力电缆(VV22-3*16+1*10)3065米镀锌钢管保护管Φ5050米9米单臂路灯1x250w60杆路灯导线BVVR-2*2
5540米角钢接地极∠50x50x5x2500300条水平接地极镀锌扁钢—40*4240米角钢接地极∠70x70x5x2000120条三、施工项目目标施工工期:合同工期总日历天数40天
施工质量:优良
投资控制:合同金额
第4页共17页第3页共17页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共17页四、施工组织安排根据本工程特点,组建适应本项目的施工组织机构,并根据工程实际情况进行适当的补充和调整
(一)施工组织机构图工程项目经理部,下设总工程师、材料部、安全部、质检部技术资料部
实行项目经理负责制
(组织机构见下图)(二)水电材料供应1
工程沿线水、电供应可以从道路工程的供水、供电设施接入
碎石、水泥、钢筋、红砖购买确保质量
(三)施工顺序安排
