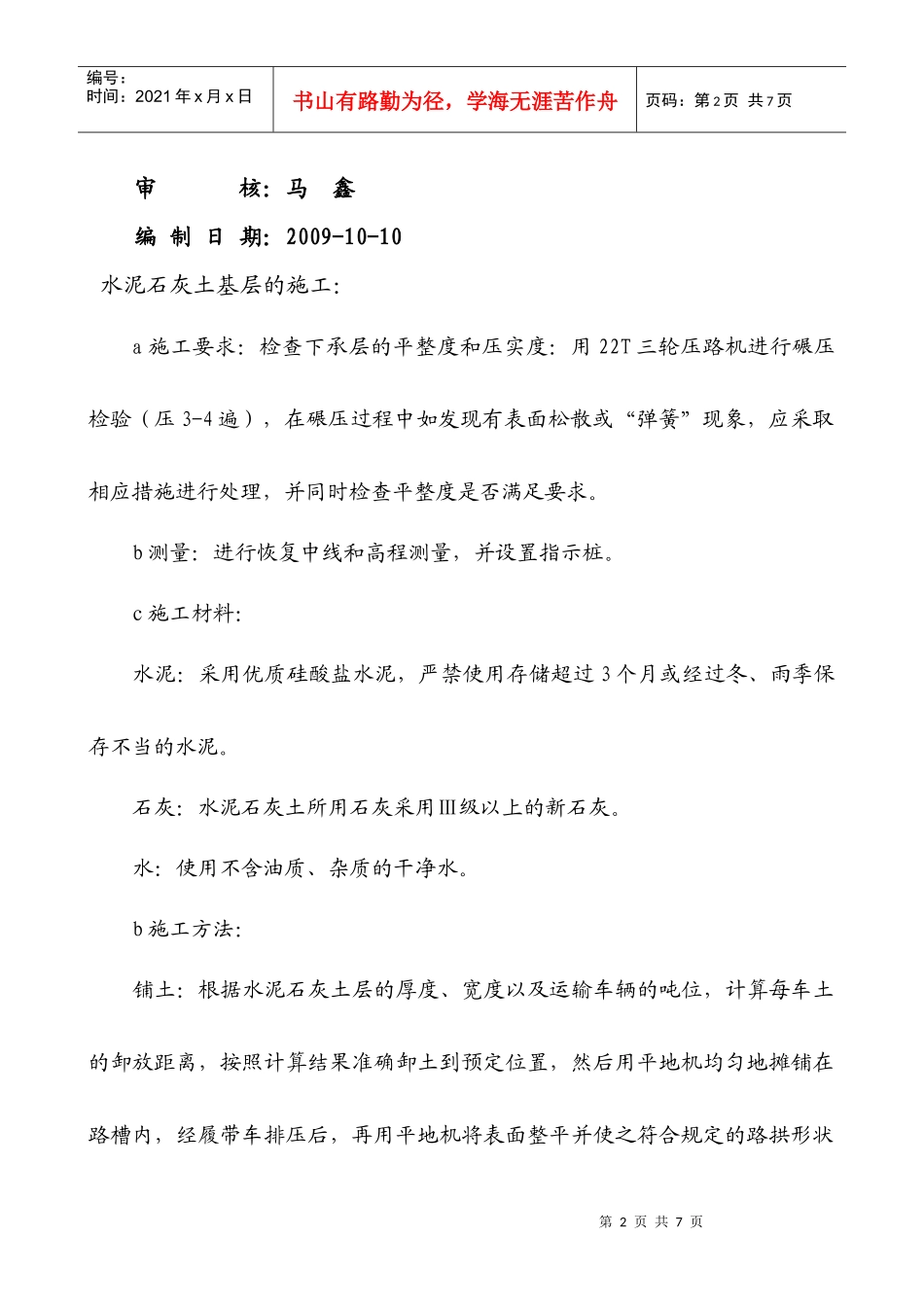

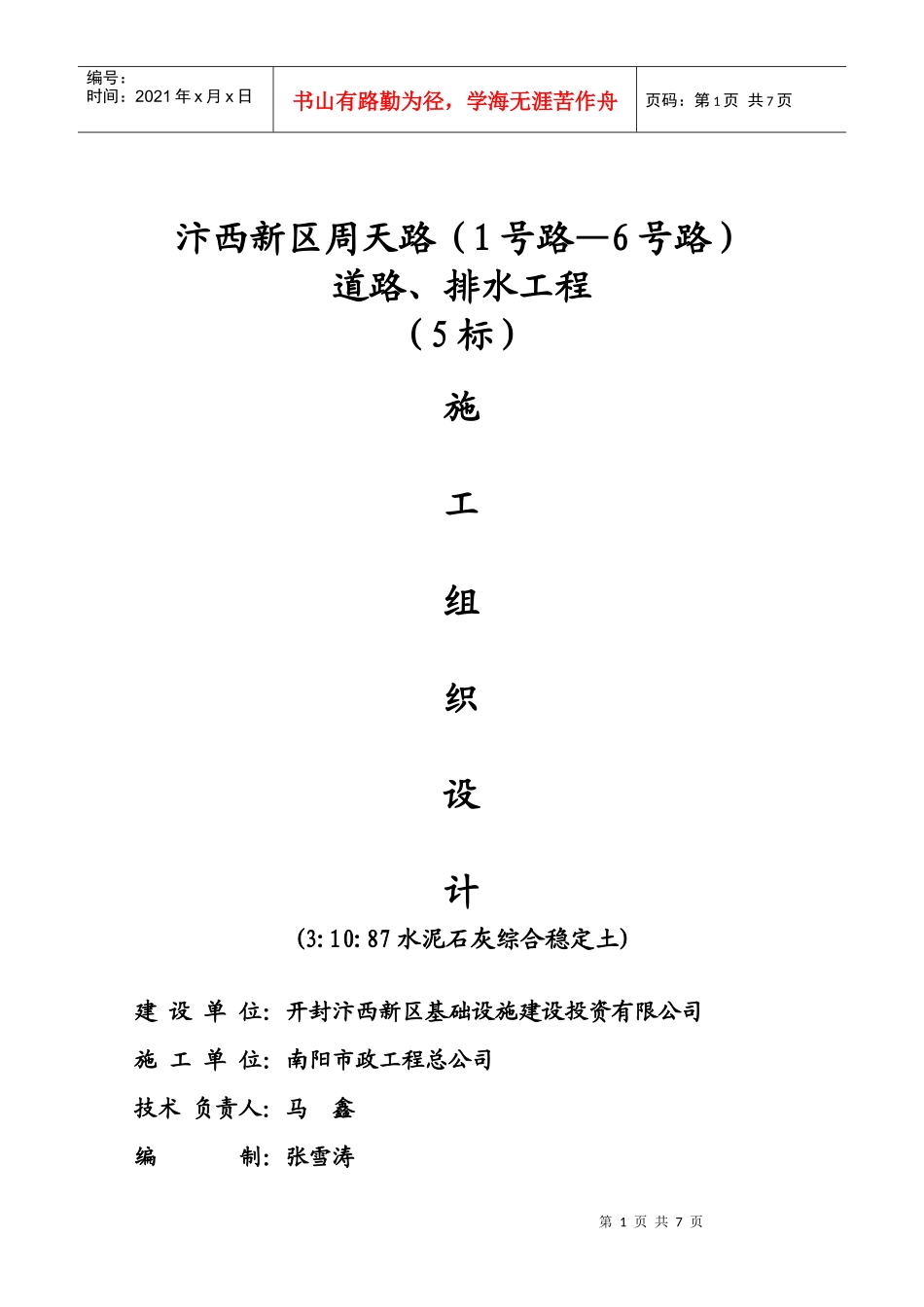

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页汴西新区周天路(1号路—6号路)道路、排水工程(5标)施工组织设计(3:10:87水泥石灰综合稳定土)建设单位:开封汴西新区基础设施建设投资有限公司施工单位:南阳市政工程总公司技术负责人:马鑫编制:张雪涛第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页审核:马鑫编制日期:2009-10-10水泥石灰土基层的施工:a施工要求:检查下承层的平整度和压实度:用22T三轮压路机进行碾压检验(压3-4遍),在碾压过程中如发现有表面松散或“弹簧”现象,应采取相应措施进行处理,并同时检查平整度是否满足要求
b测量:进行恢复中线和高程测量,并设置指示桩
c施工材料:水泥:采用优质硅酸盐水泥,严禁使用存储超过3个月或经过冬、雨季保存不当的水泥
石灰:水泥石灰土所用石灰采用Ⅲ级以上的新石灰
水:使用不含油质、杂质的干净水

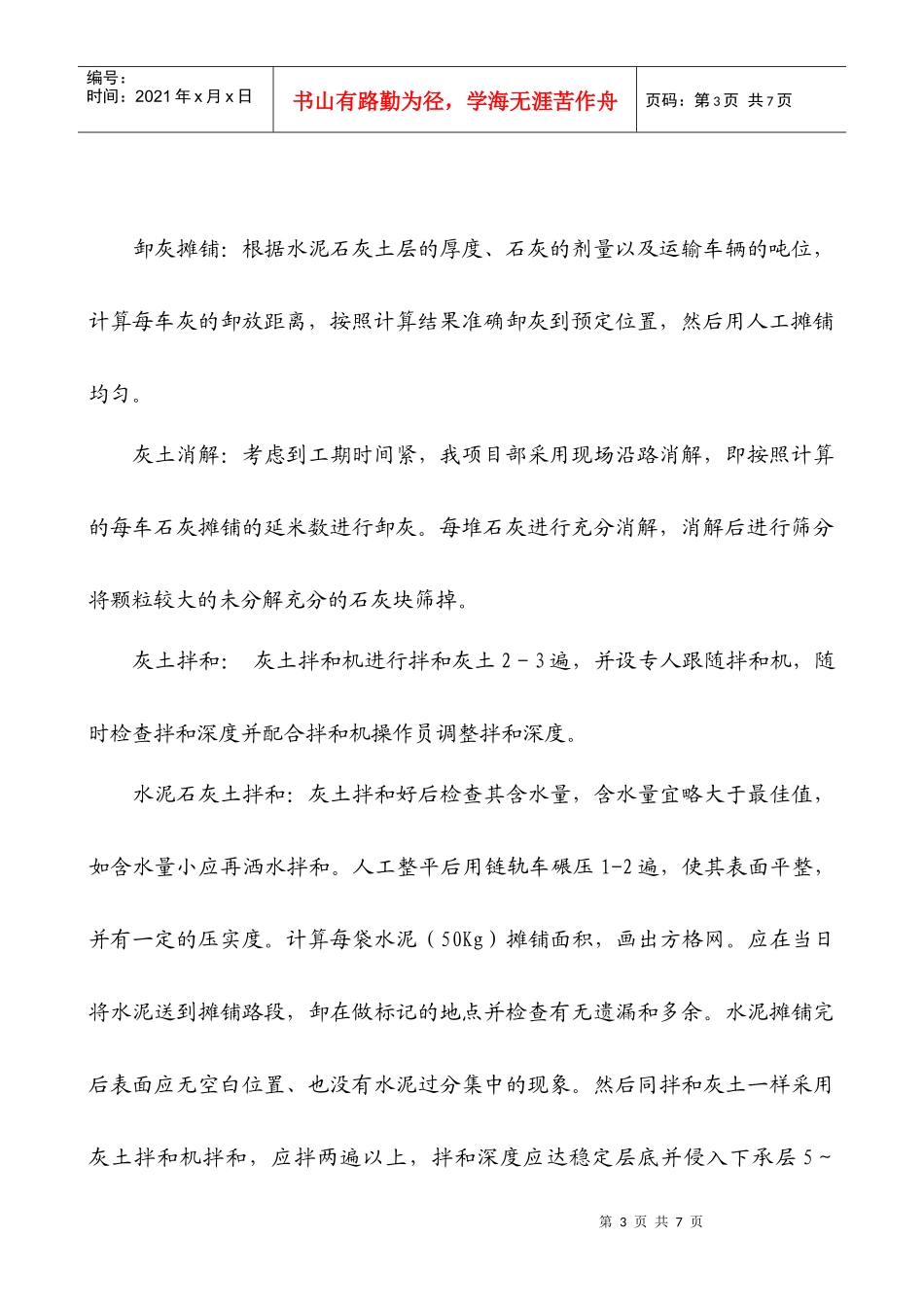

b施工方法:铺土:根据水泥石灰土层的厚度、宽度以及运输车辆的吨位,计算每车土的卸放距离,按照计算结果准确卸土到预定位置,然后用平地机均匀地摊铺在路槽内,经履带车排压后,再用平地机将表面整平并使之符合规定的路拱形状第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页卸灰摊铺:根据水泥石灰土层的厚度、石灰的剂量以及运输车辆的吨位,计算每车灰的卸放距离,按照计算结果准确卸灰到预定位置,然后用人工摊铺均匀
灰土消解:考虑到工期时间紧,我项目部采用现场沿路消解,即按照计算的每车石灰摊铺的延米数进行卸灰
每堆石灰进行充分消解,消解后进行筛分将颗粒较大的未分解充分的石灰块筛掉
灰土拌和:灰土拌和机进行拌和灰土2-3遍,并设专人跟随拌和机,随时检查拌和深度并配合拌和机操作员调整拌和深度
水泥石灰土拌和
