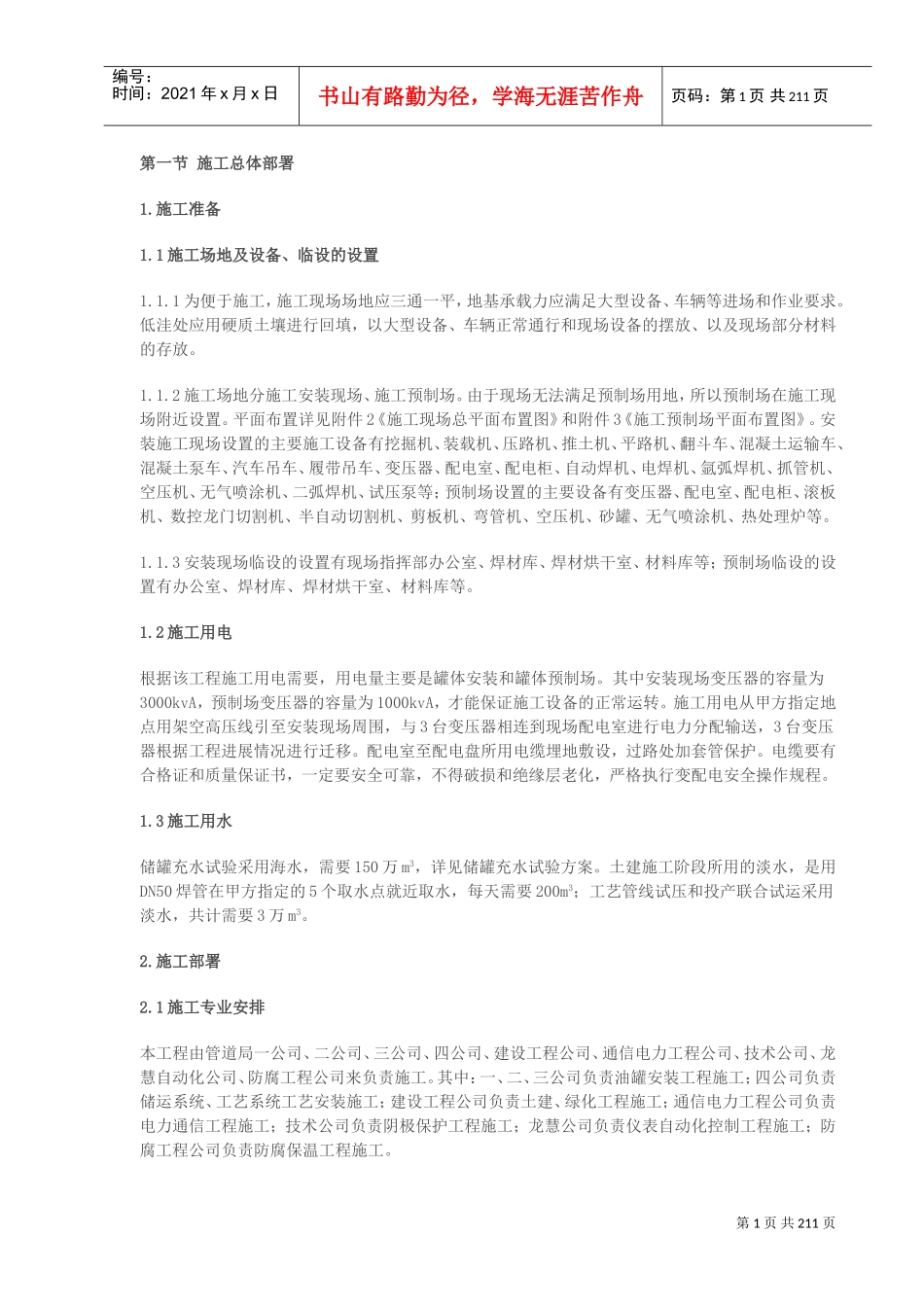

第1页共211页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共211页第一节施工总体部署1
1施工场地及设备、临设的设置1
1为便于施工,施工现场场地应三通一平,地基承载力应满足大型设备、车辆等进场和作业要求
低洼处应用硬质土壤进行回填,以大型设备、车辆正常通行和现场设备的摆放、以及现场部分材料的存放
2施工场地分施工安装现场、施工预制场
由于现场无法满足预制场用地,所以预制场在施工现场附近设置
平面布置详见附件2《施工现场总平面布置图》和附件3《施工预制场平面布置图》
安装施工现场设置的主要施工设备有挖掘机、装载机、压路机、推土机、平路机、翻斗车、混凝土运输车、混凝土泵车、汽车吊车、履带吊车、变压器、配电室、配电柜、自动焊机、电焊机、氩弧焊机、抓管机、空压机、无气喷涂机、二弧焊机、试压泵等;预制场设置的主要设备有变压器、配电室、配电柜、滚板机、数控龙门切割机、半自动切割机、剪板机、弯管机、空压机、砂罐、无气喷涂机、热处理炉等
3安装现场临设的设置有现场指挥部办公室、焊材库、焊材烘干室、材料库等;预制场临设的设置有办公室、焊材库、焊材烘干室、材料库等
2施工用电根据该工程施工用电需要,用电量主要是罐体安装和罐体预制场
其中安装现场变压器的容量为3000kvA,预制场变压器的容量为1000kvA,才能保证施工设备的正常运转
施工用电从甲方指定地点用架空高压线引至安装现场周围,与3台变压器相连到现场配电室进行电力分配输送,3台变压器根据工程进展情况进行迁移
配电室至配电盘所用电缆埋地敷设,过路处加套管保护
电缆要有合格证和质量保证书,一定要安全可靠,不得破损和绝缘层老化,严格执行变配电安全操作规程
3施工用水储罐充水试验采用海水,需要150万m3,详见储罐充水试验方案
土建施工阶段所用的淡水,是用DN50焊管在
