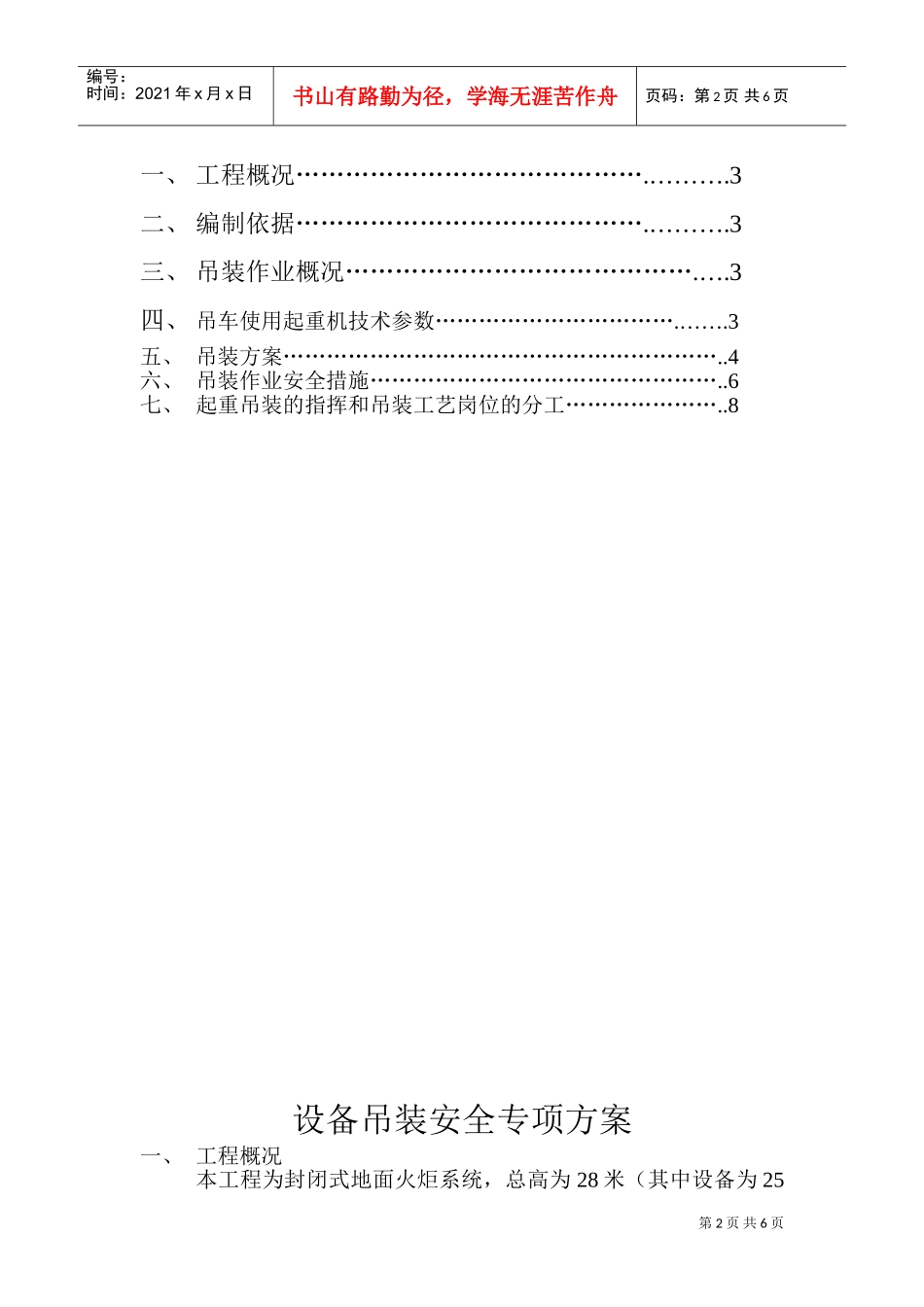

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页NO:晋煤集团煤层气液化项目封闭式地面火炬超限设备吊装工程会签:批准:审定:审核:编制:目录第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页一、工程概况……………………………………
3二、编制依据……………………………………
3三、吊装作业概况……………………………………
3四、吊车使用起重机技术参数……………………………
3五、吊装方案……………………………………………………
4六、吊装作业安全措施…………………………………………
6七、起重吊装的指挥和吊装工艺岗位的分工…………………
8设备吊装安全专项方案一、工程概况本工程为封闭式地面火炬系统,总高为28米(其中设备为25第3页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页米)

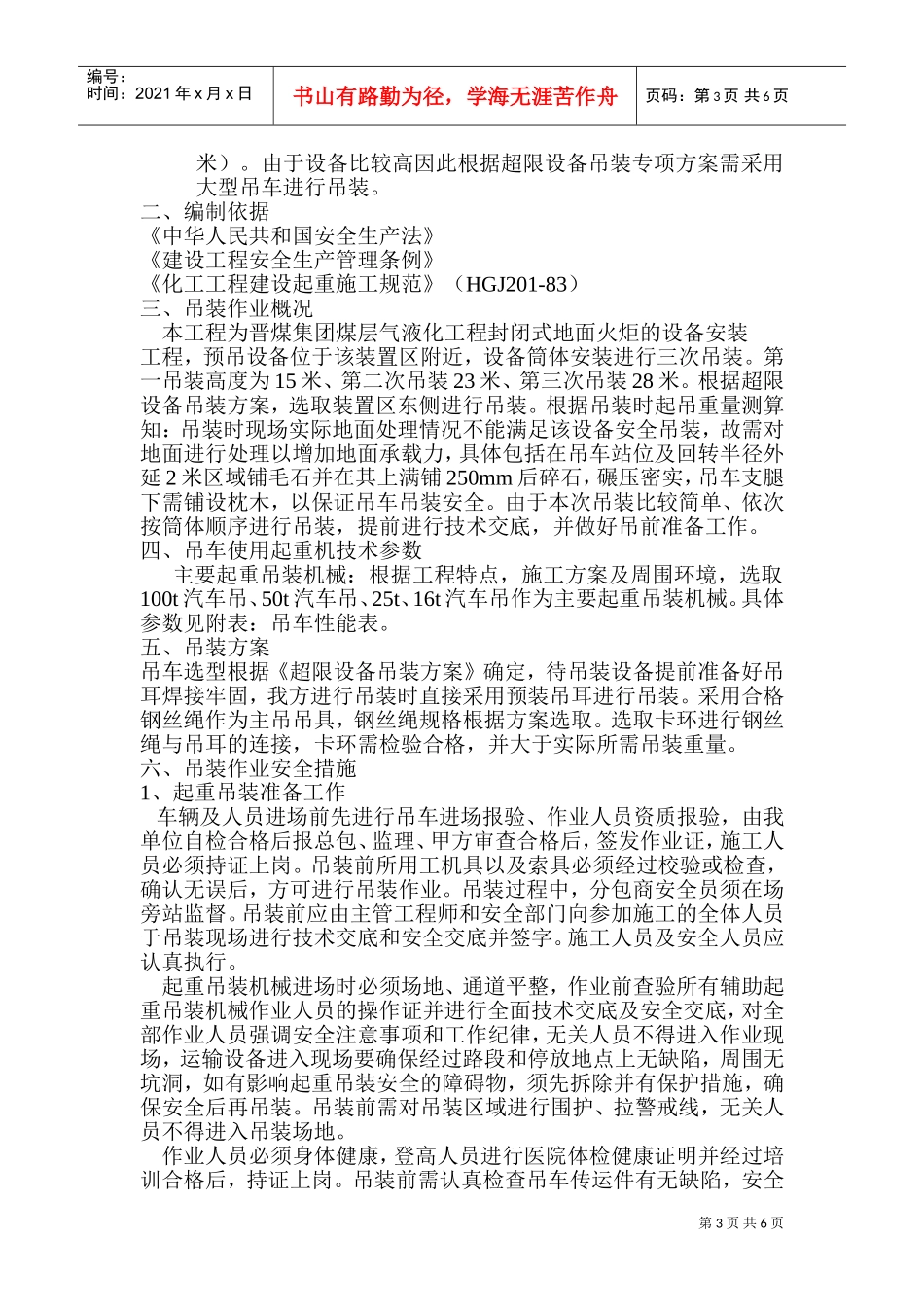

由于设备比较高因此根据超限设备吊装专项方案需采用大型吊车进行吊装
二、编制依据《中华人民共和国安全生产法》《建设工程安全生产管理条例》《化工工程建设起重施工规范》(HGJ201-83)三、吊装作业概况本工程为晋煤集团煤层气液化工程封闭式地面火炬的设备安装工程,预吊设备位于该装置区附近,设备筒体安装进行三次吊装
第一吊装高度为15米、第二次吊装23米、第三次吊装28米
根据超限设备吊装方案,选取装置区东侧进行吊装
根据吊装时起吊重量测算知:吊装时现场实际地面处理情况不能满足该设备安全吊装,故需对地面进行处理以增加地面承载力,具体包括在吊车站位及回转半径外延2米区域铺毛石并在其上满铺250mm后碎石,碾压密实,吊车支腿下需铺设枕木,以保证吊车吊装安全
由于本次吊装比较简单、依次按筒体顺序进行吊装,提前进行技术交底,并做好吊前准备工作
四、吊车使用起重
